Ход строительства
2026
Архив строительства
Сентябрь
2026
Август
2026
Июль
2026
Июнь
2026
Май
2026
Апрель
2026
Март
2026
Февраль
2026
Январь
2026
Декабрь
2025
Ноябрь
2025
Октябрь
2025
Сентябрь
2025
Август
2025
Июль
2025
Июнь
2025
Май
2025
Апрель
2025
Март
2025
Февраль
2025
Январь
2025
Декабрь
2024
Ноябрь
2024
Октябрь
2024
Сентябрь
2024
Август
2024
Июль
2024
Июнь
2024
Май
2024
Апрель
2024
Март
2024
Февраль
2024
Январь
2024
Декабрь
2023
Ноябрь
2023
Сентябрь 2026
Секция А

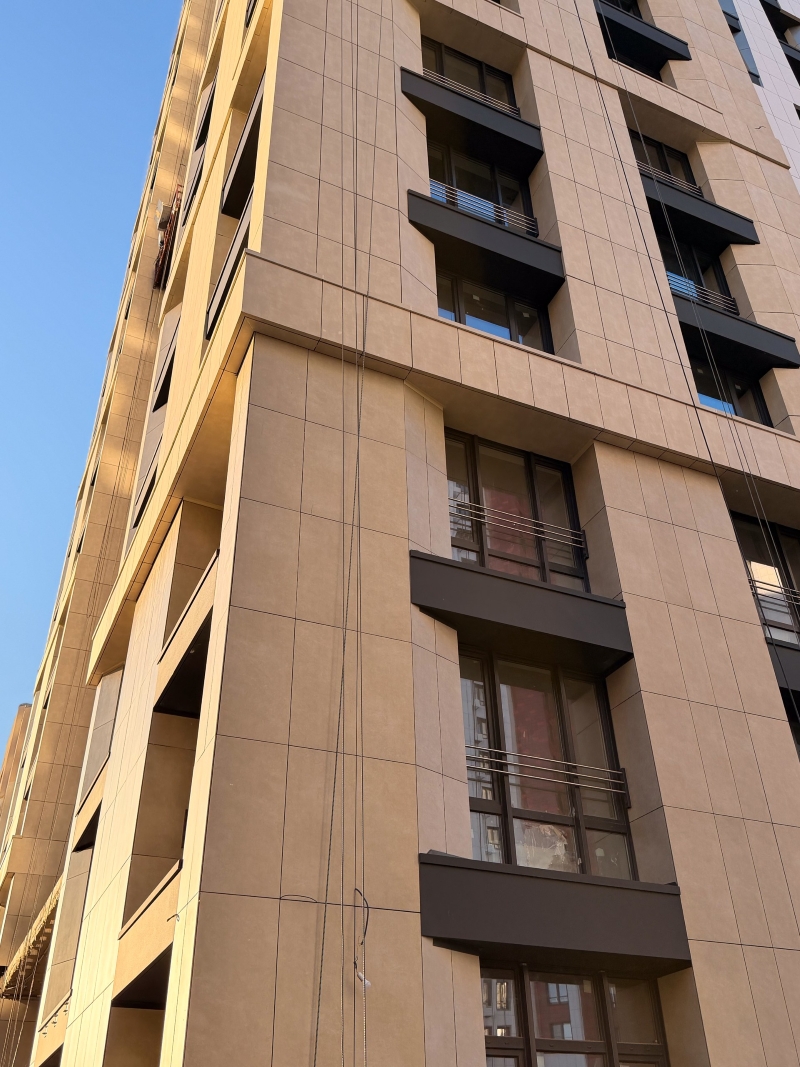

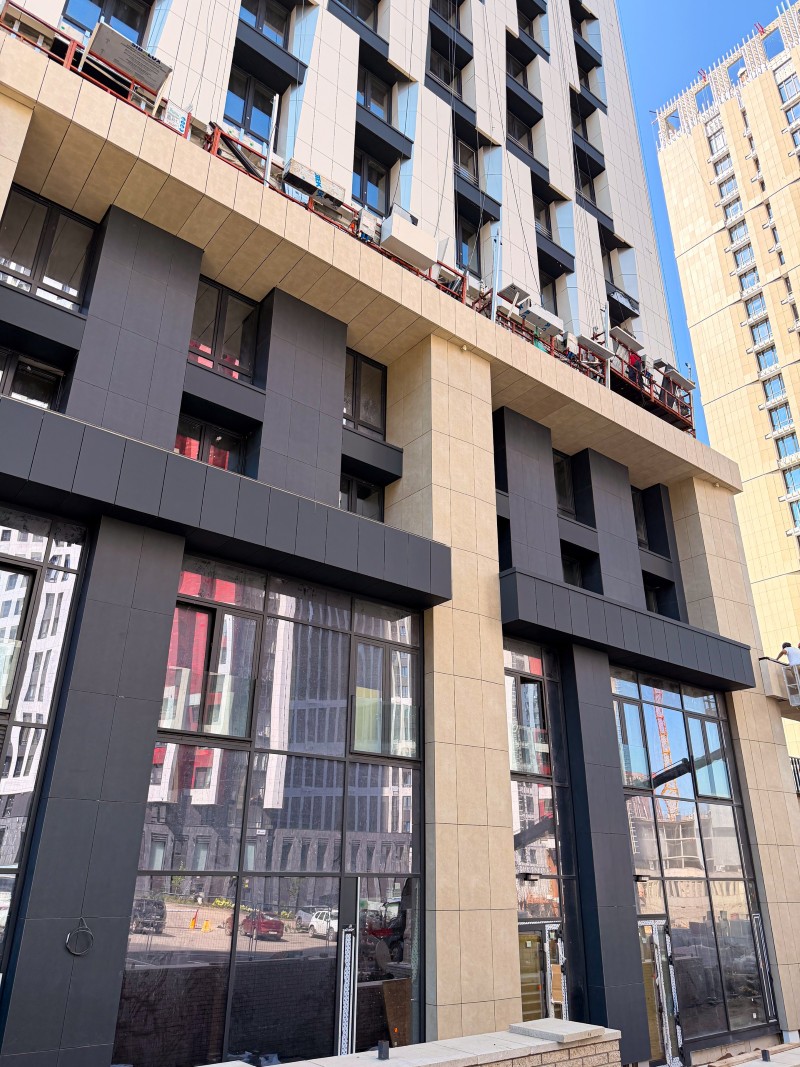

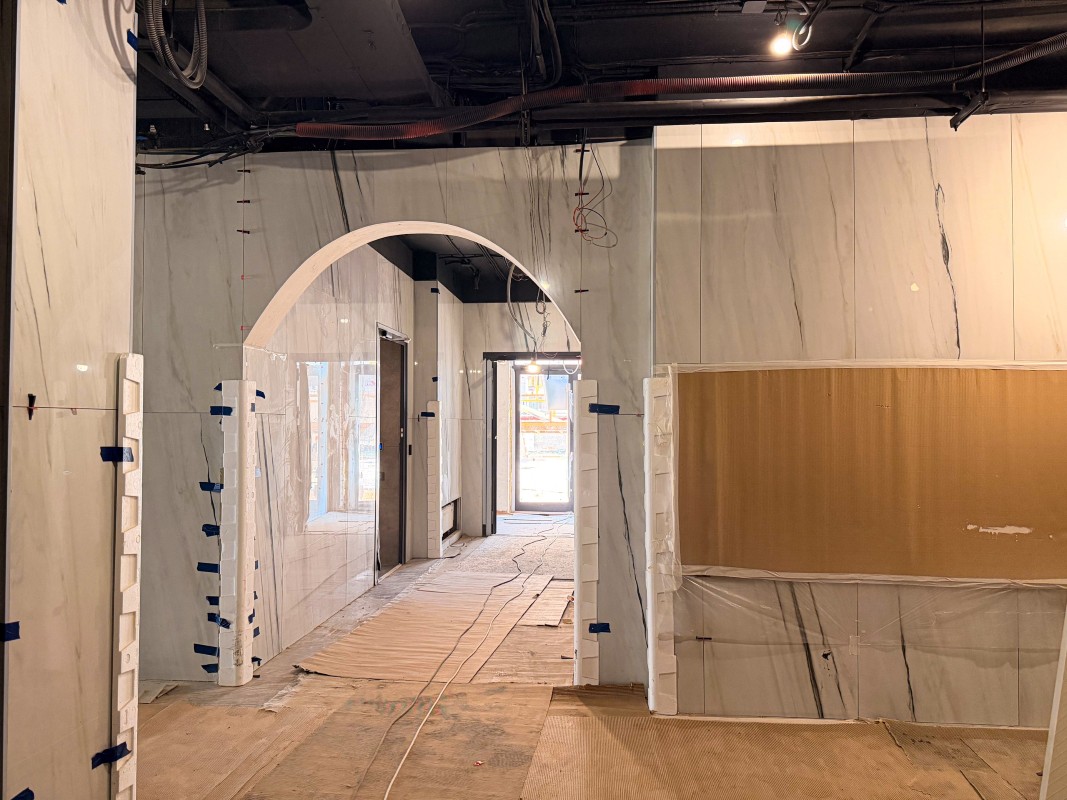

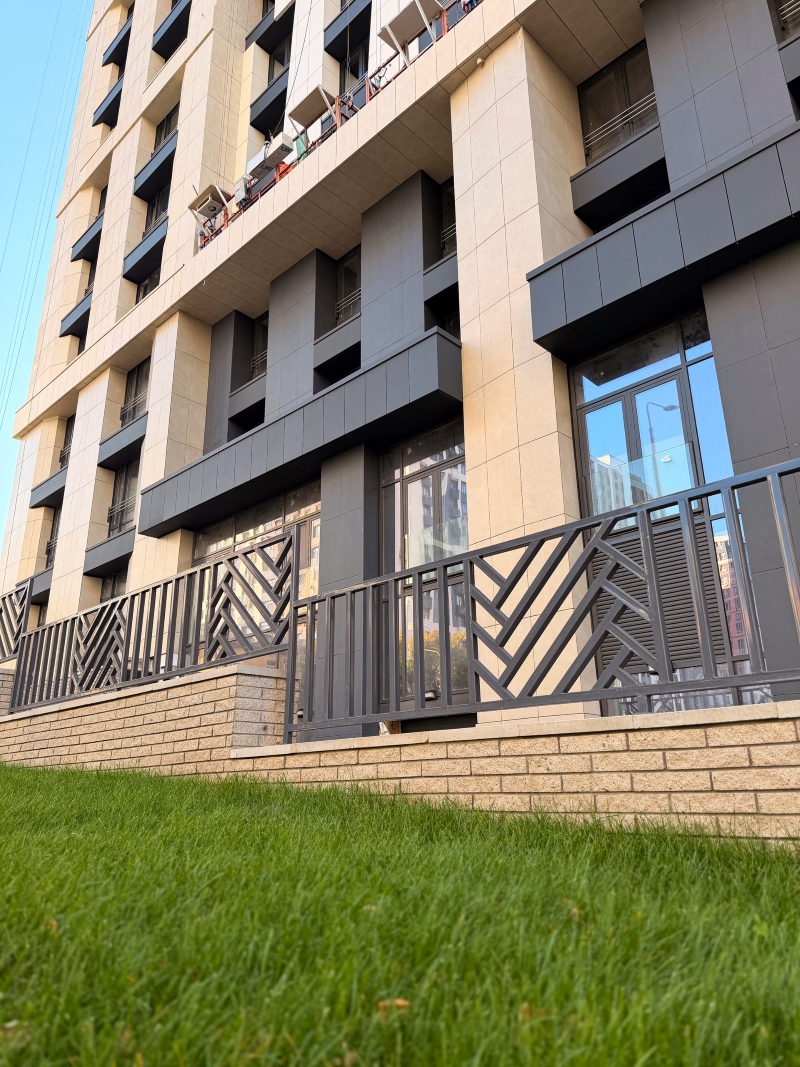

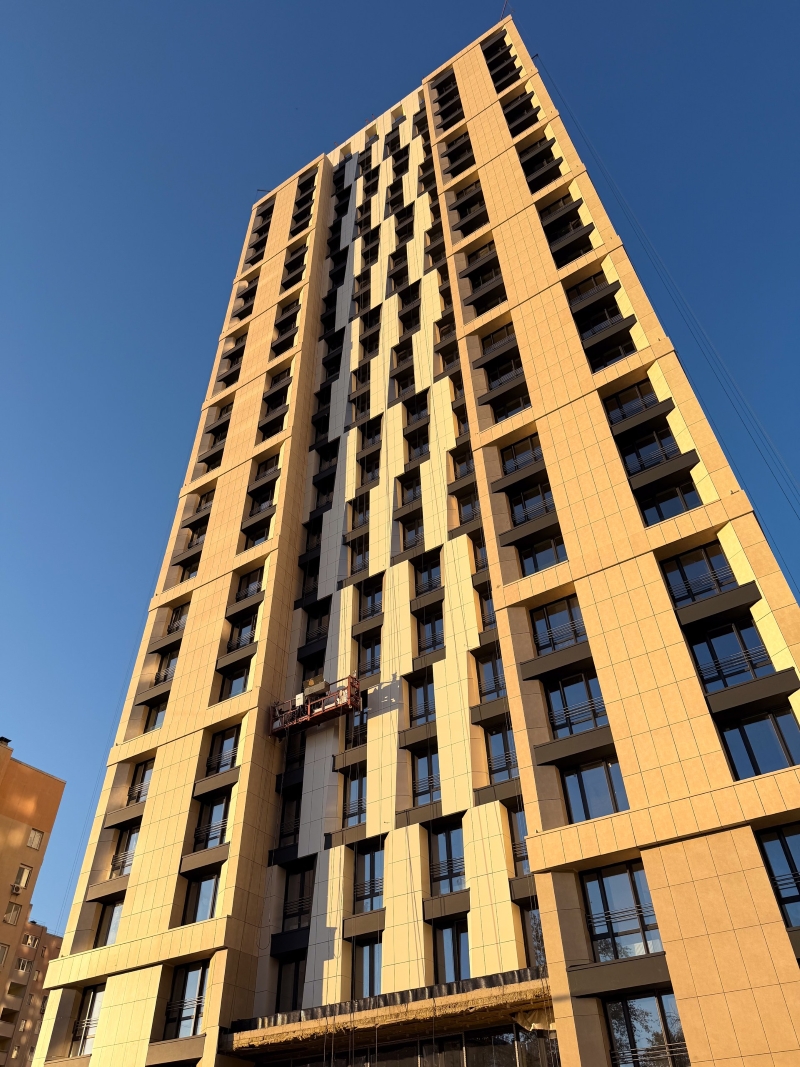

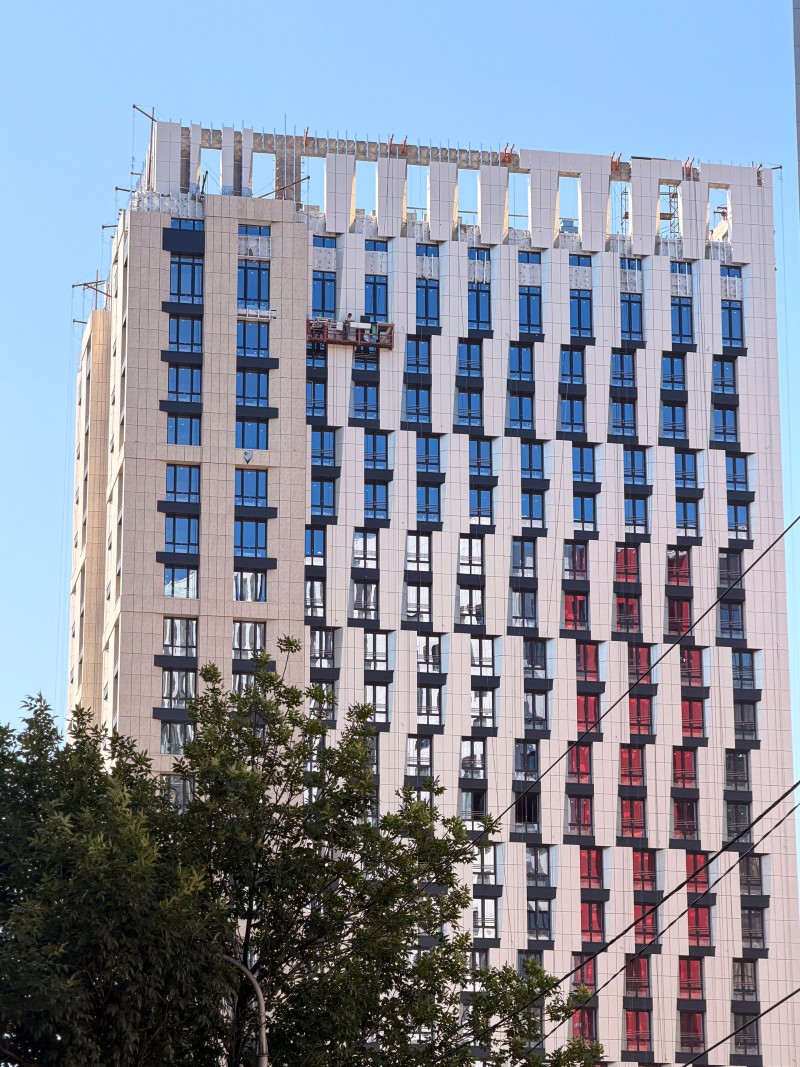

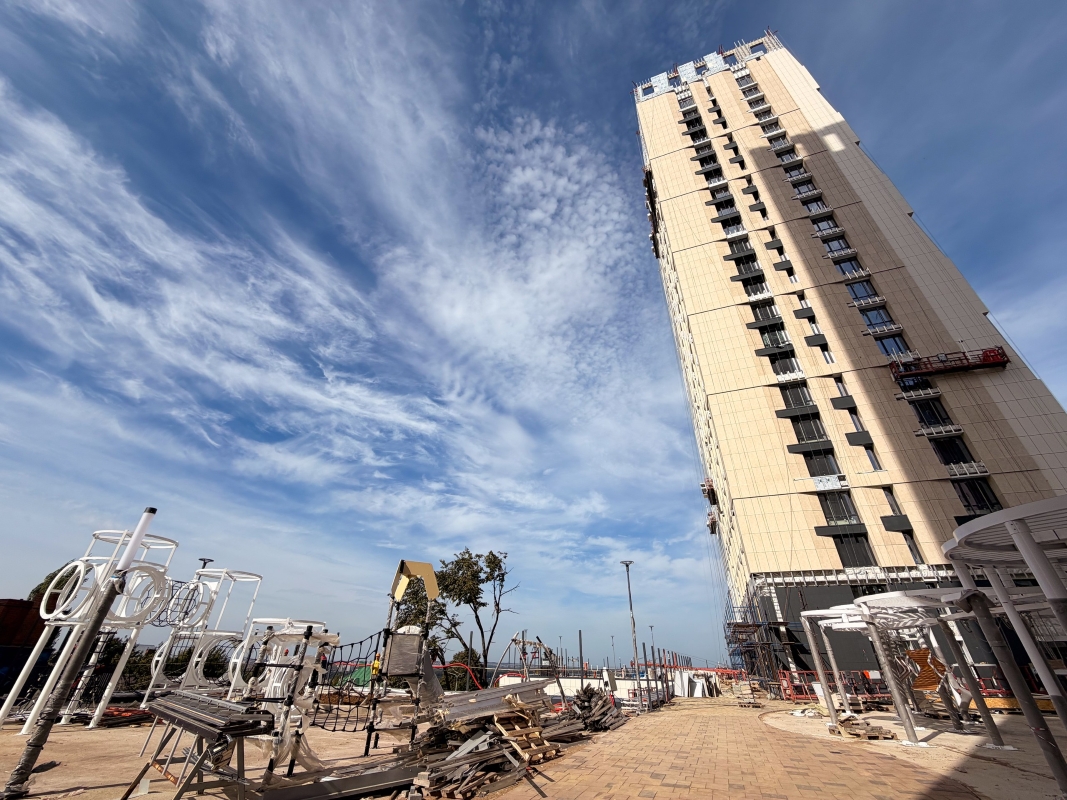

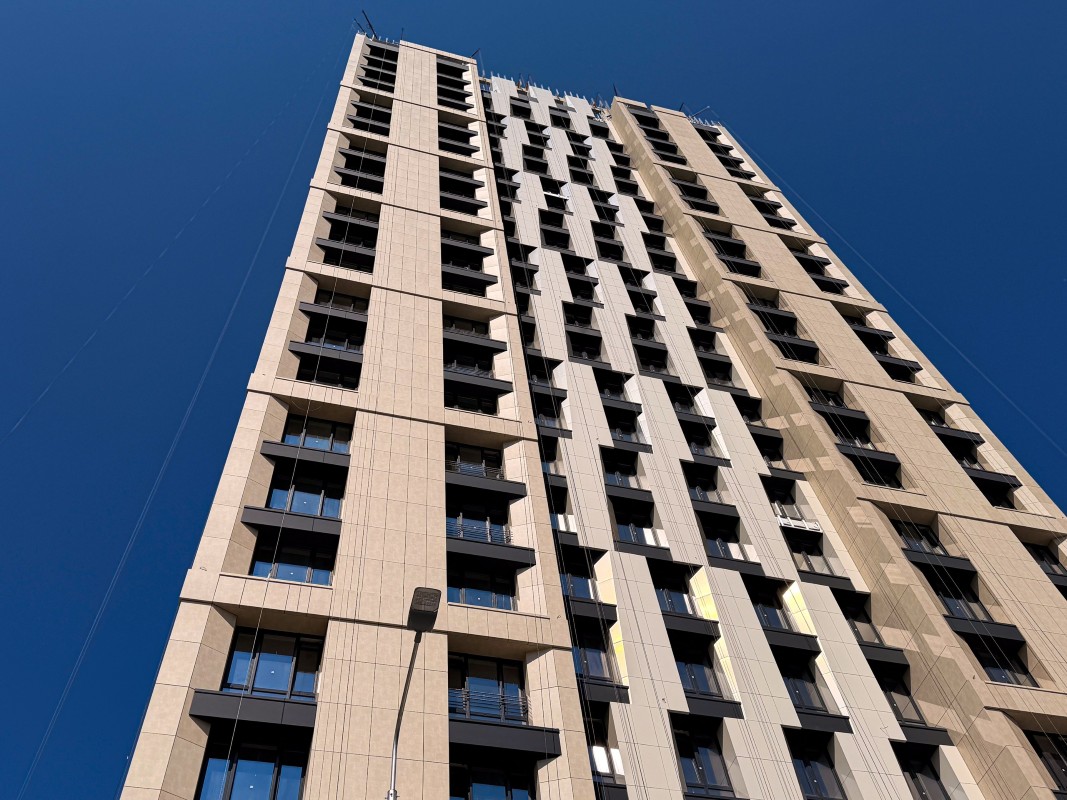

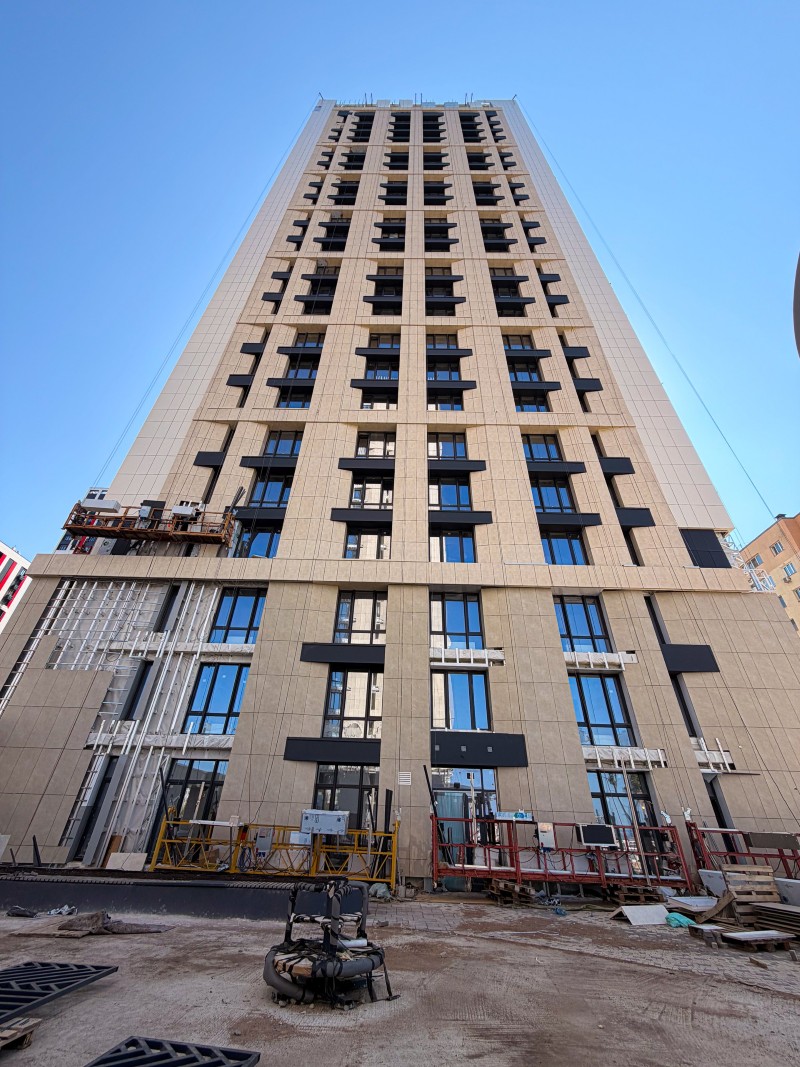

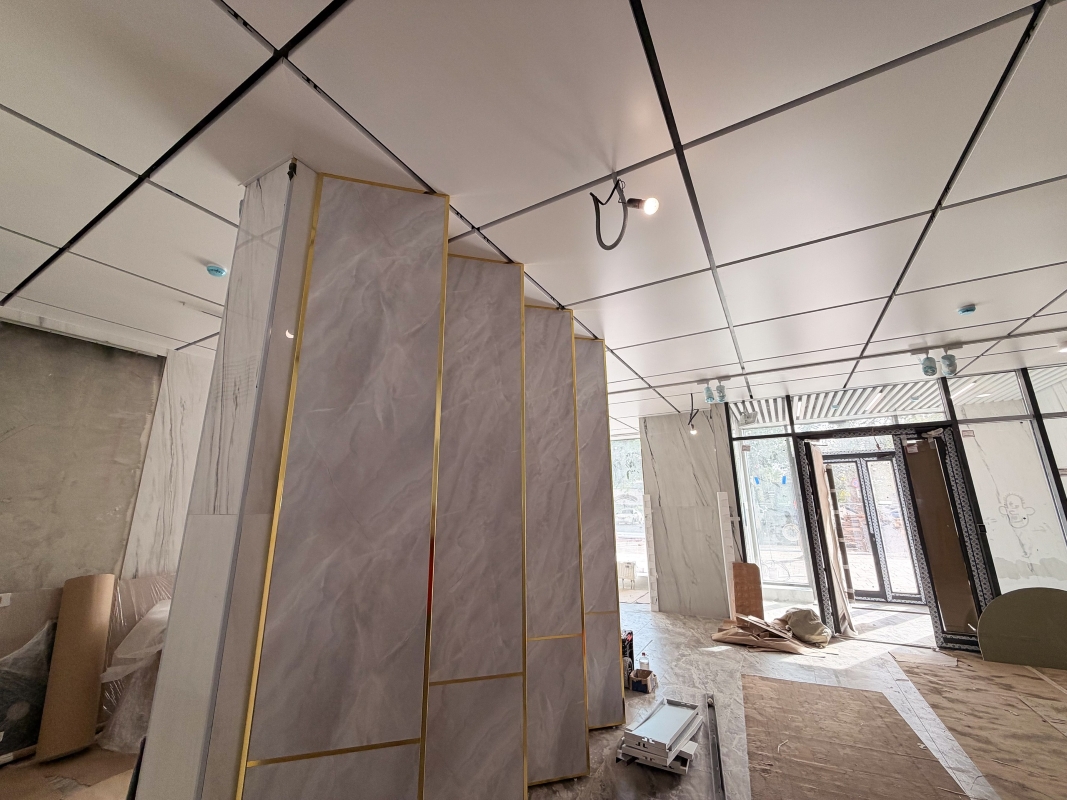

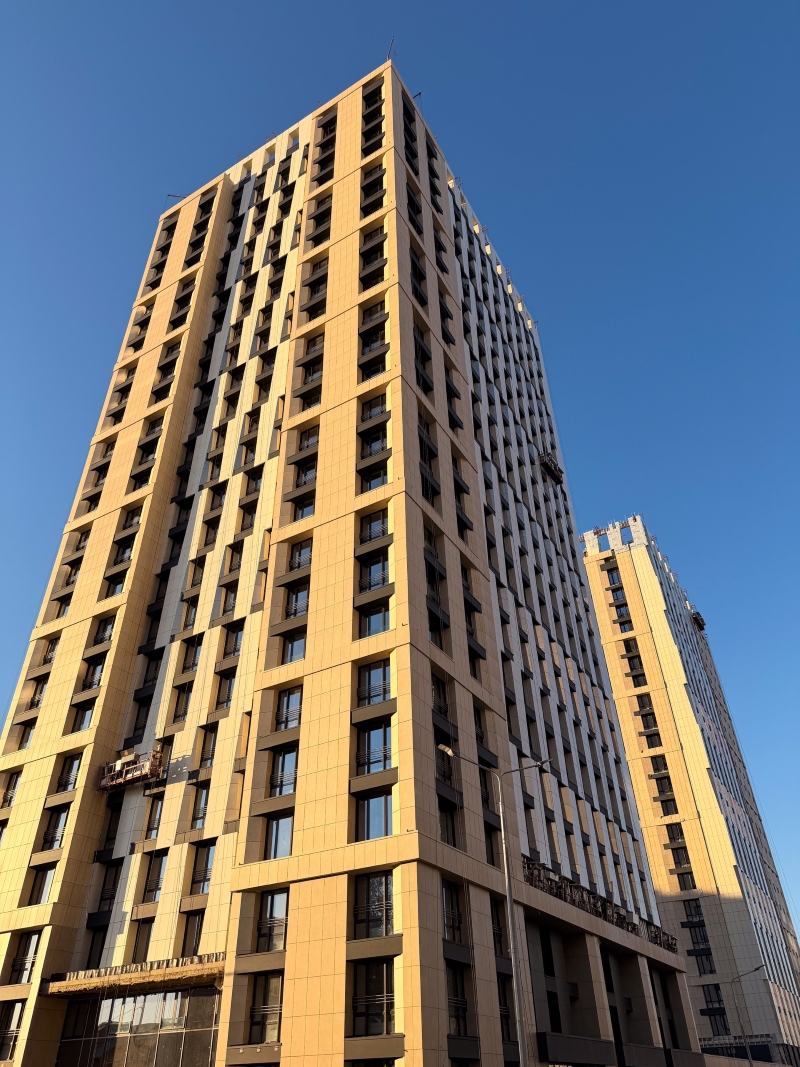

На 90% выполнили устройство навесного вентилируемого фасада.

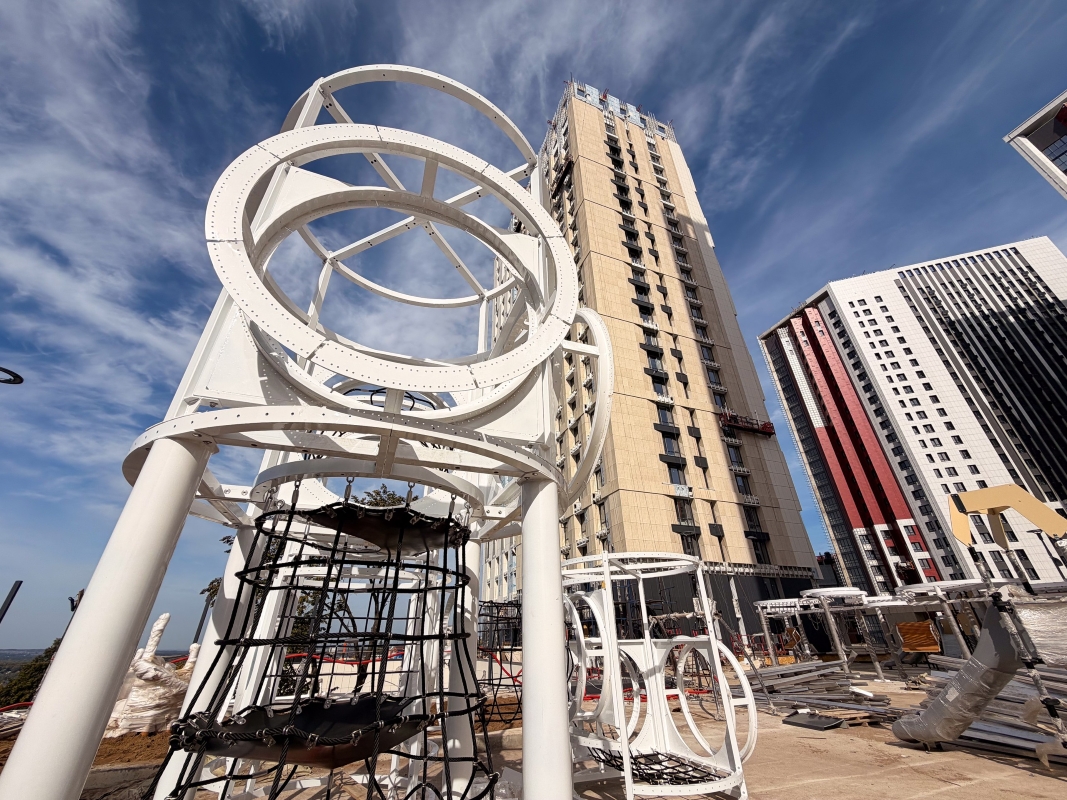

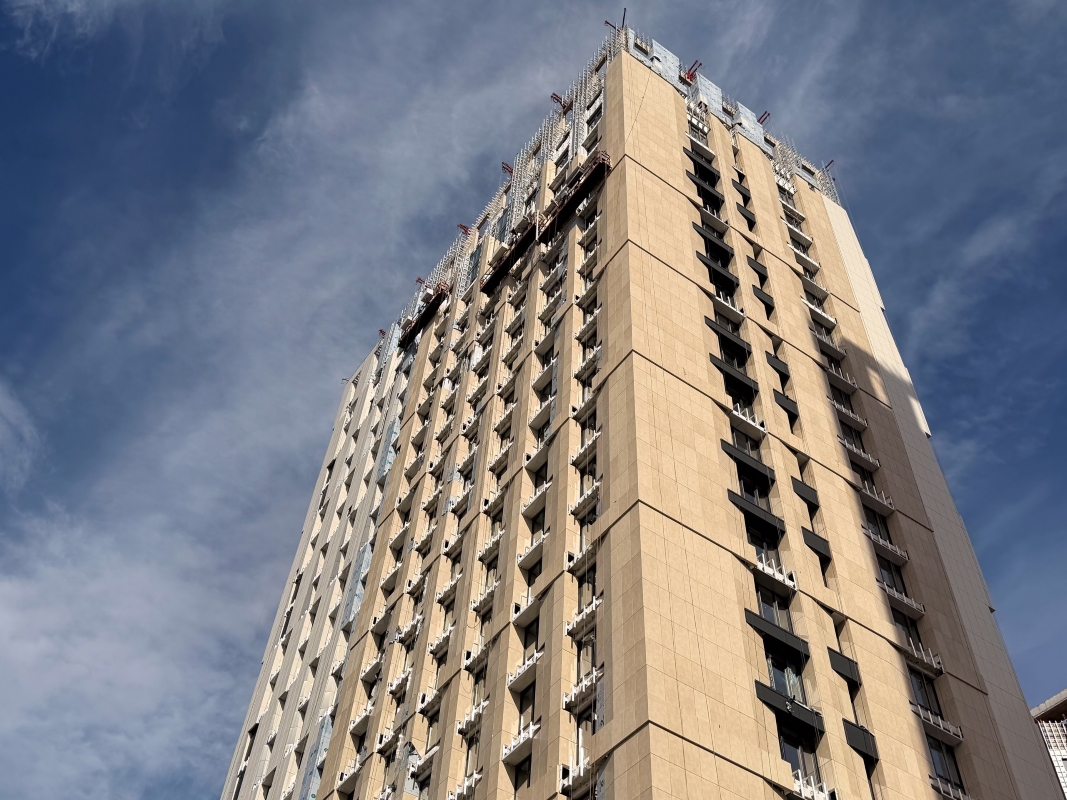

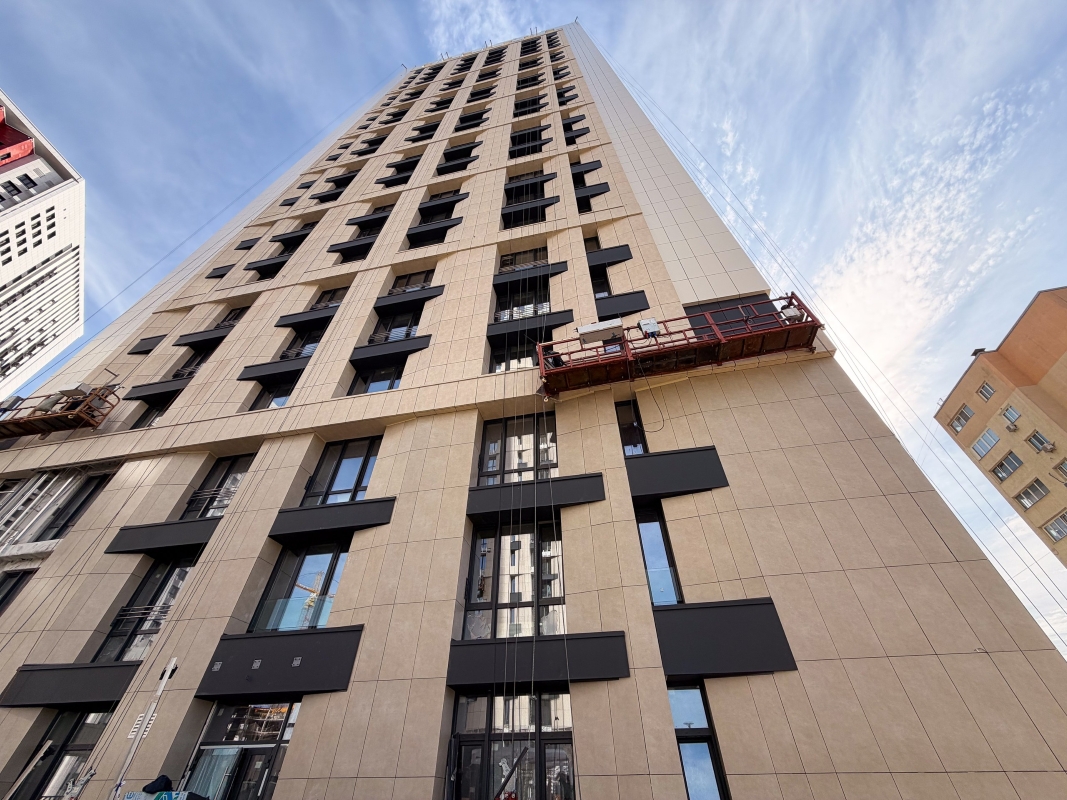

На 15% выполнили работы по монтажу архитектурной подсветки здания.
Секция Б

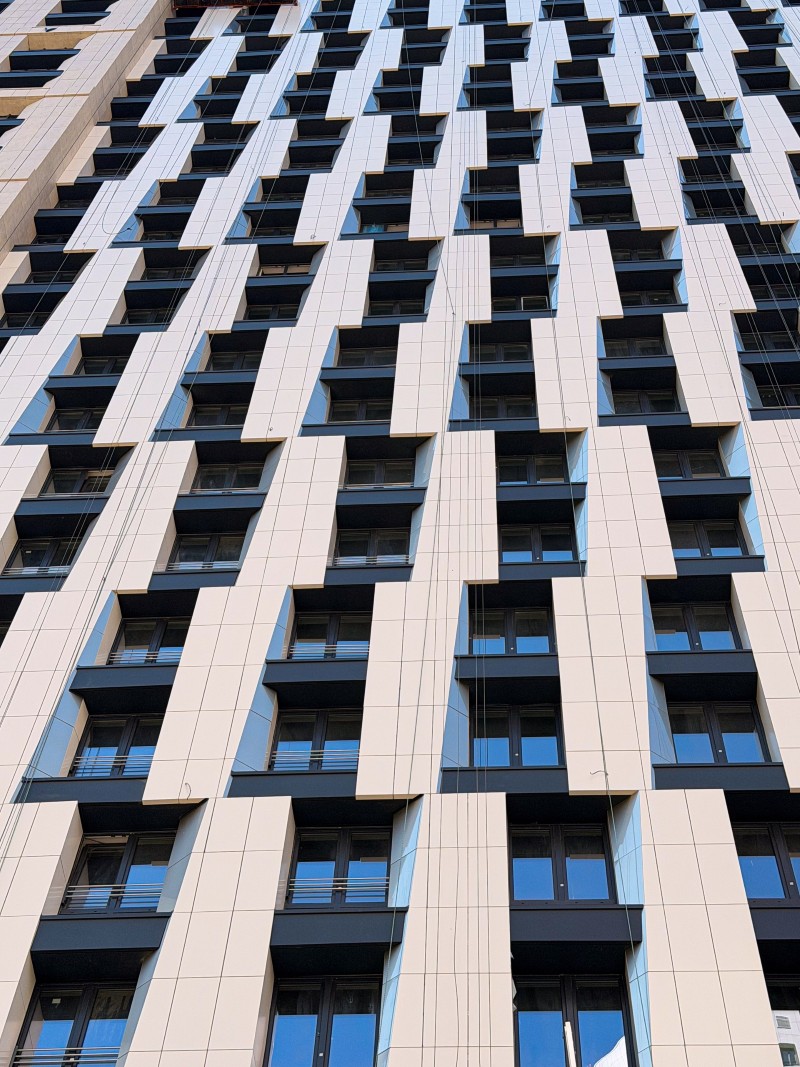

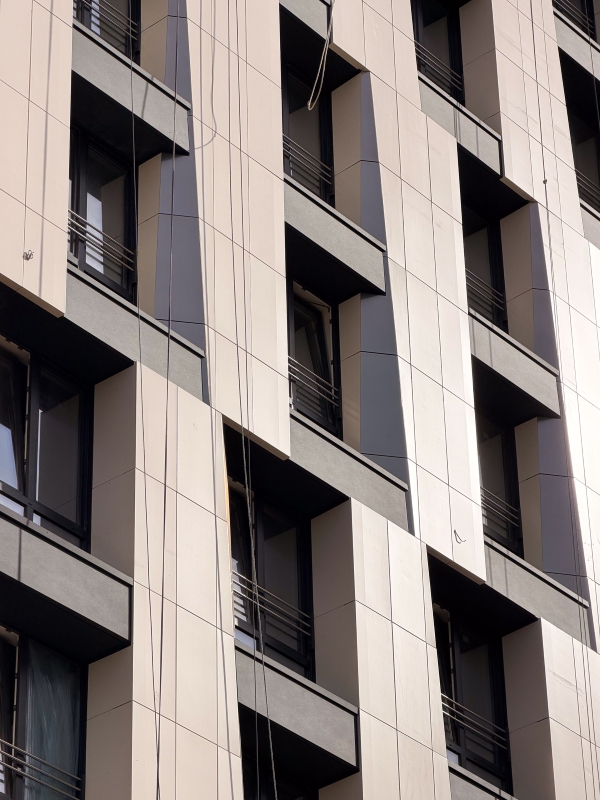

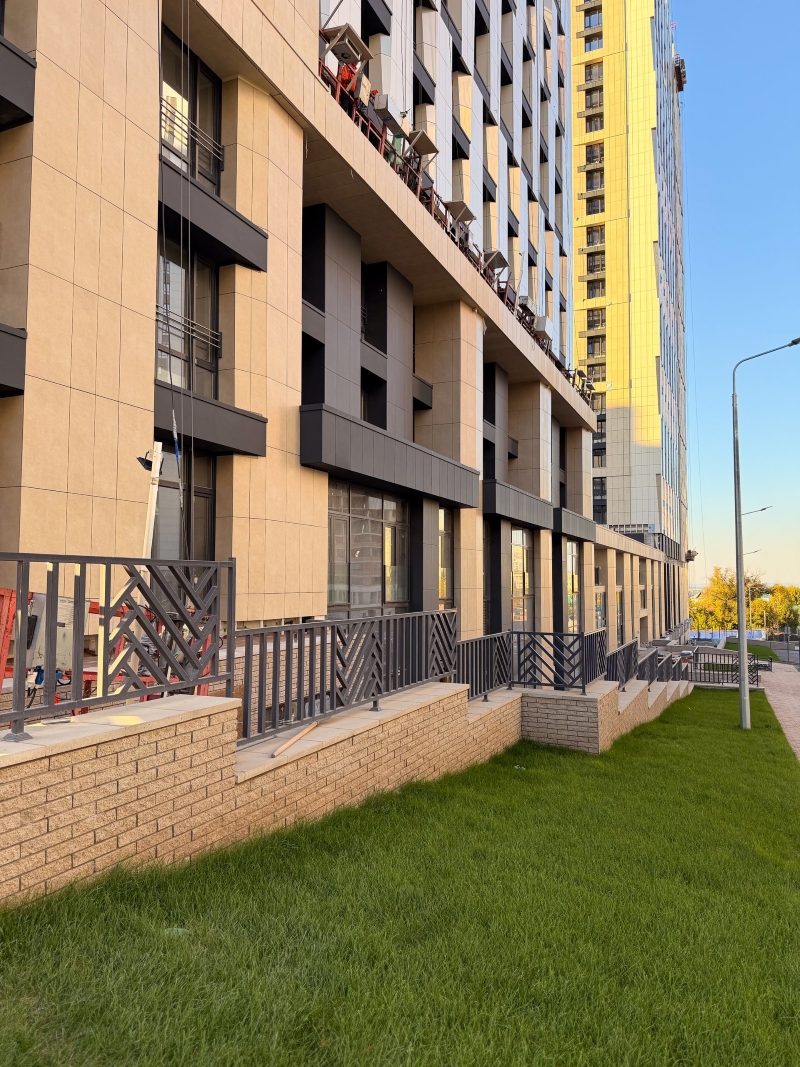

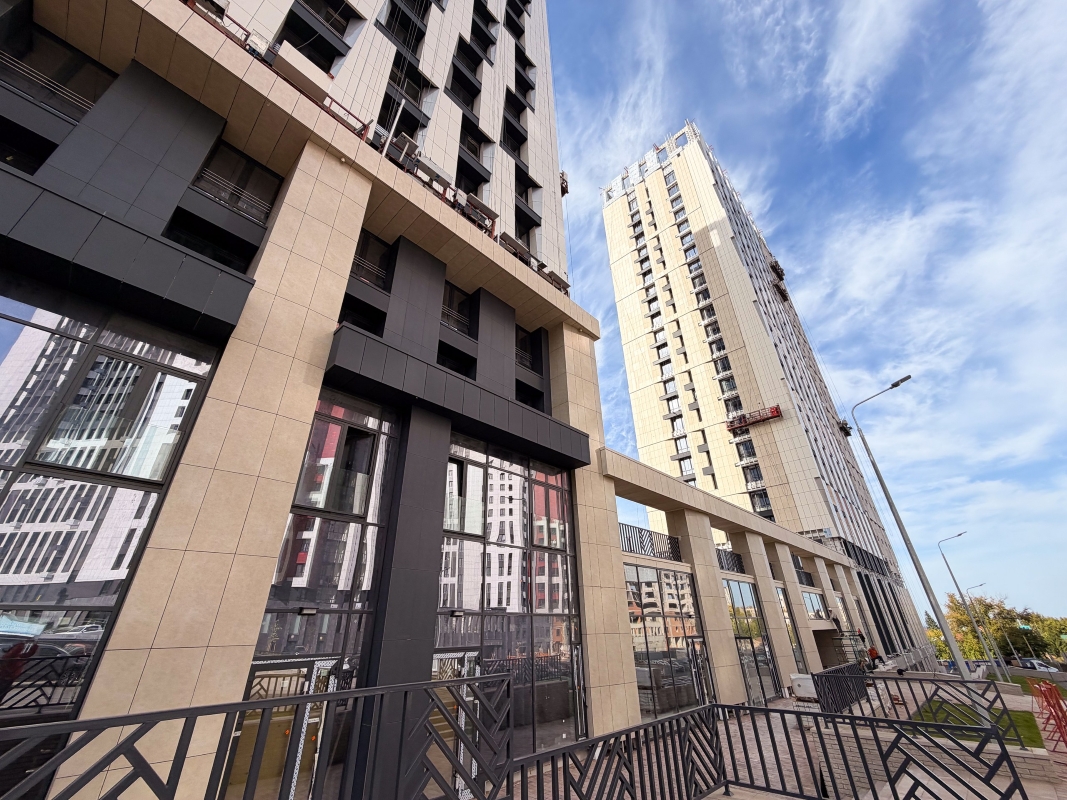

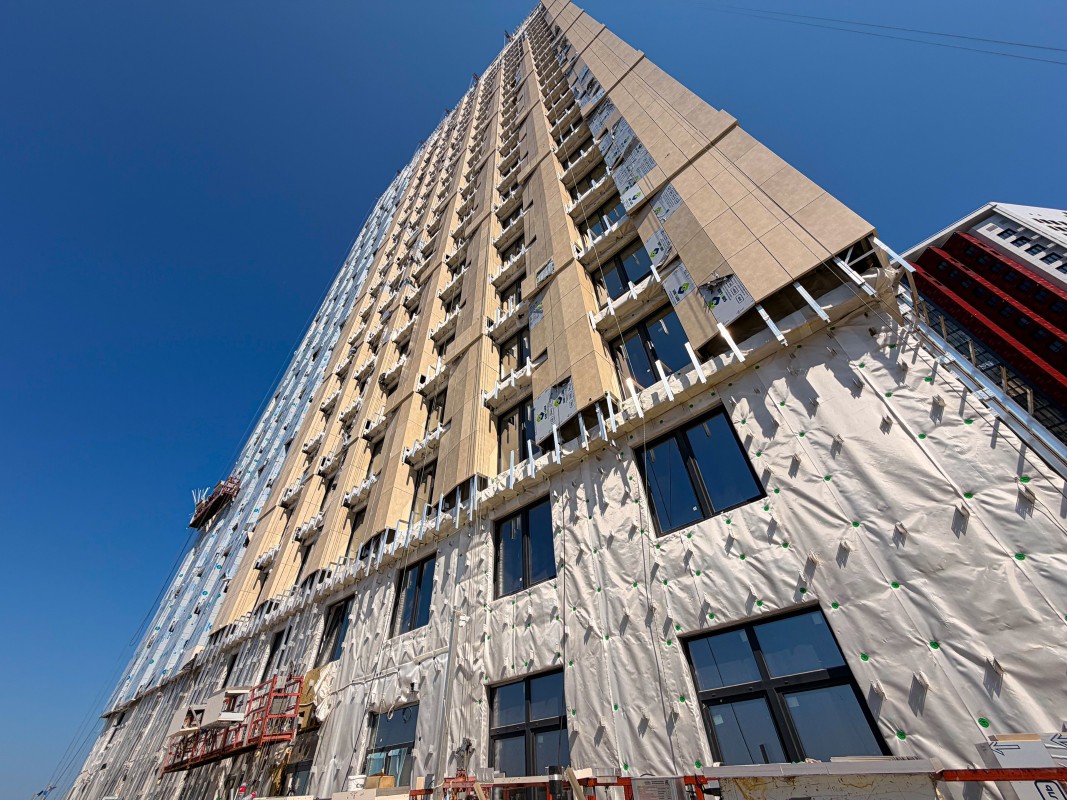

На 70% завершили работы по устройству навесного вентилируемого фасада.

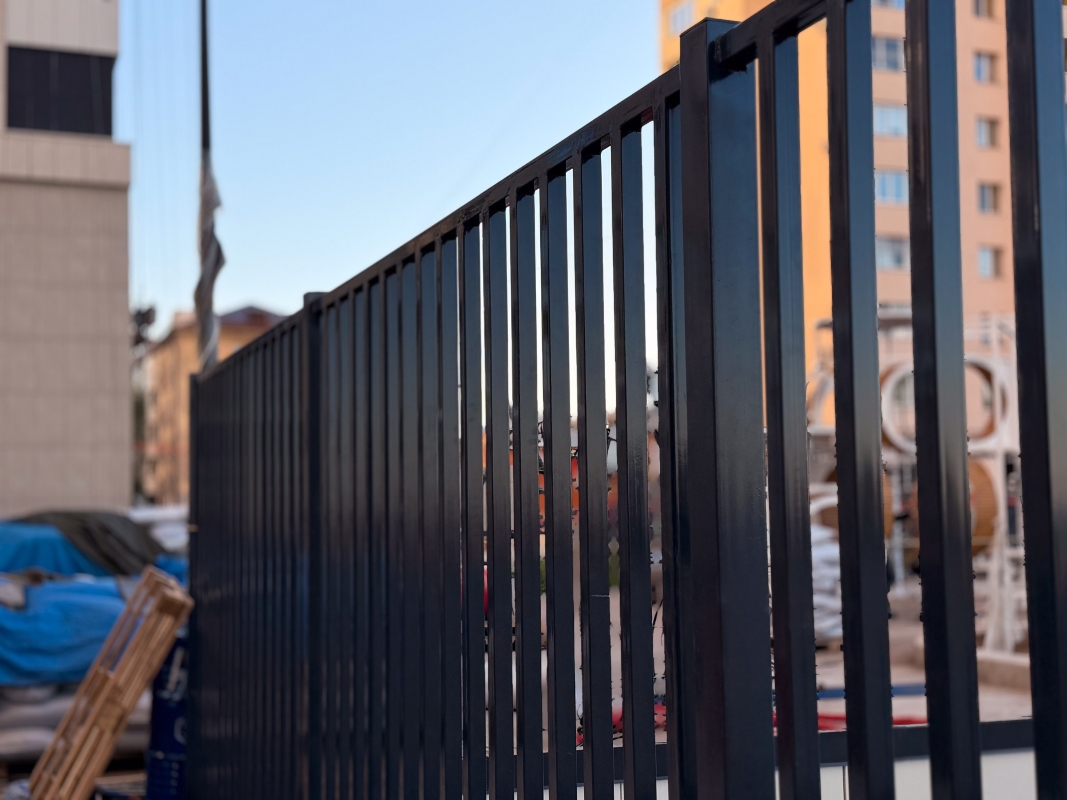

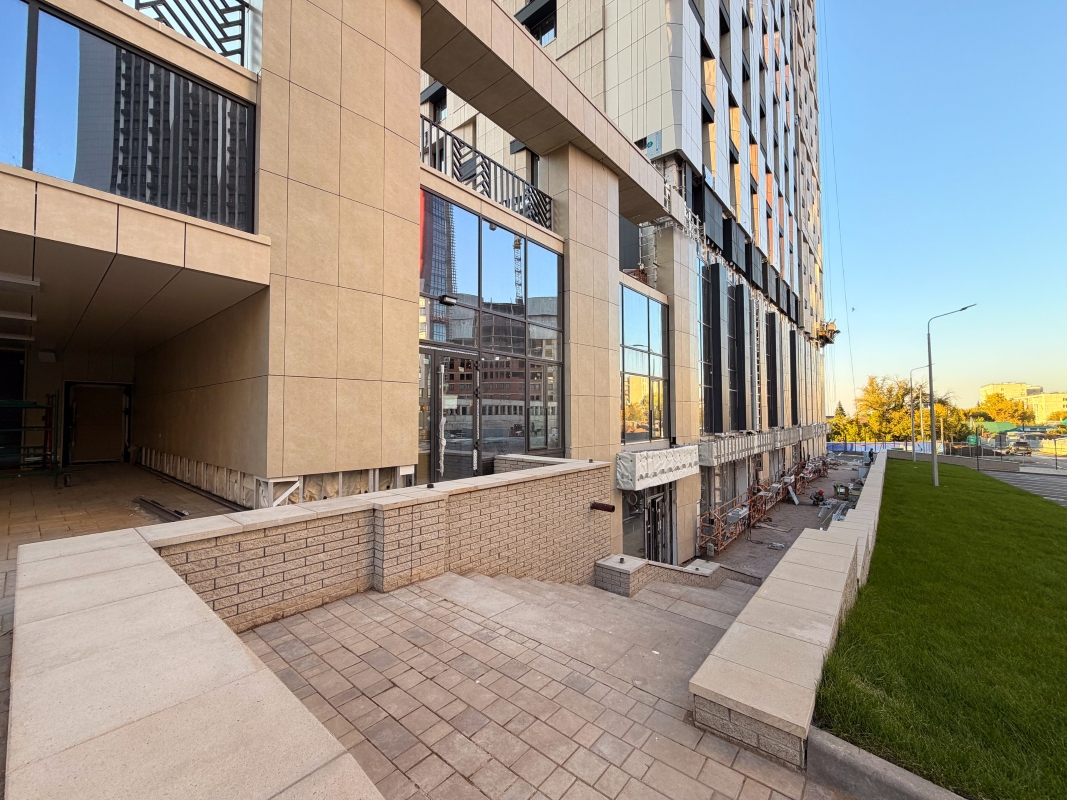

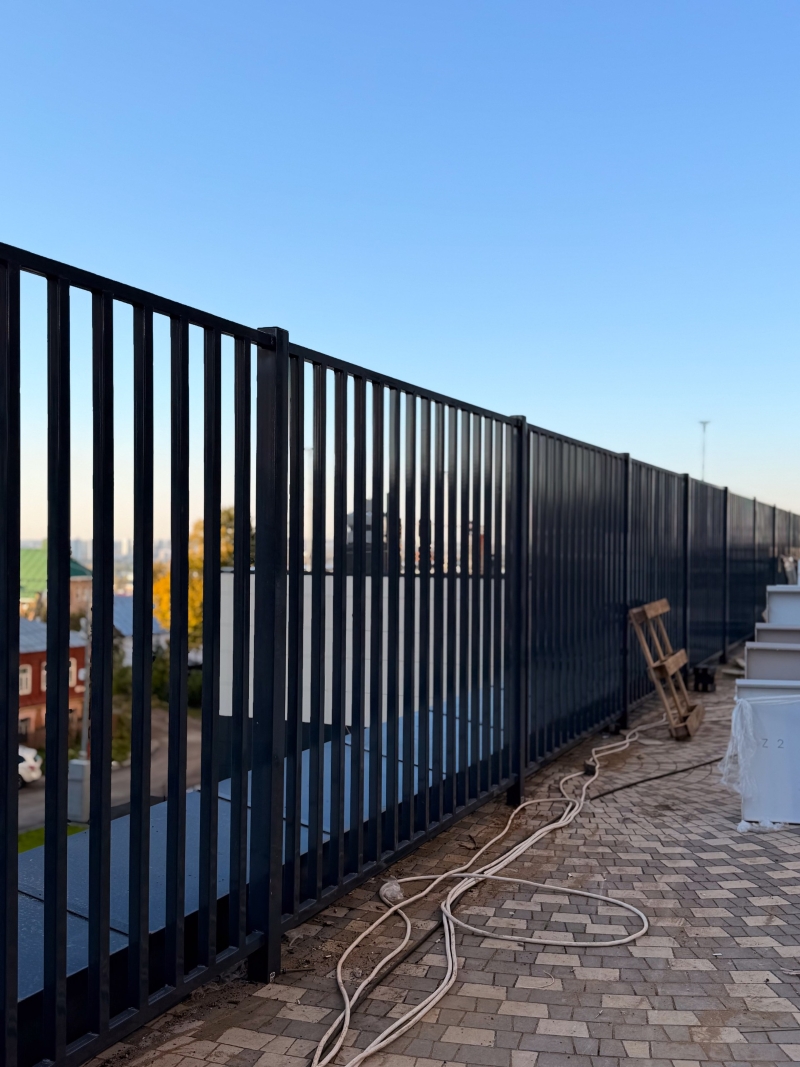

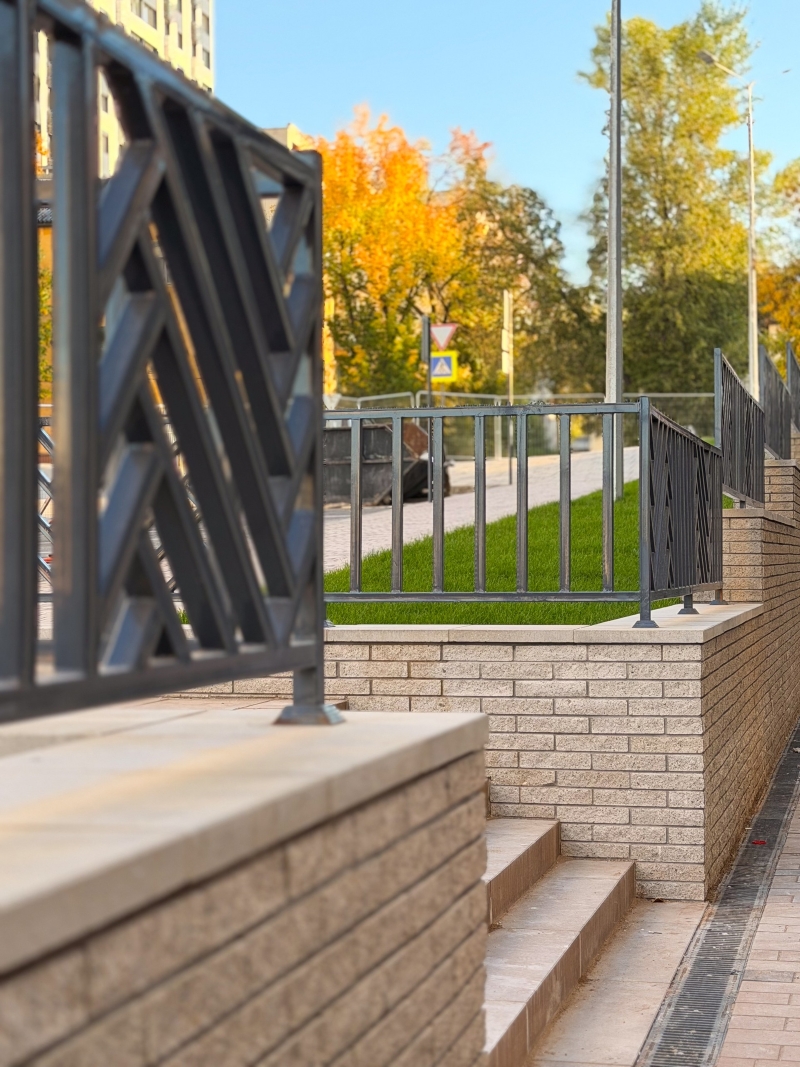

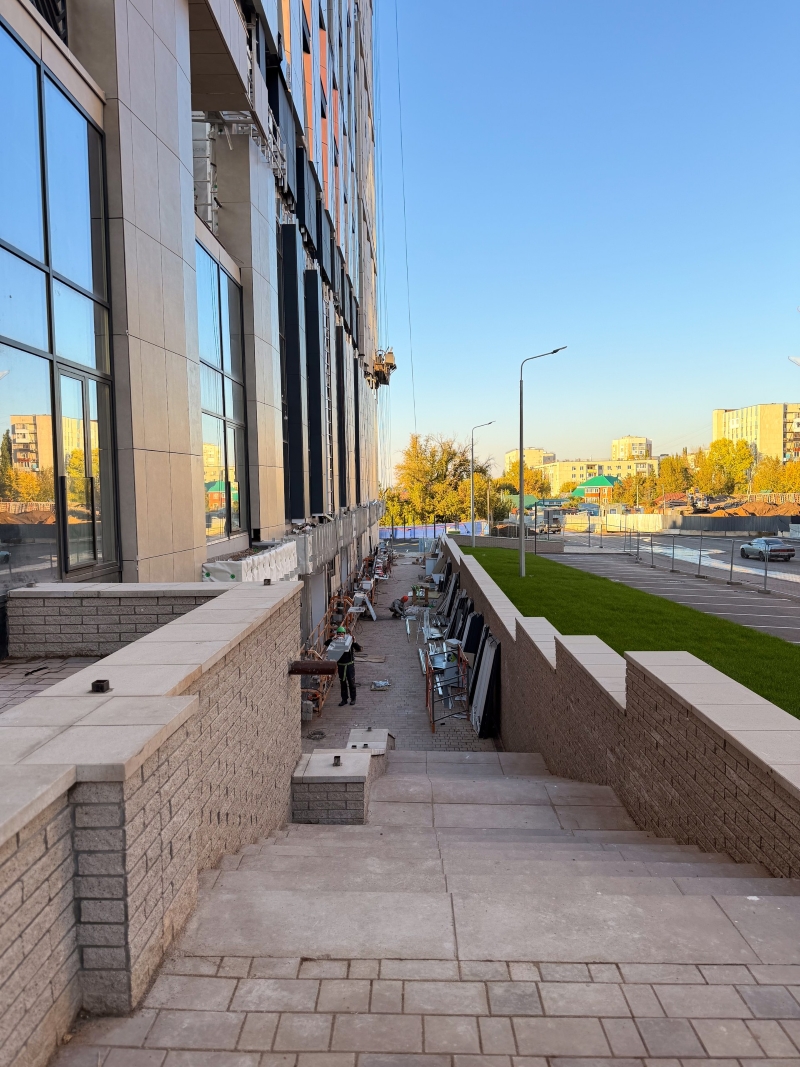

На 45% выполнили установку забора на стилобатной части.

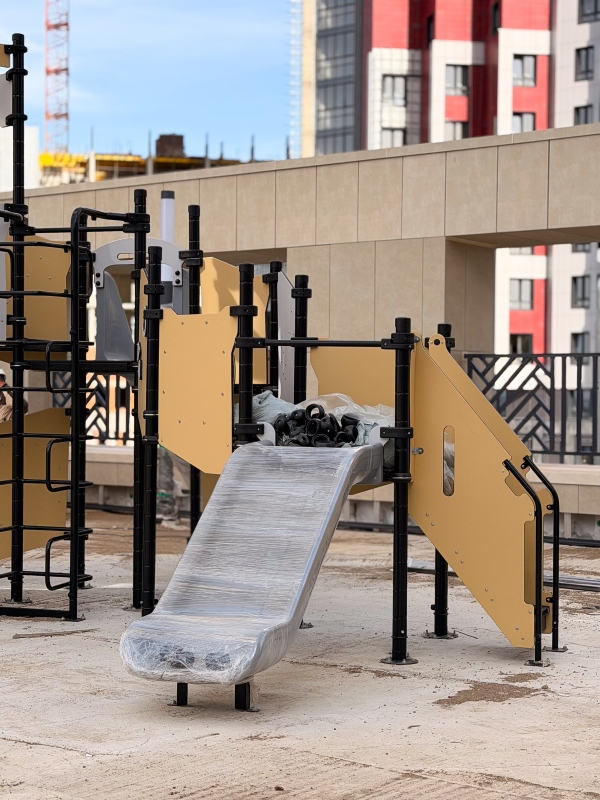

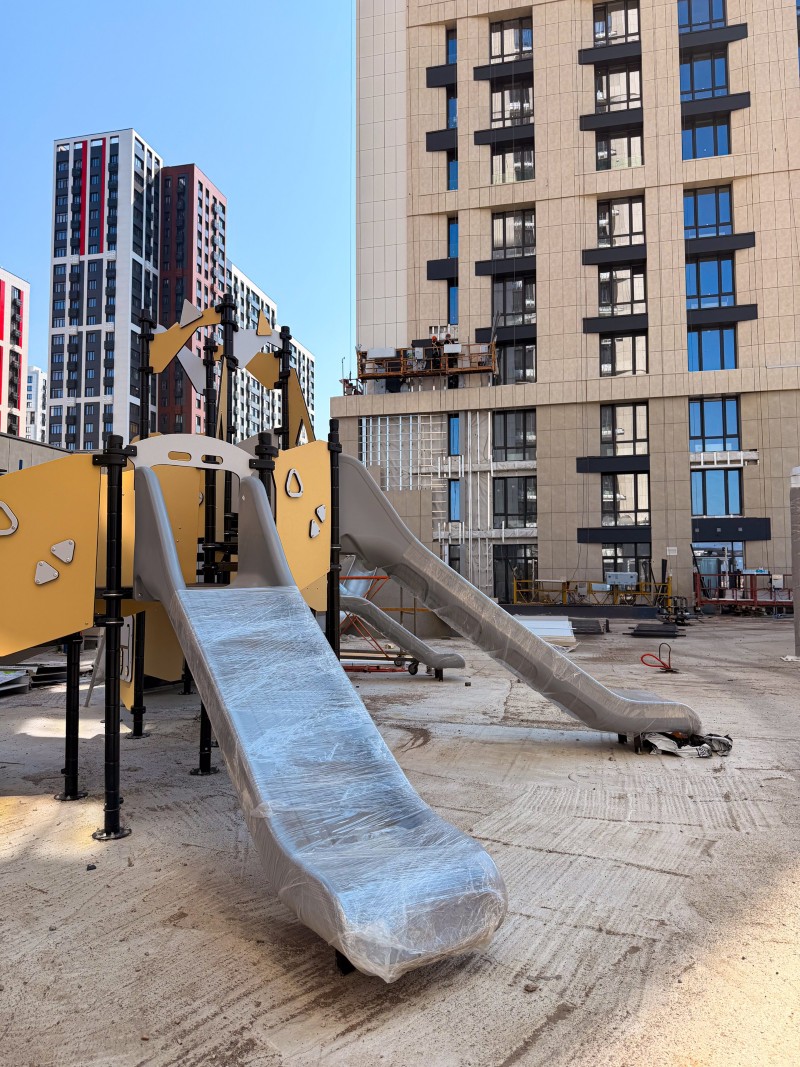

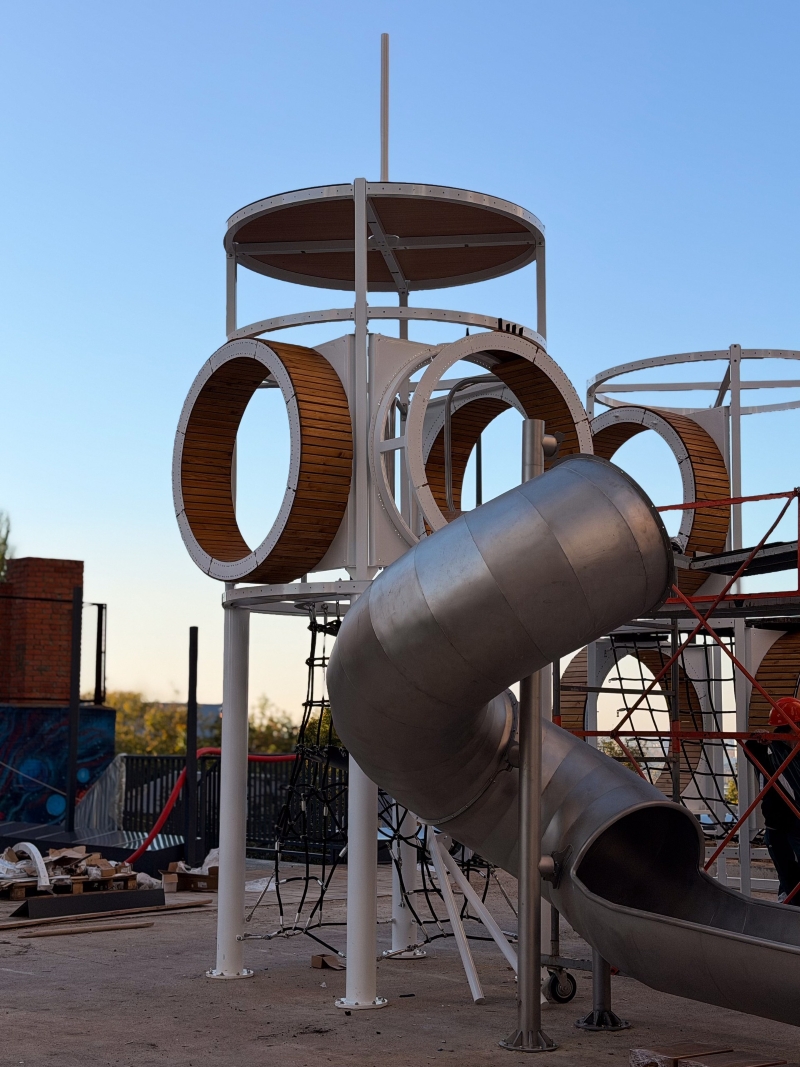

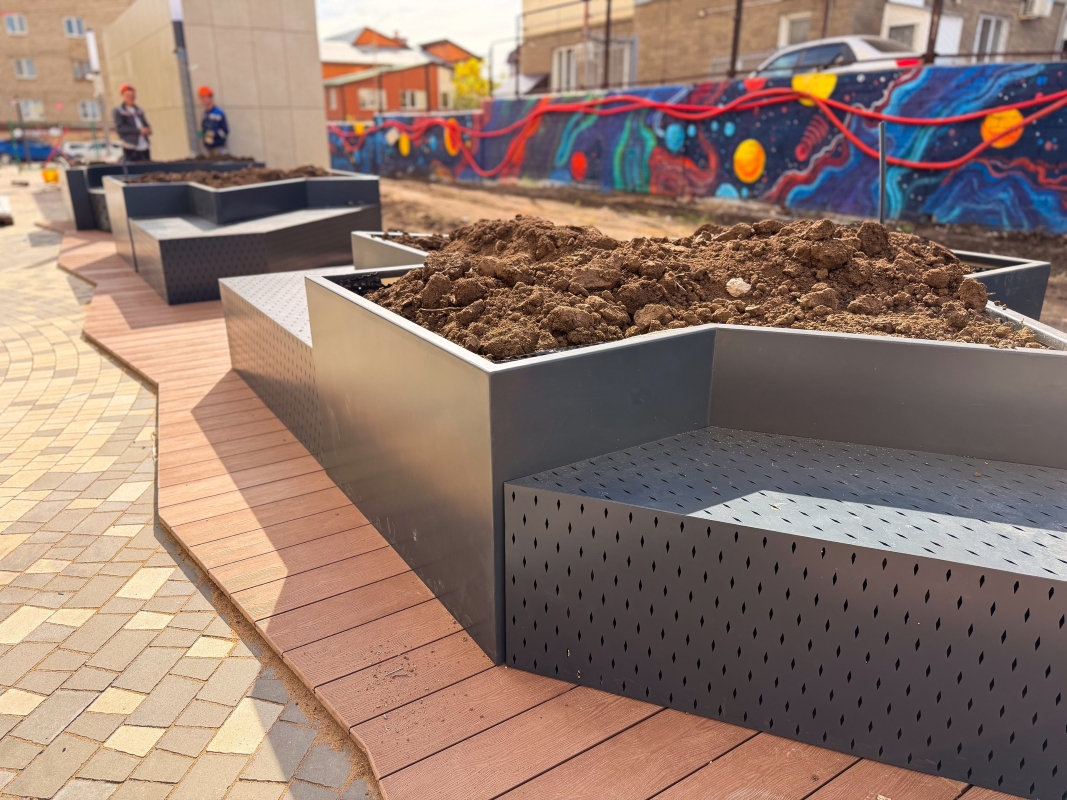

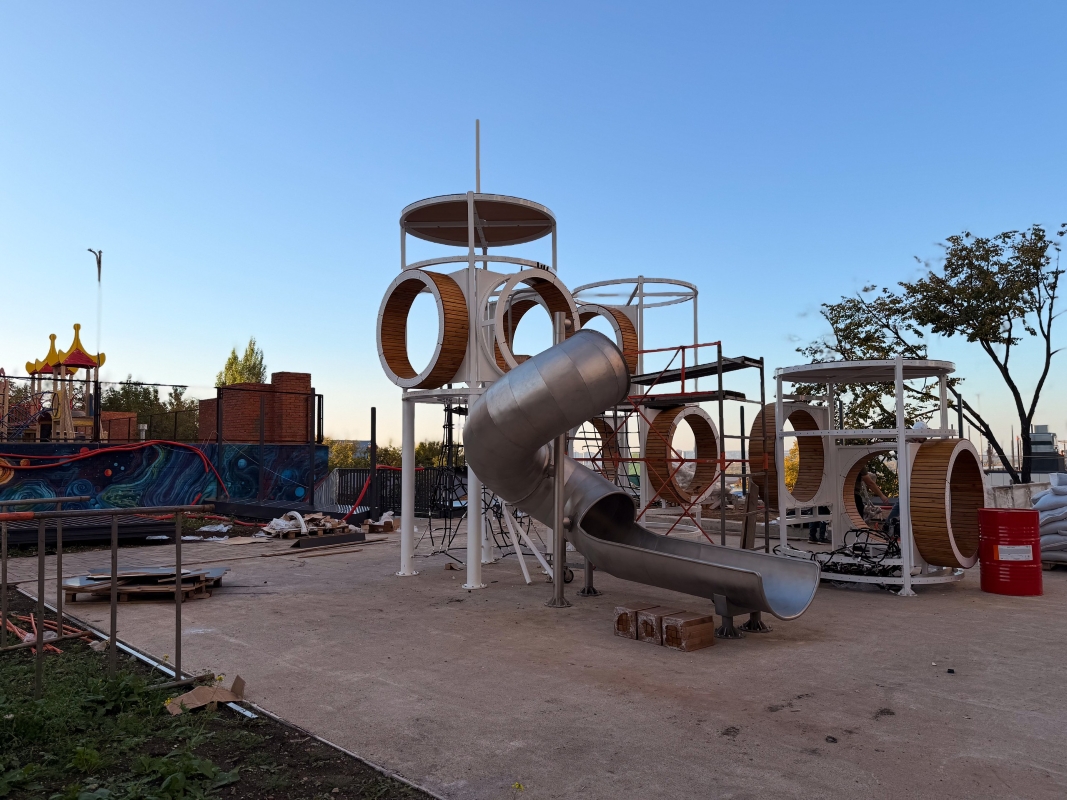

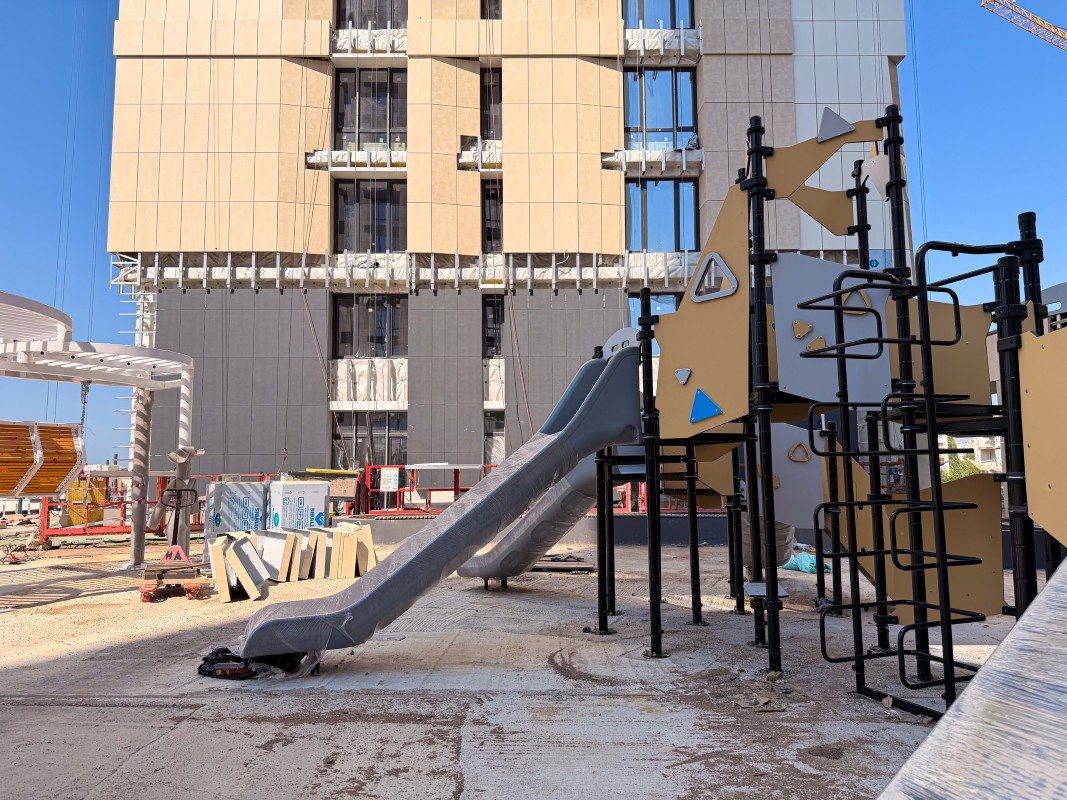

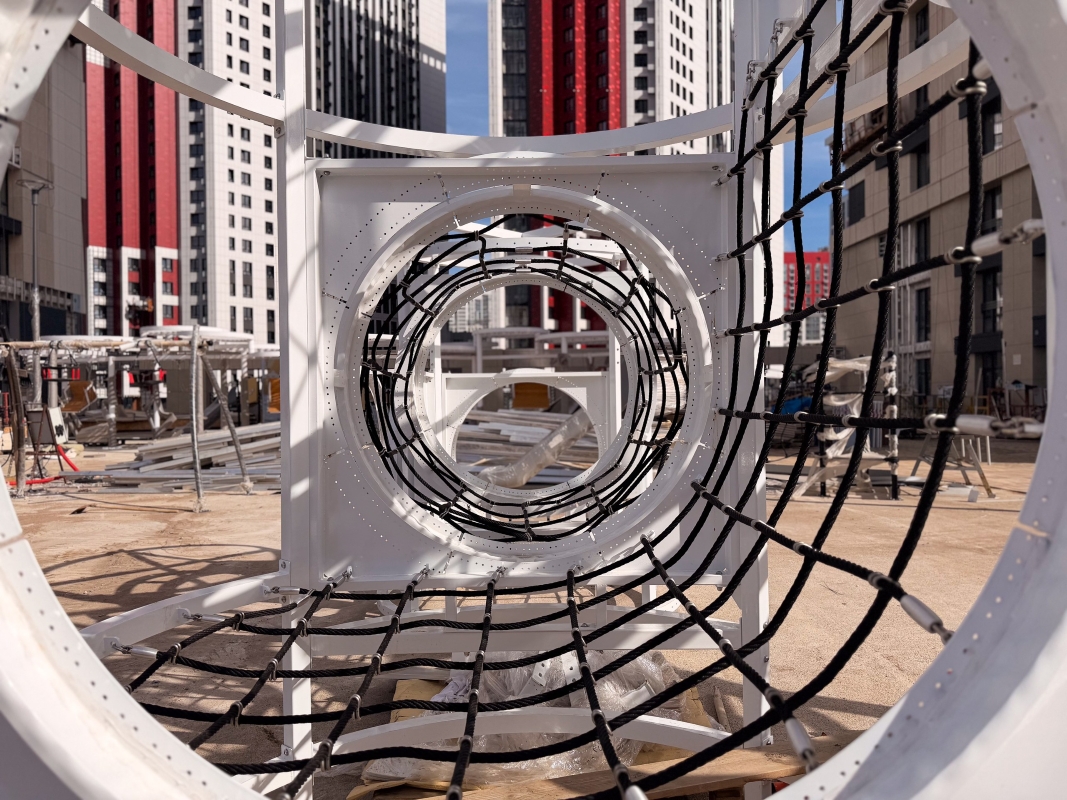

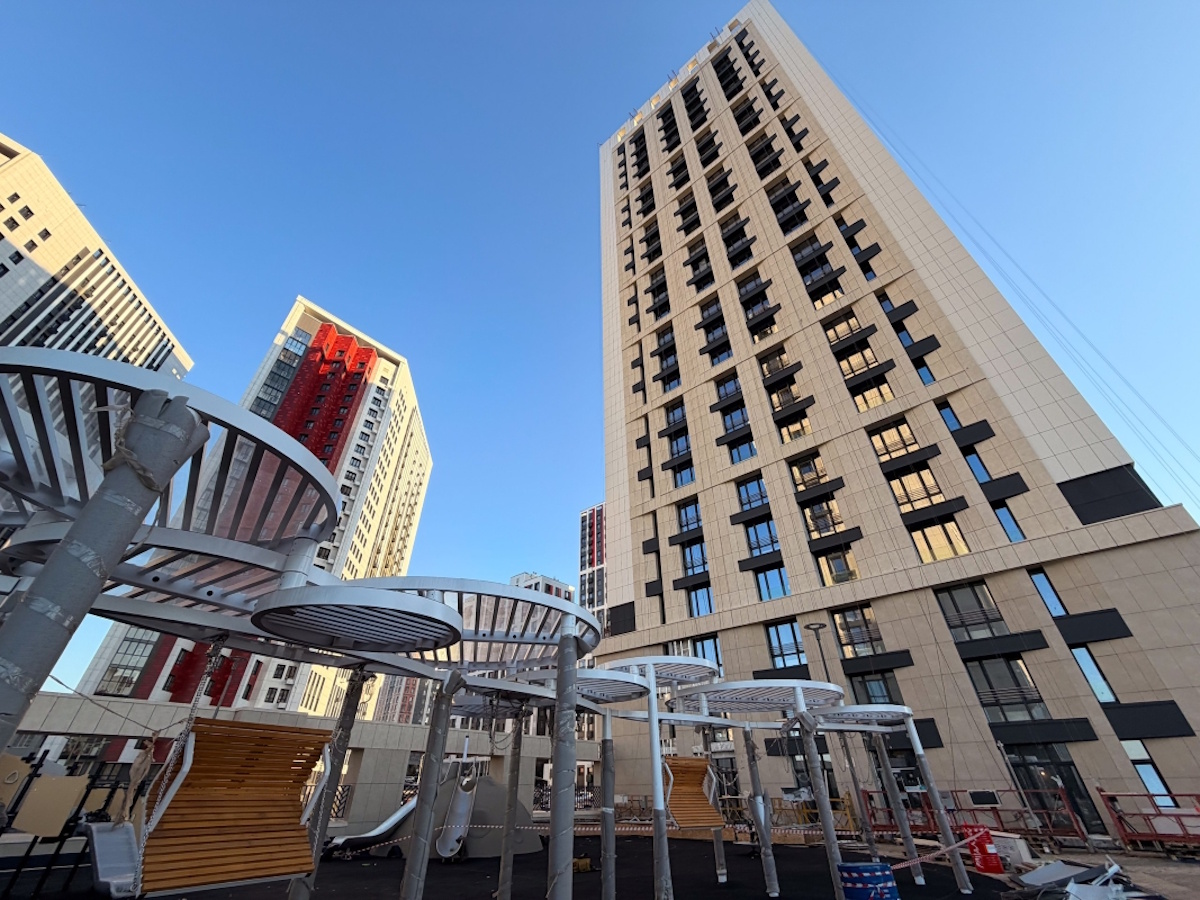

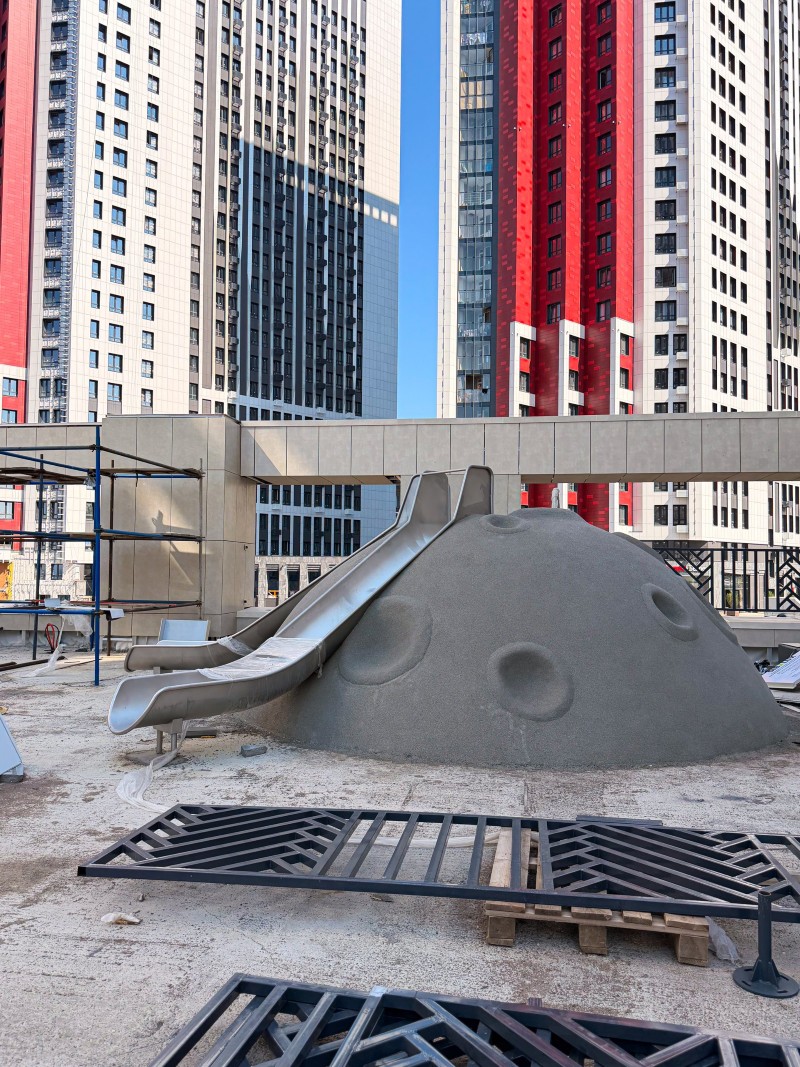

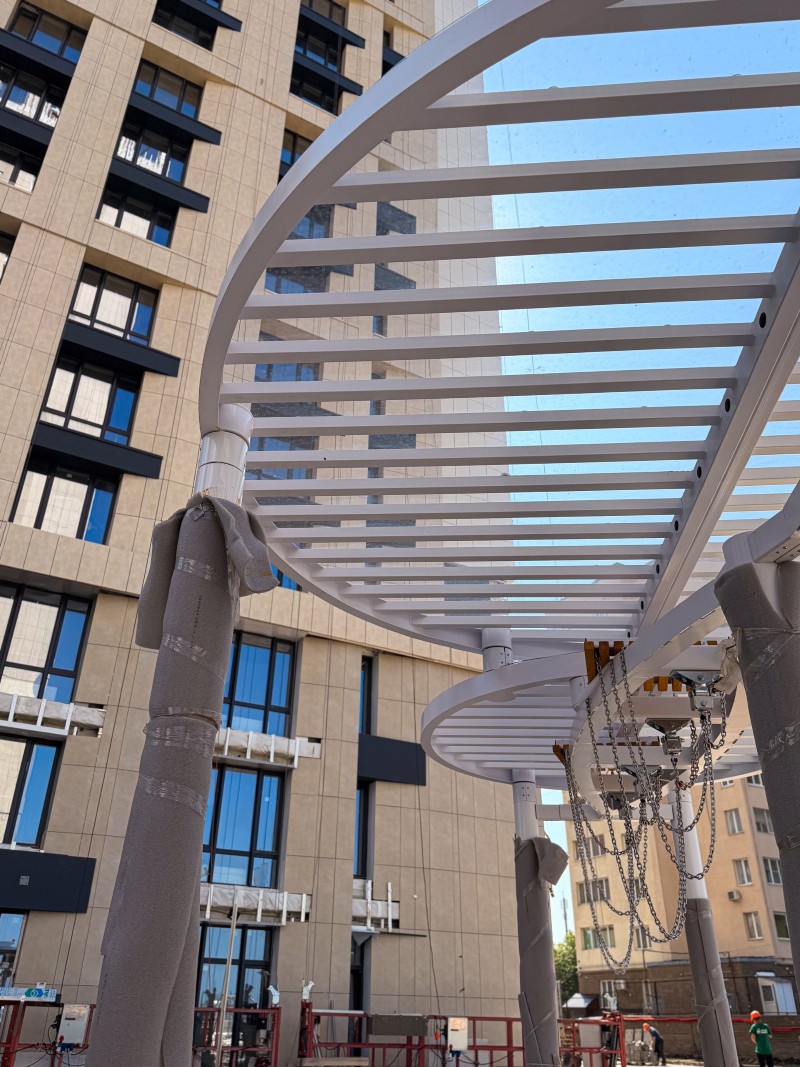

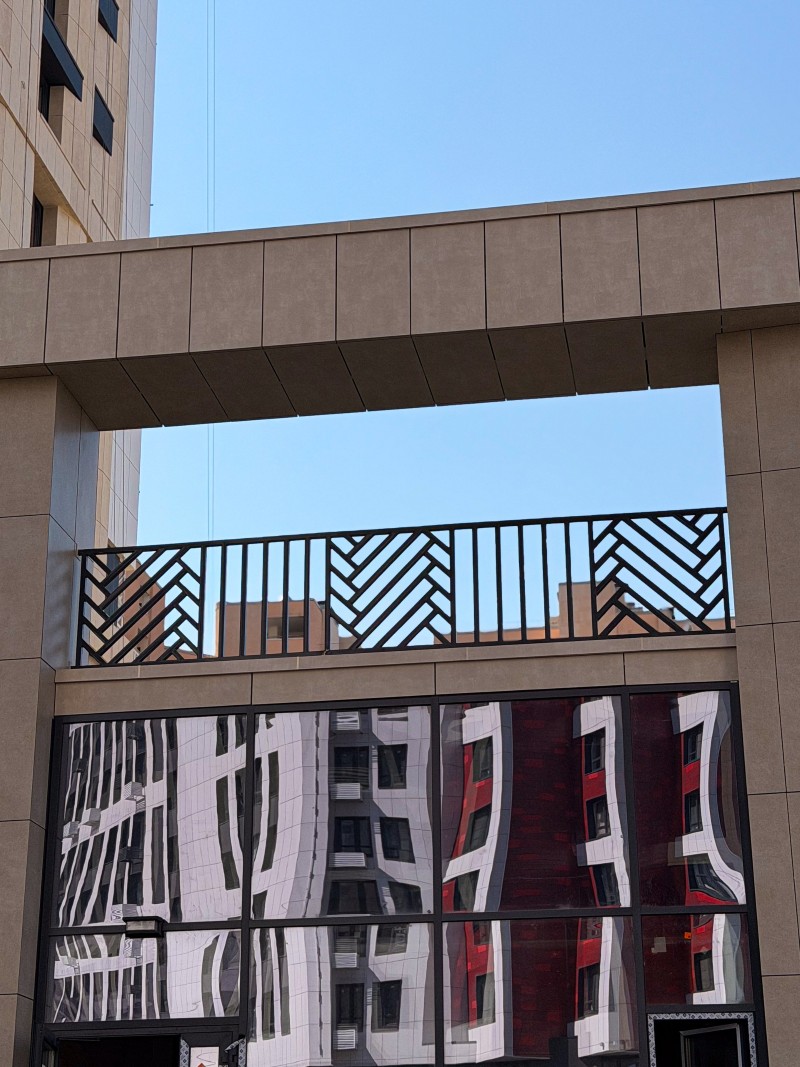

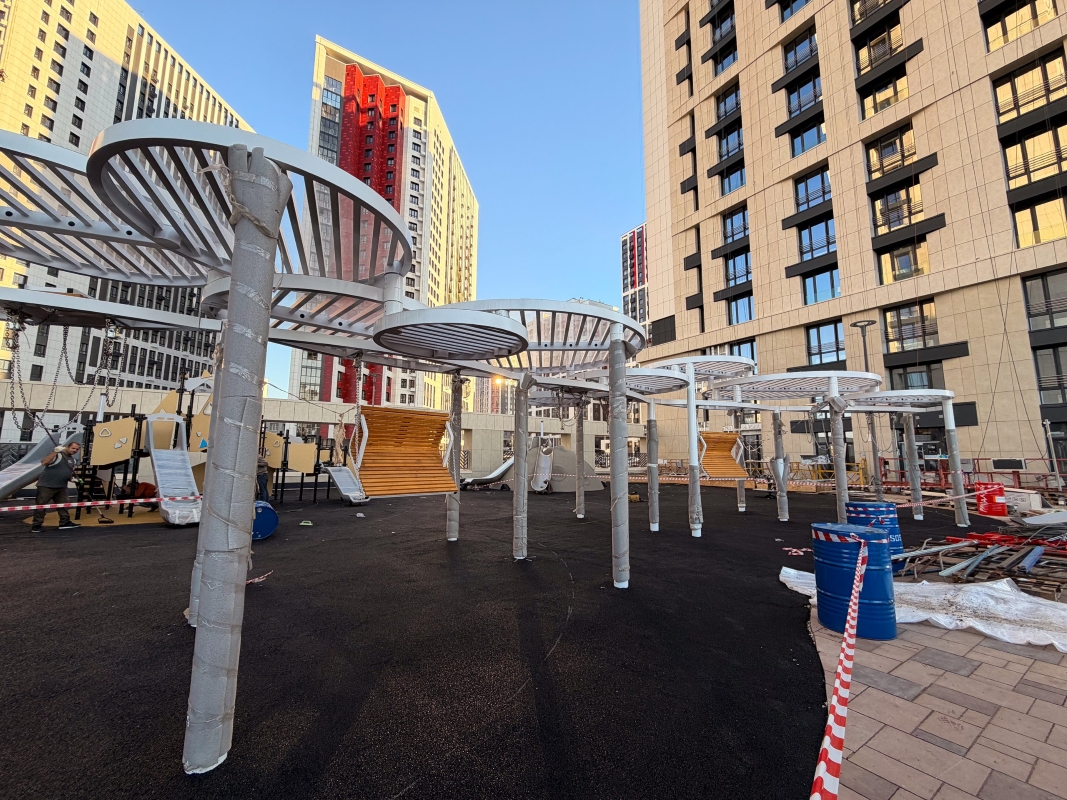

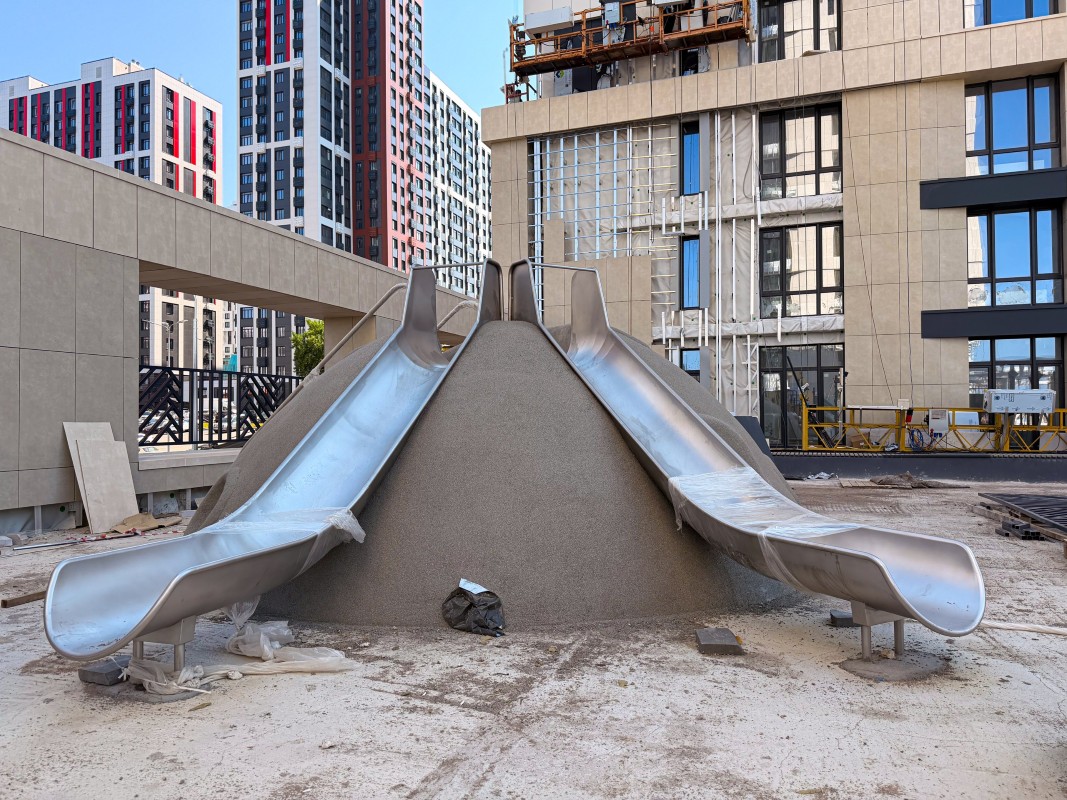

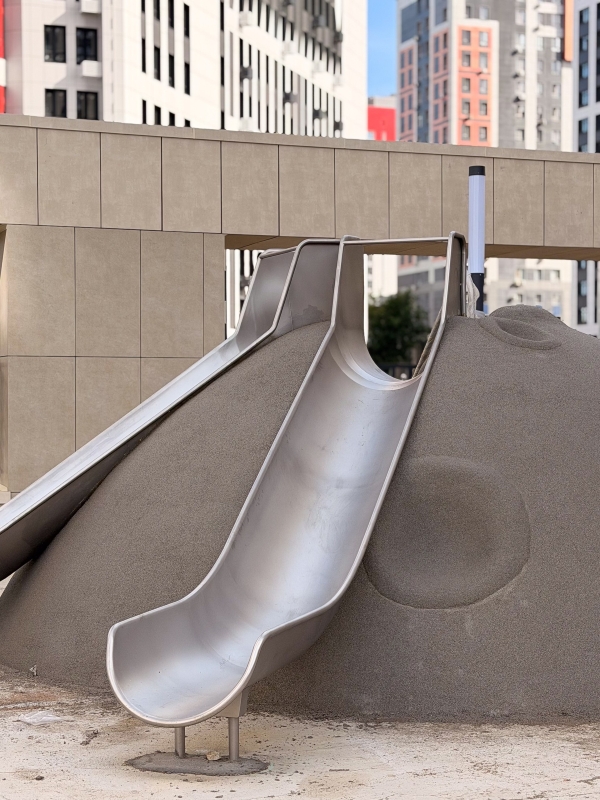

Завершаем благоустройство стилобатной части. На 50% высадили деревья и кустарники на наружной территории комплекса.
Август 2026
Секция А

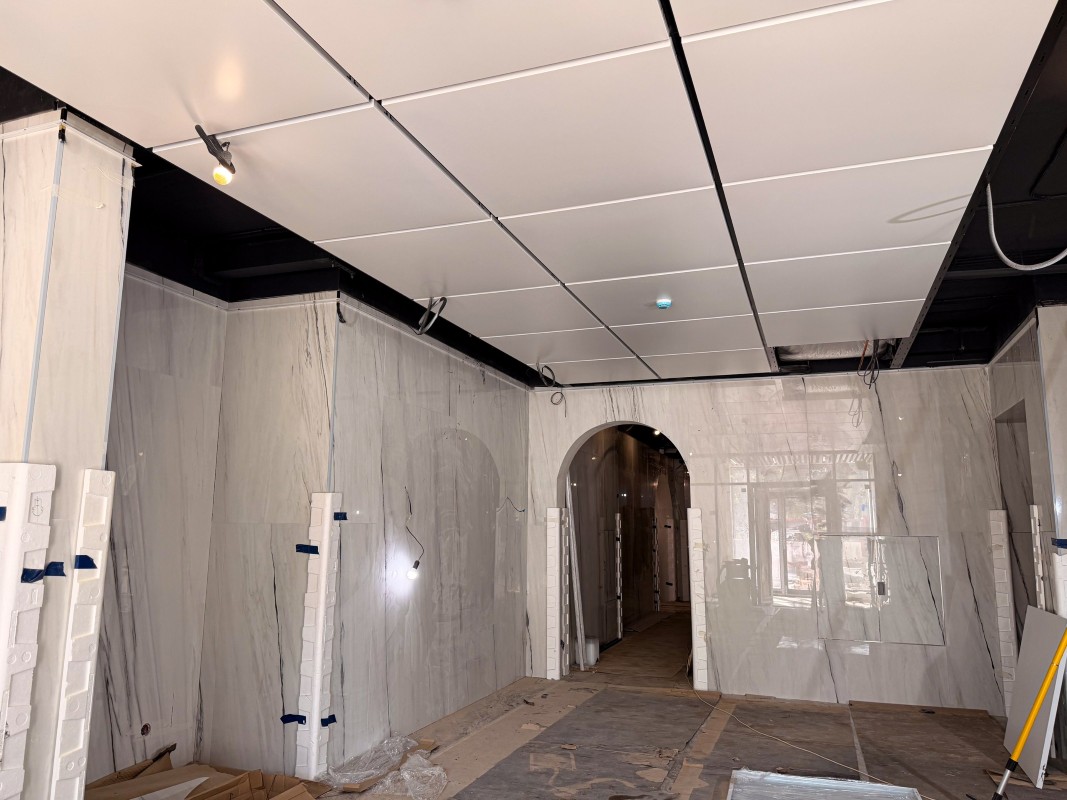

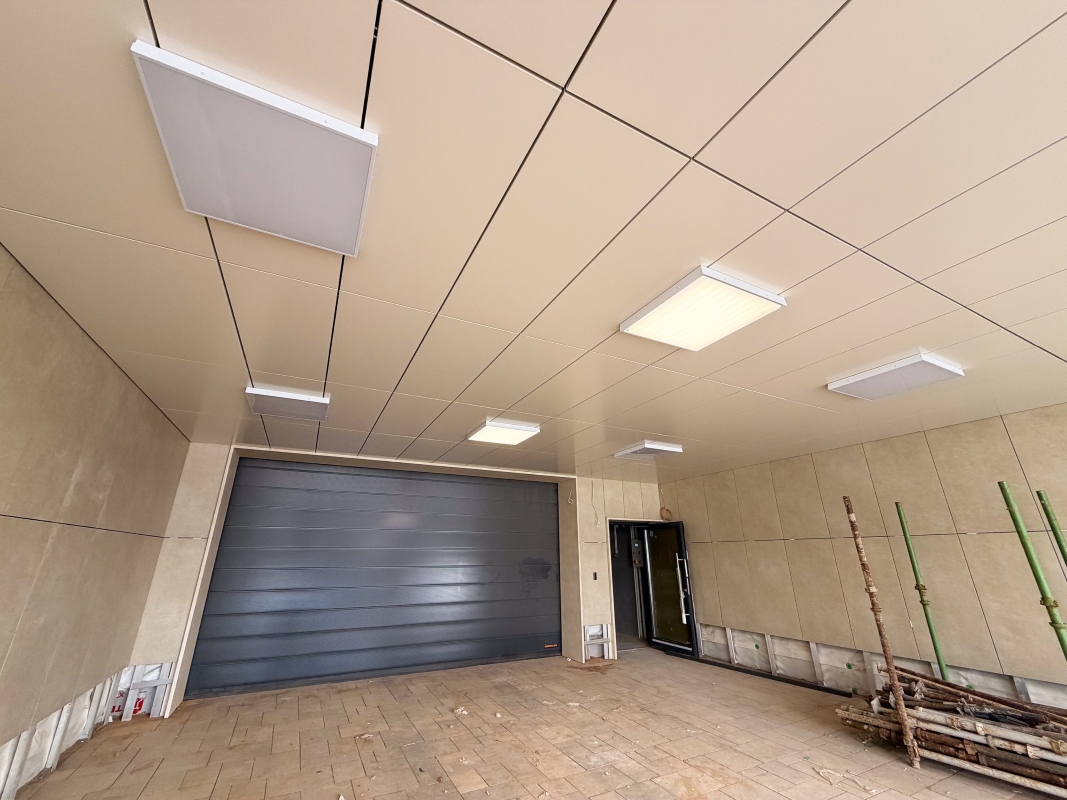

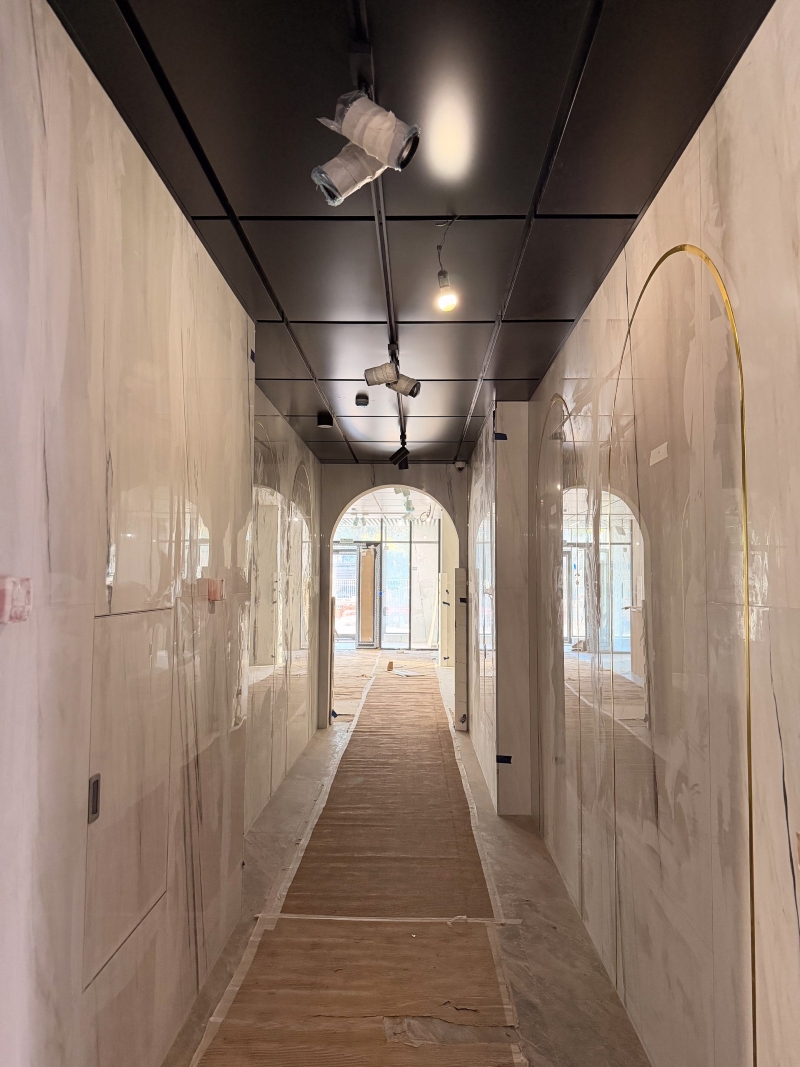

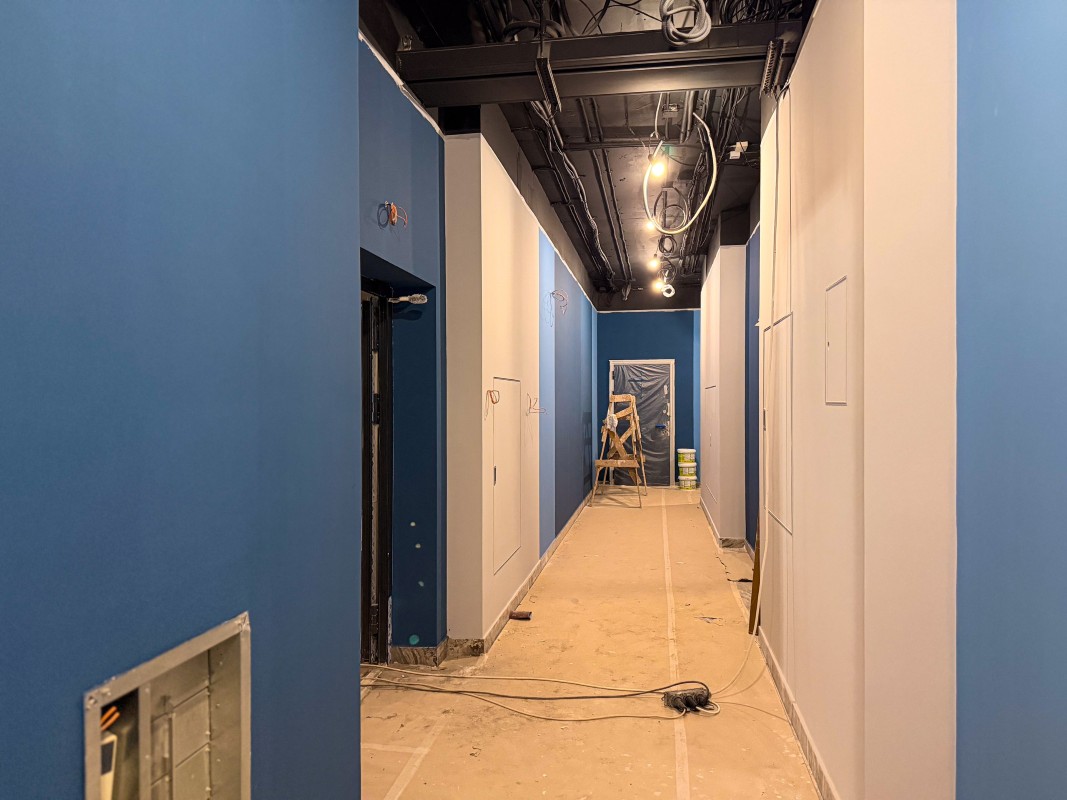

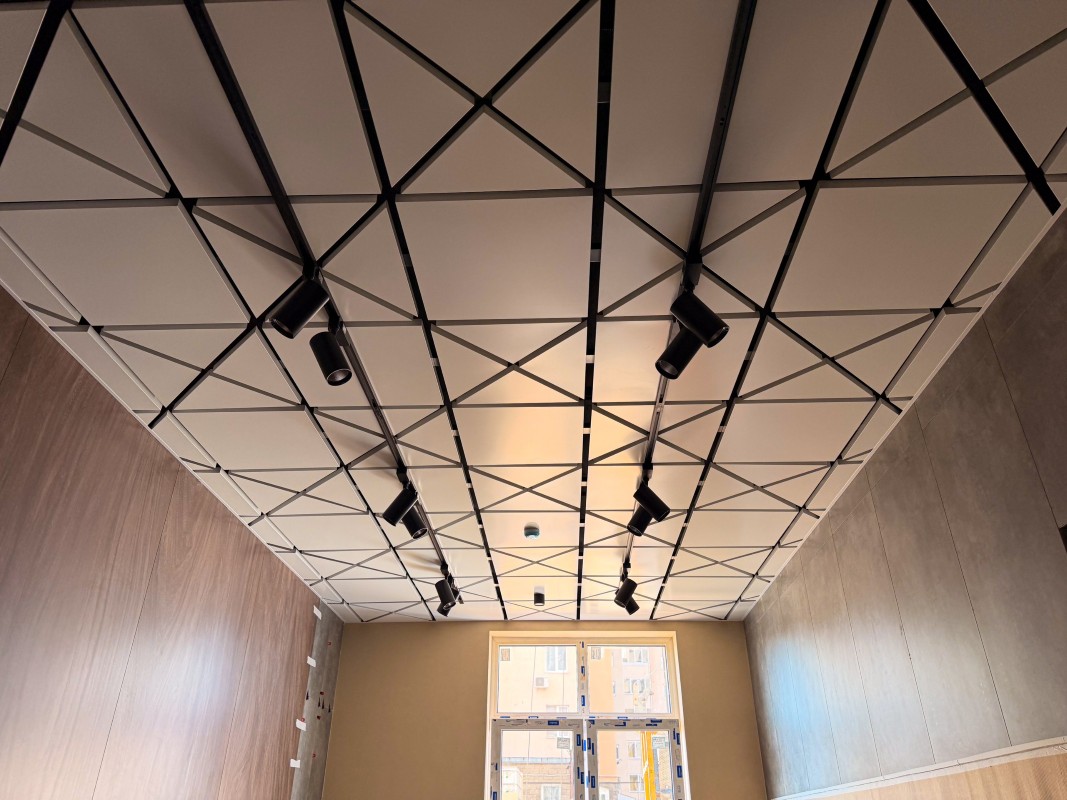

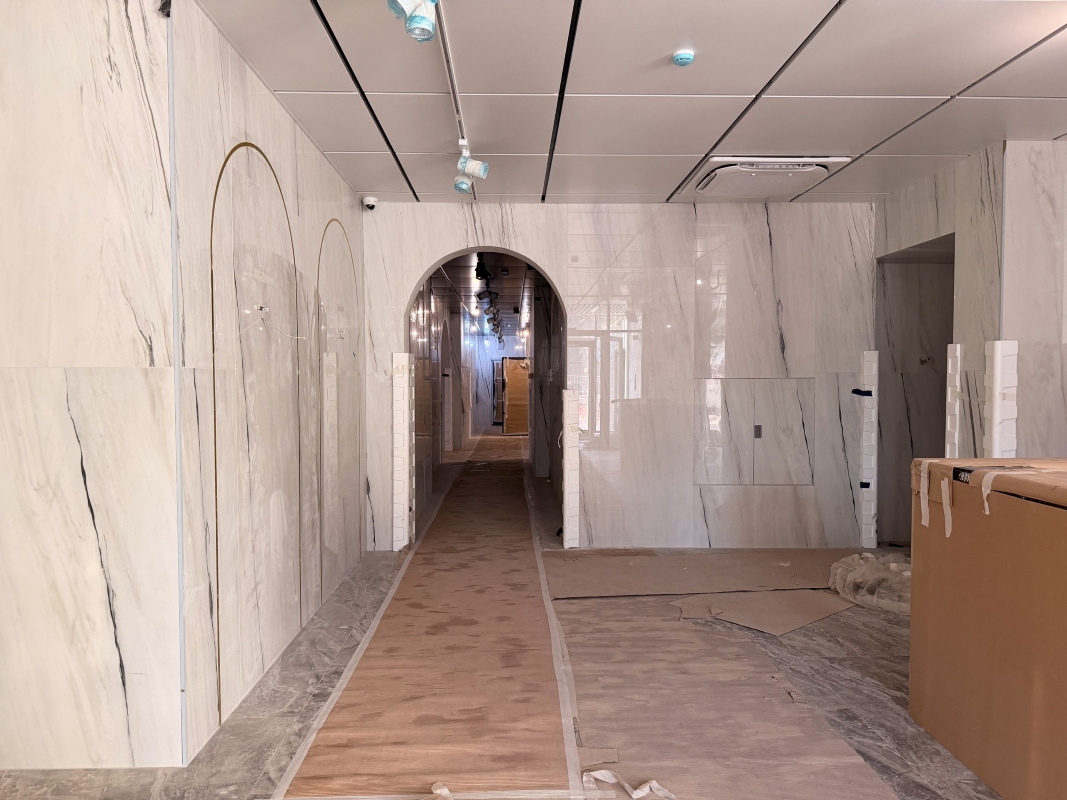

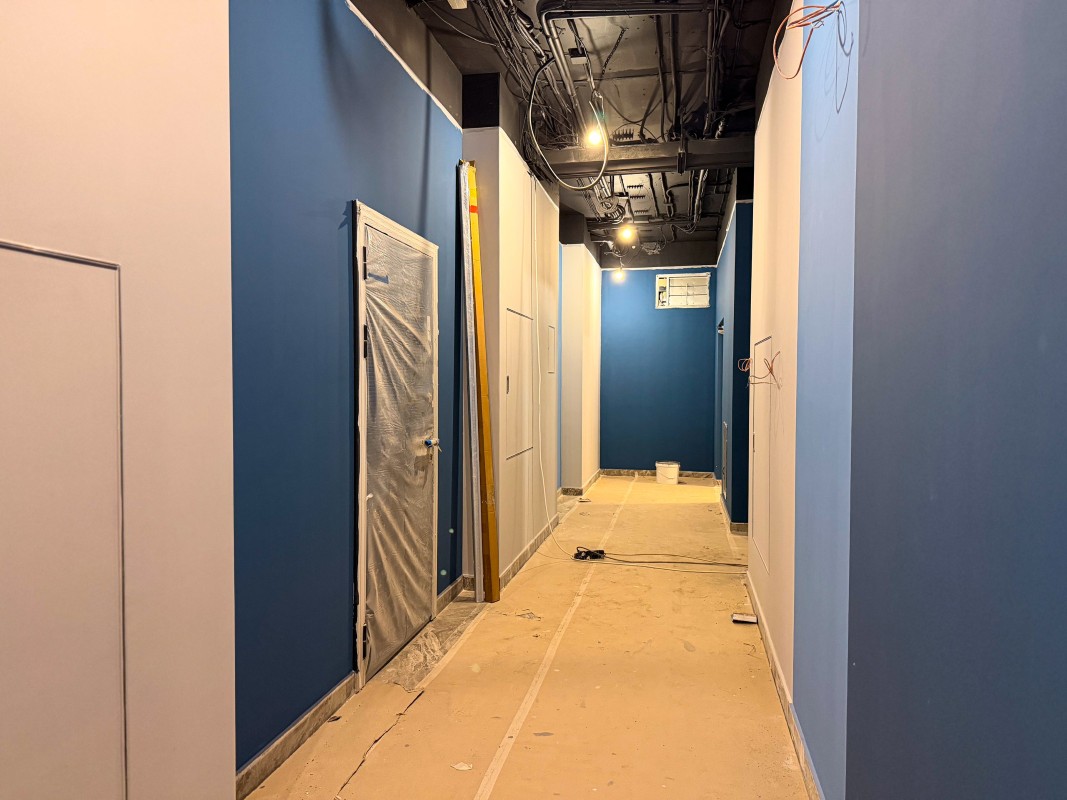

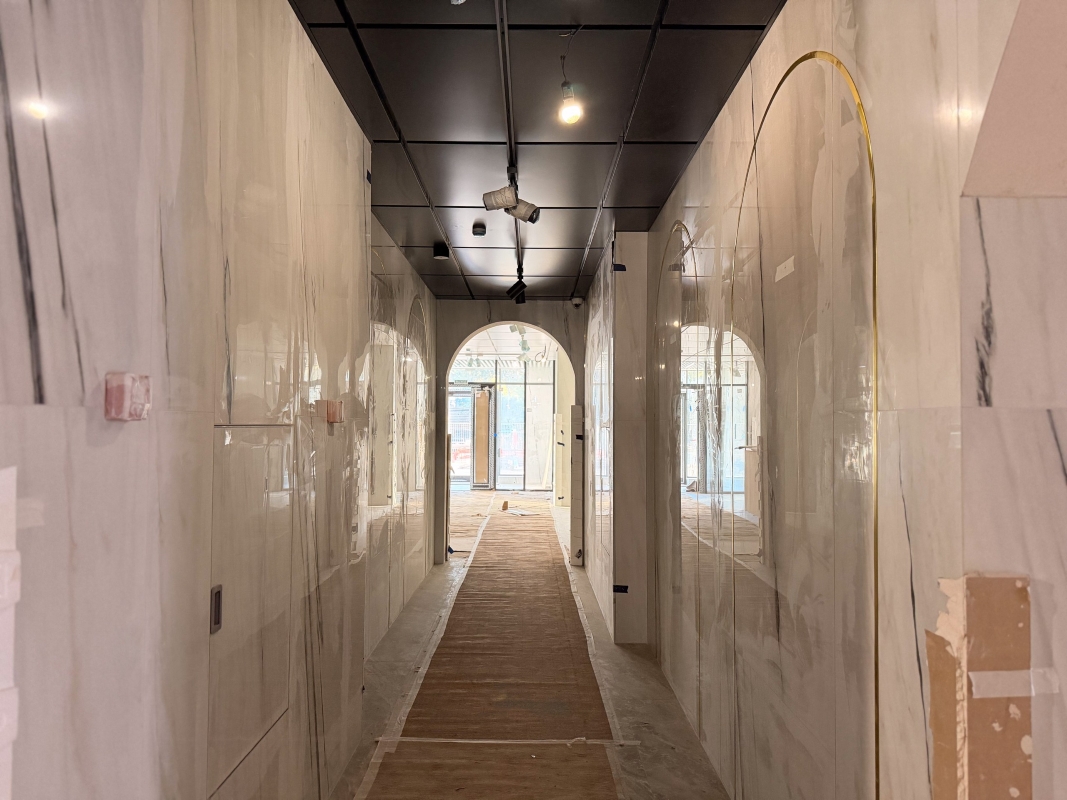

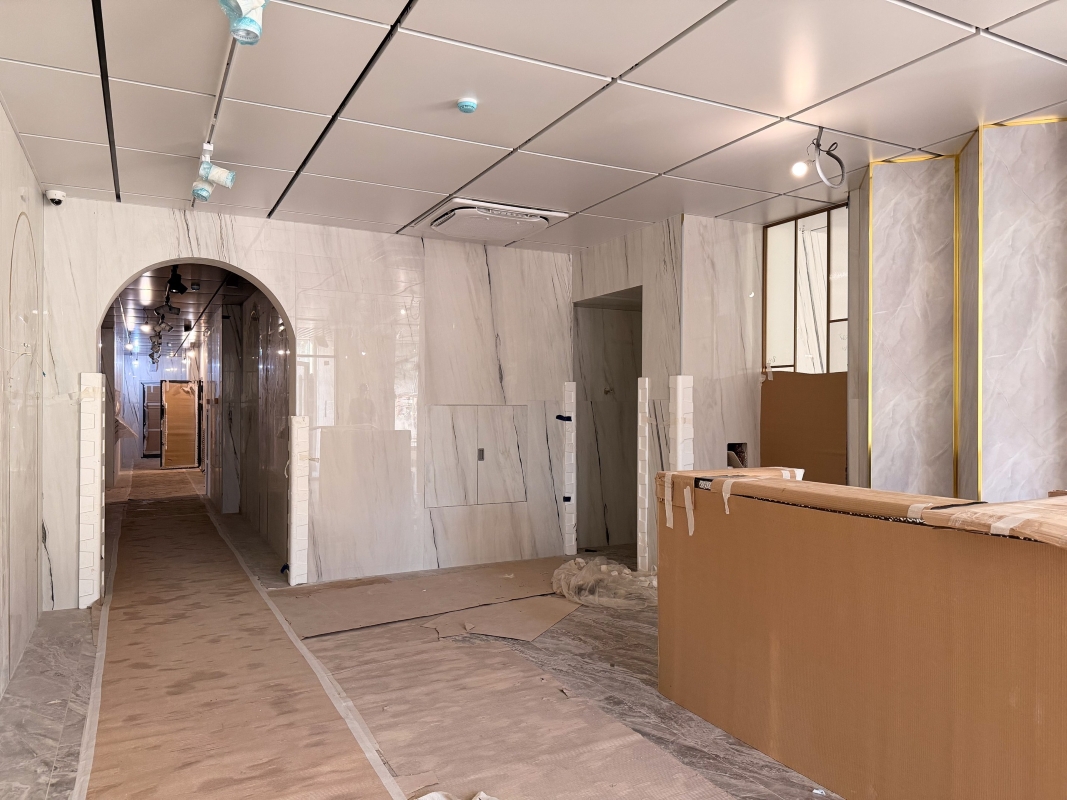

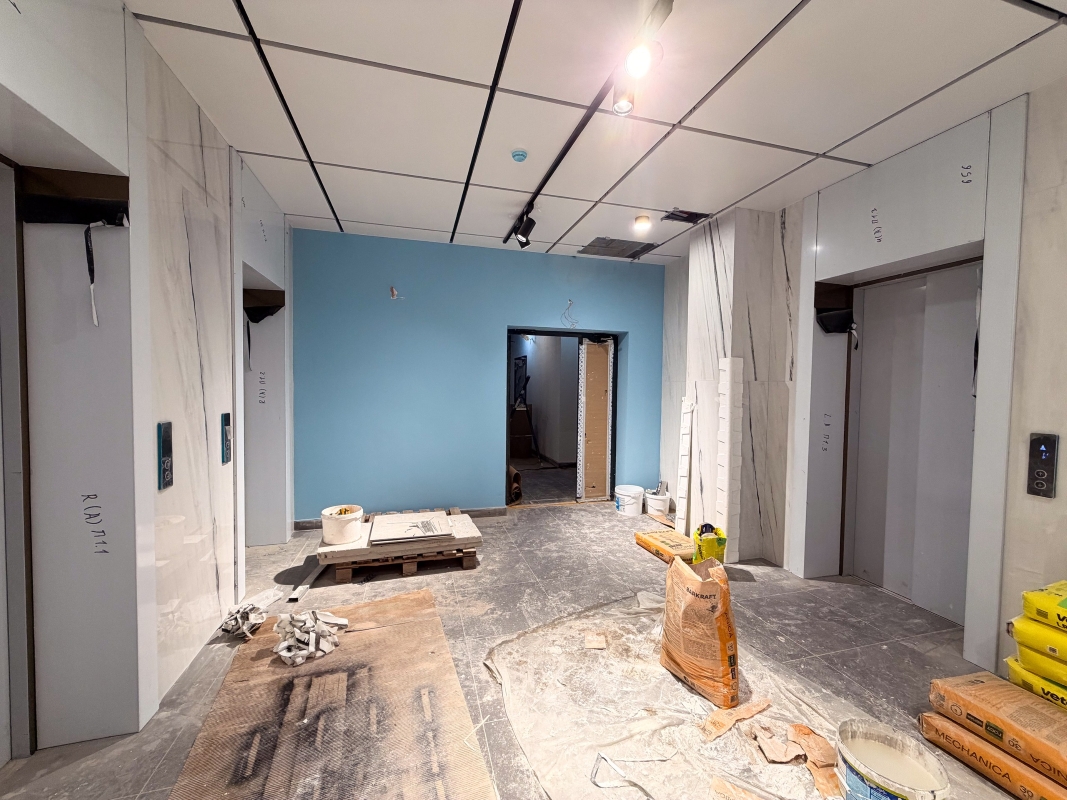

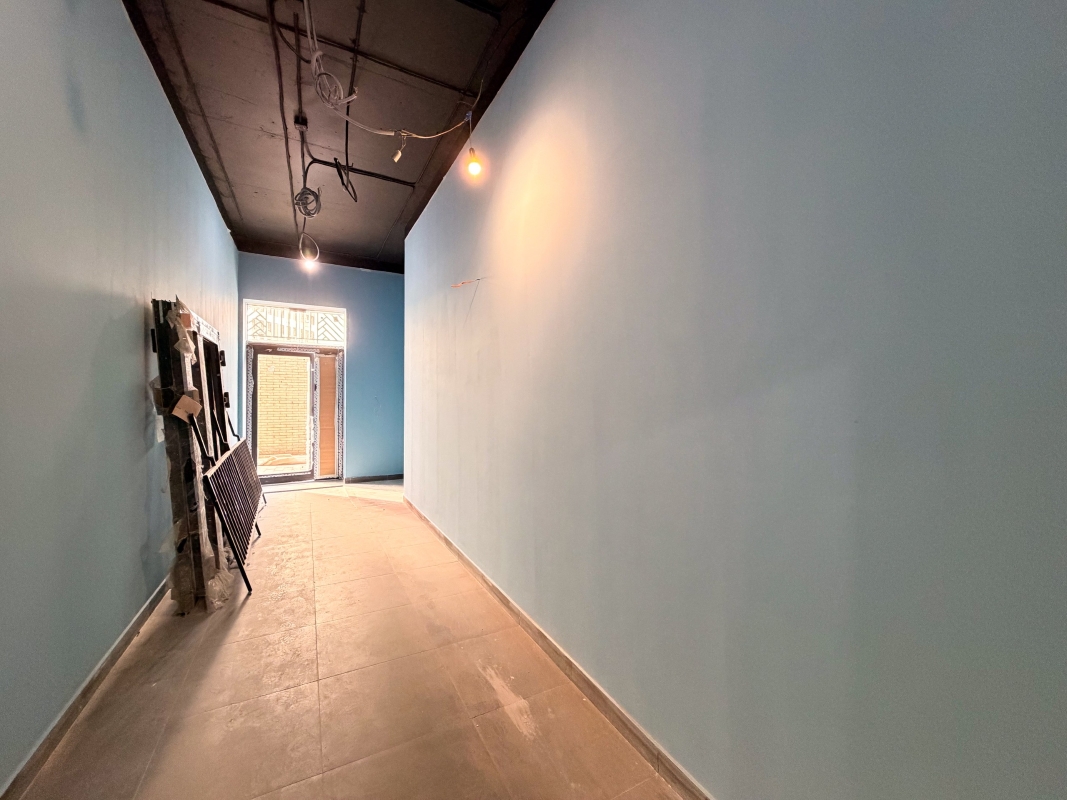

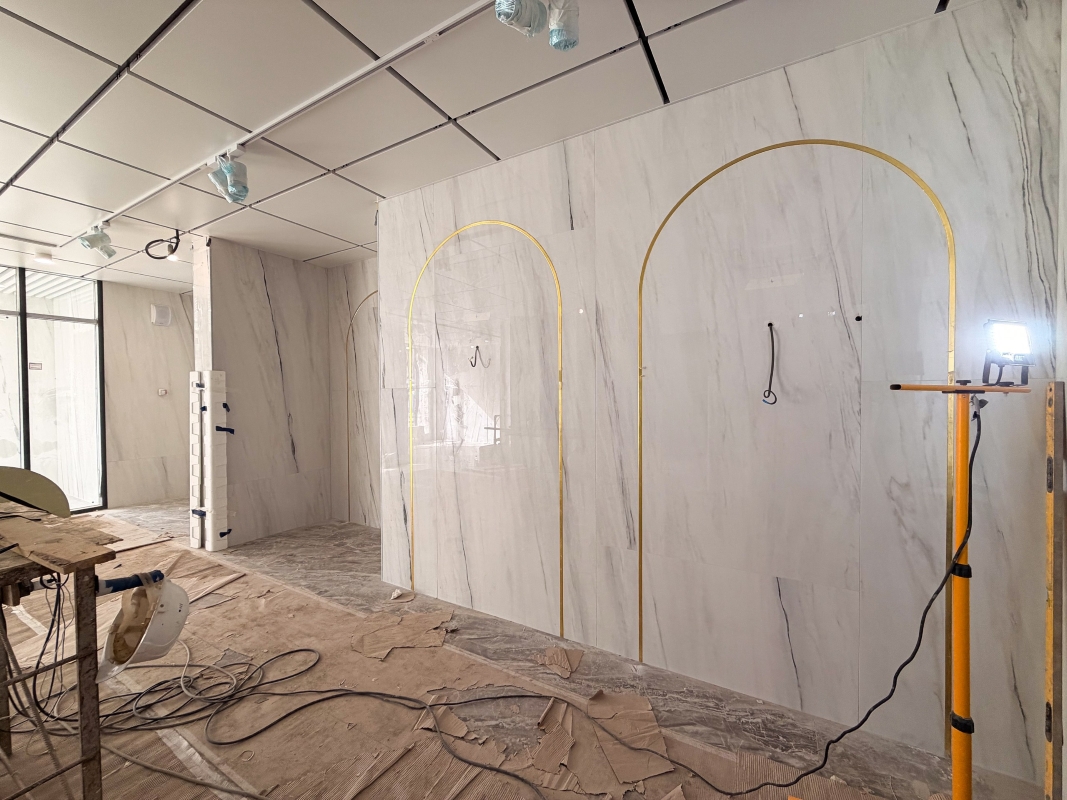

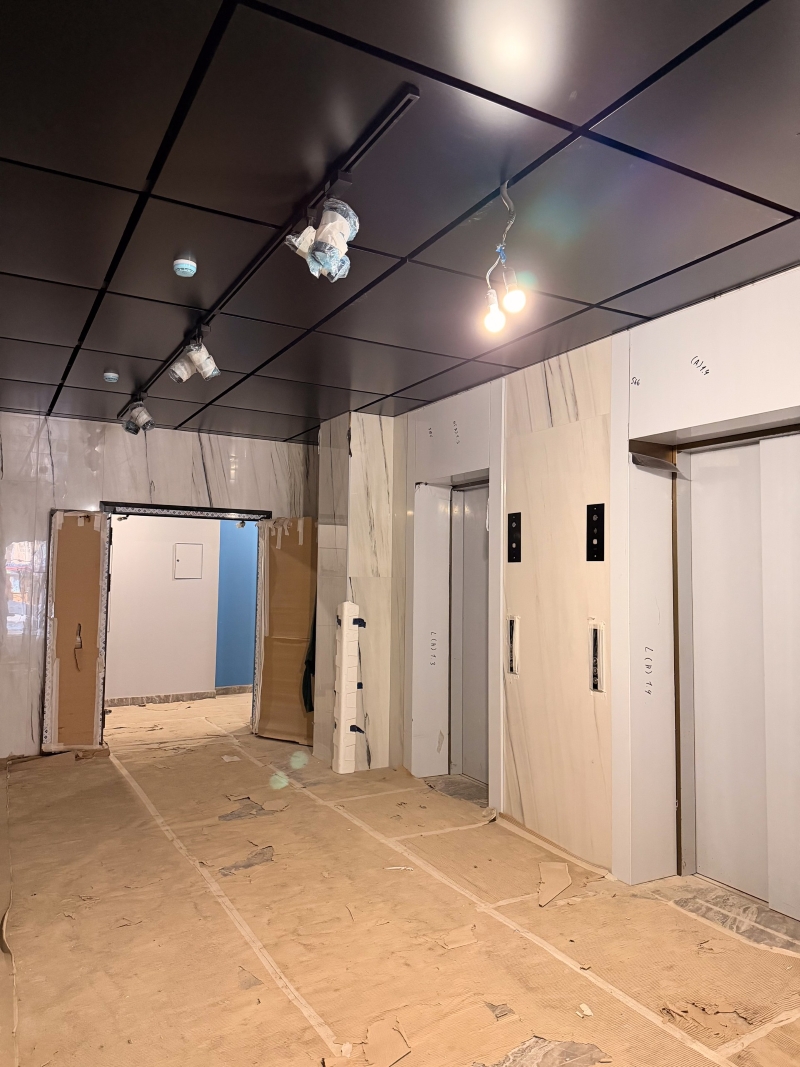

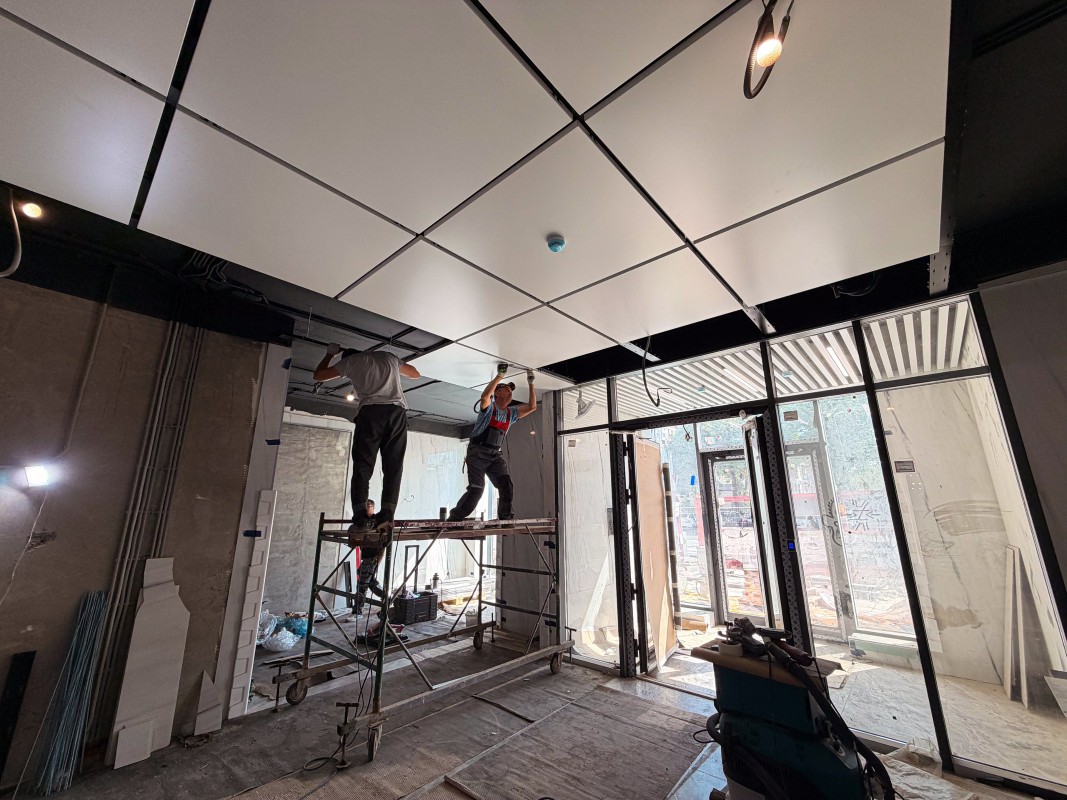

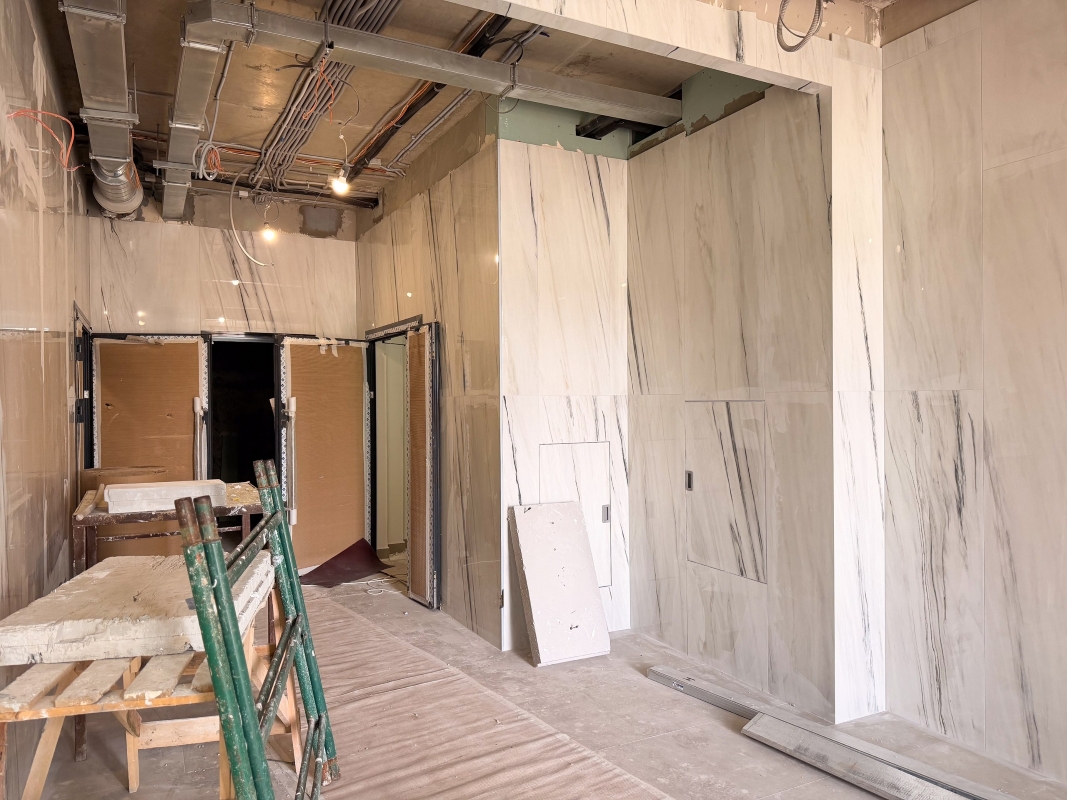

Завершаем отделку мест общего пользования.
Секция Б

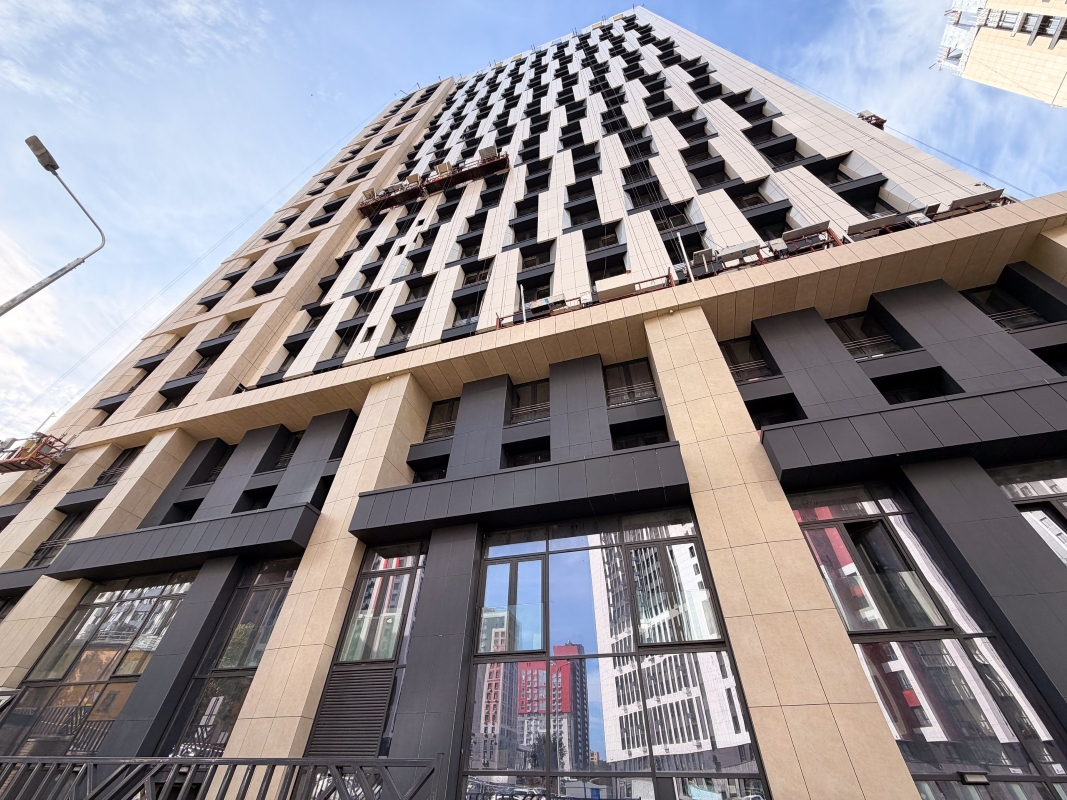

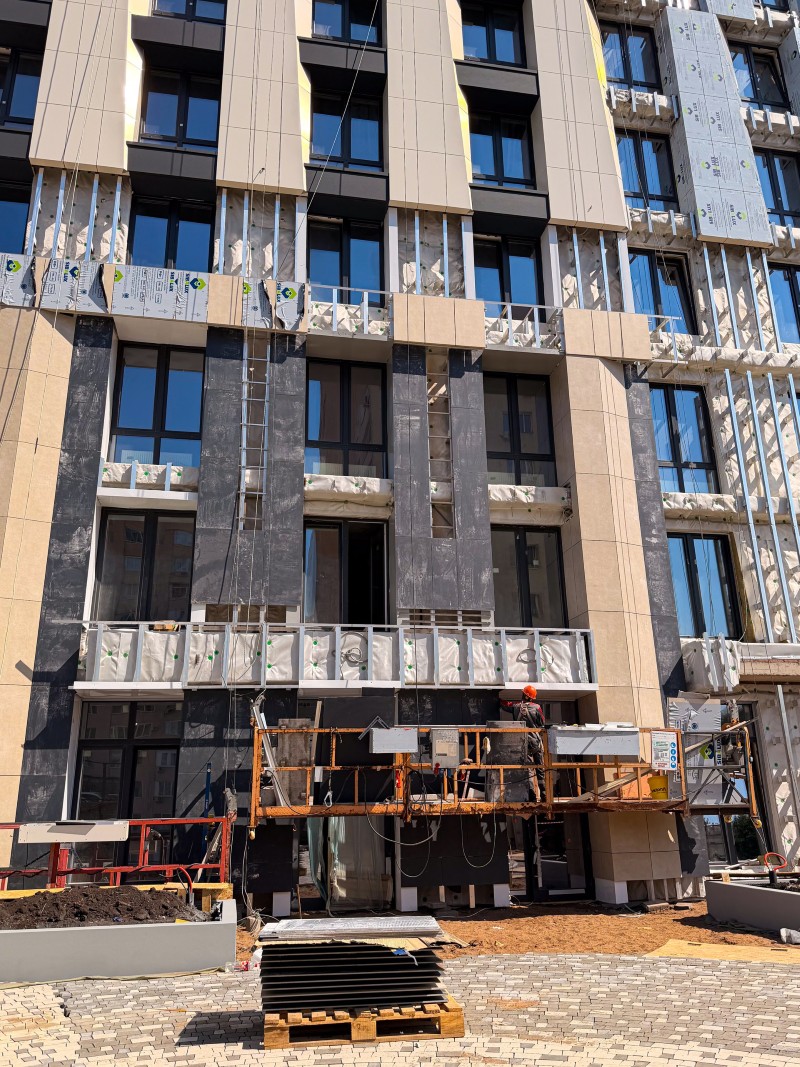

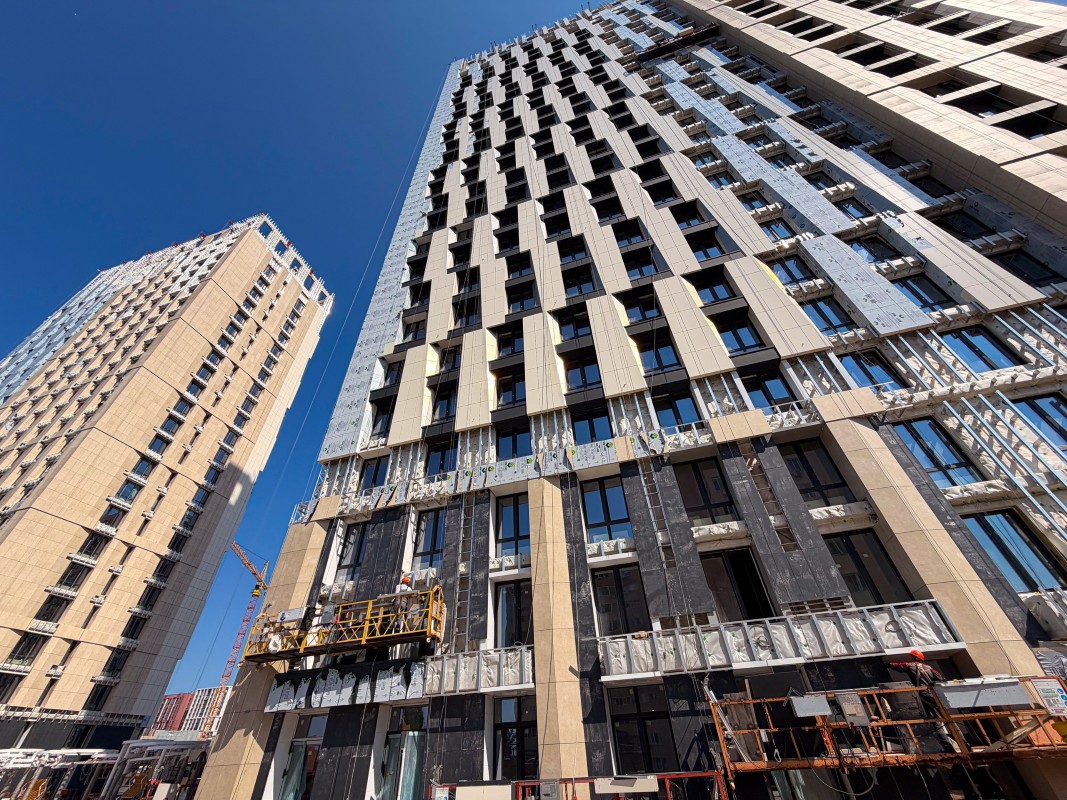

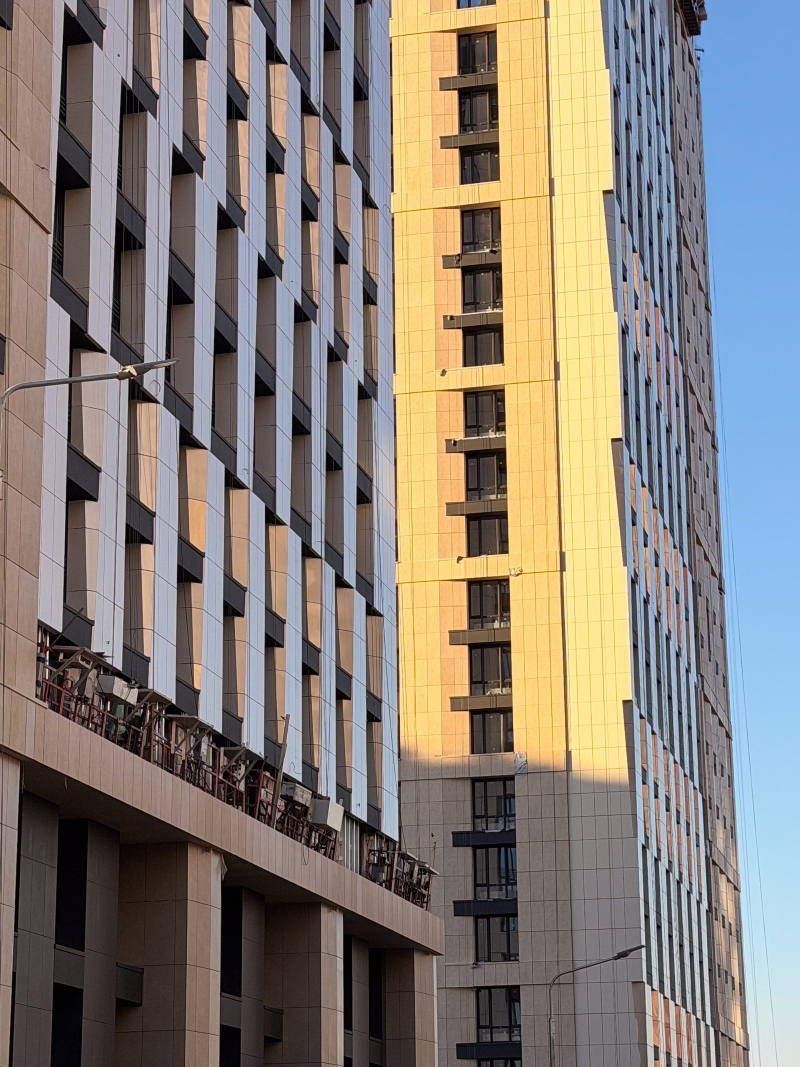

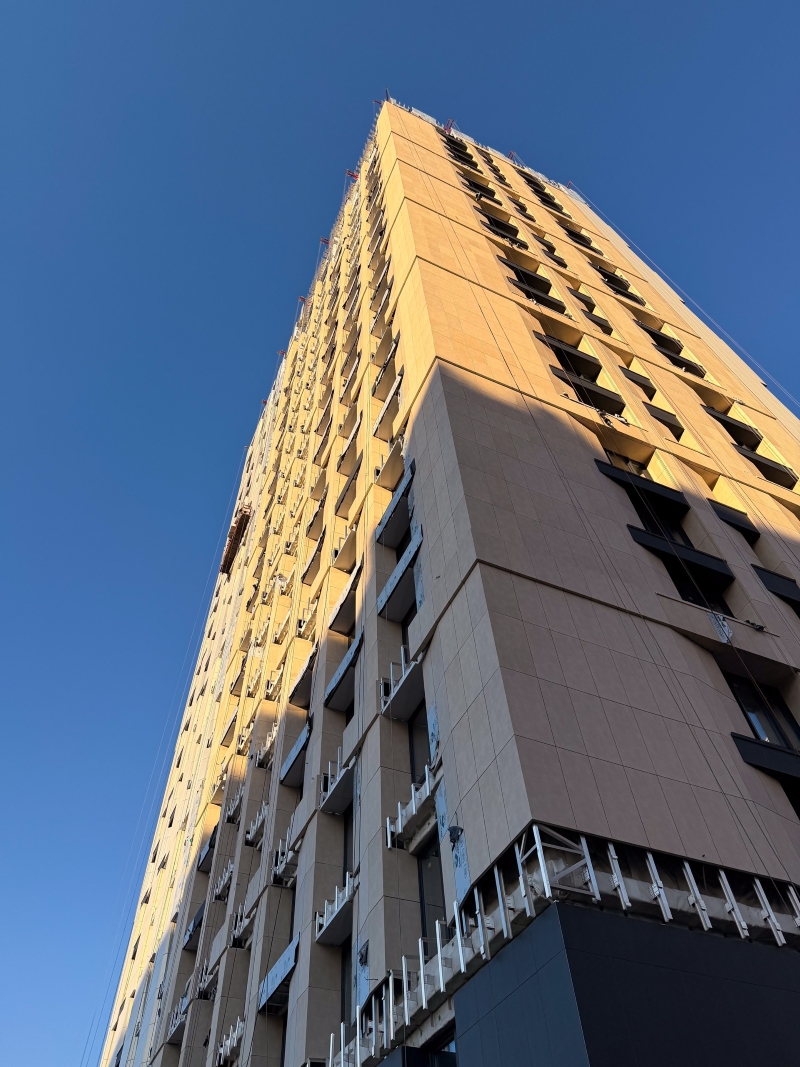

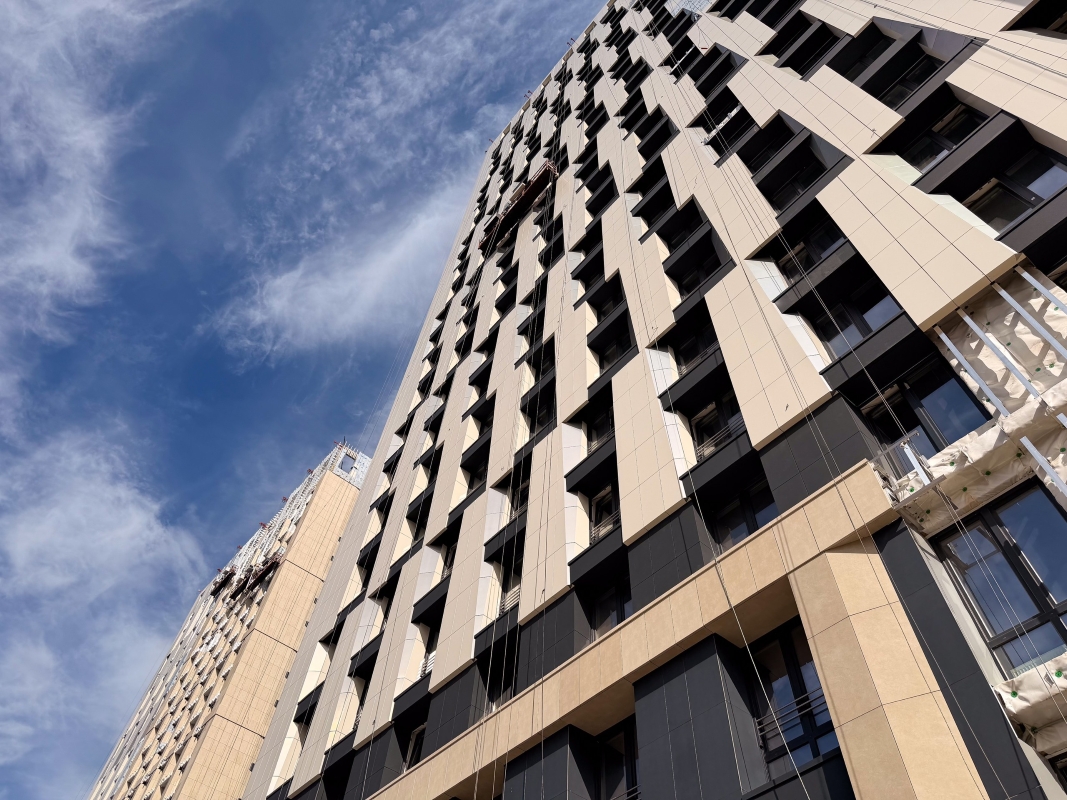

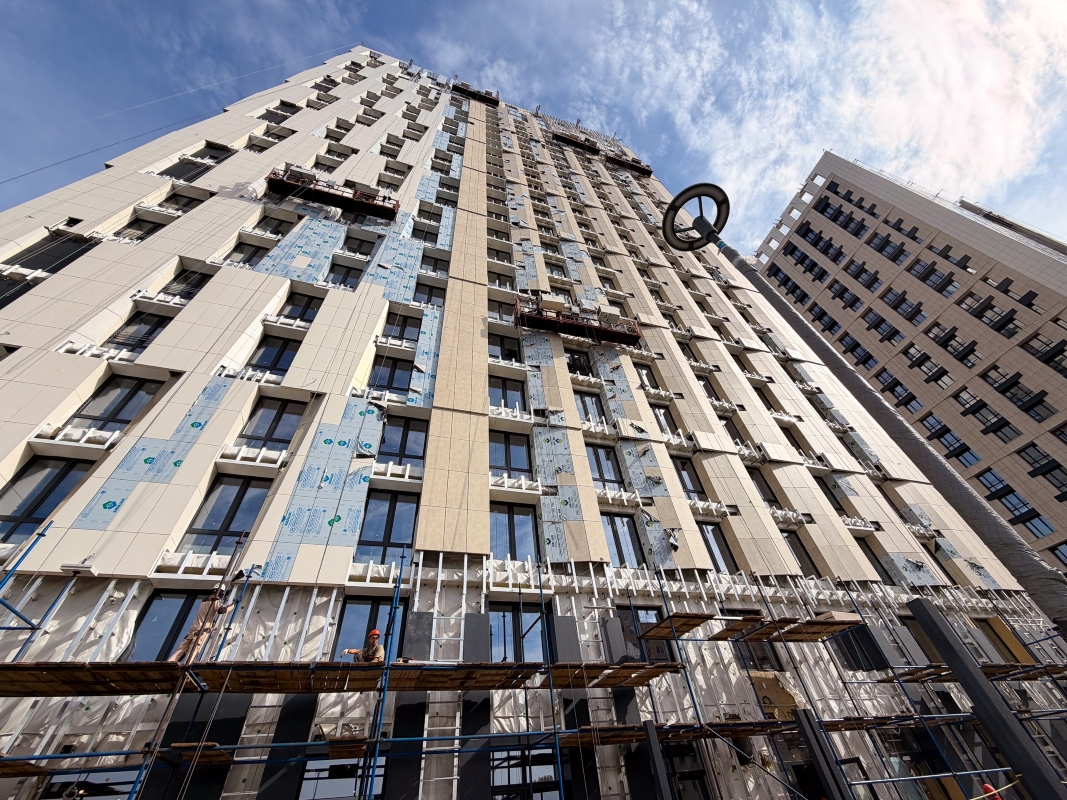

На 65% выполнили монтаж навесного вентилируемого фасада.

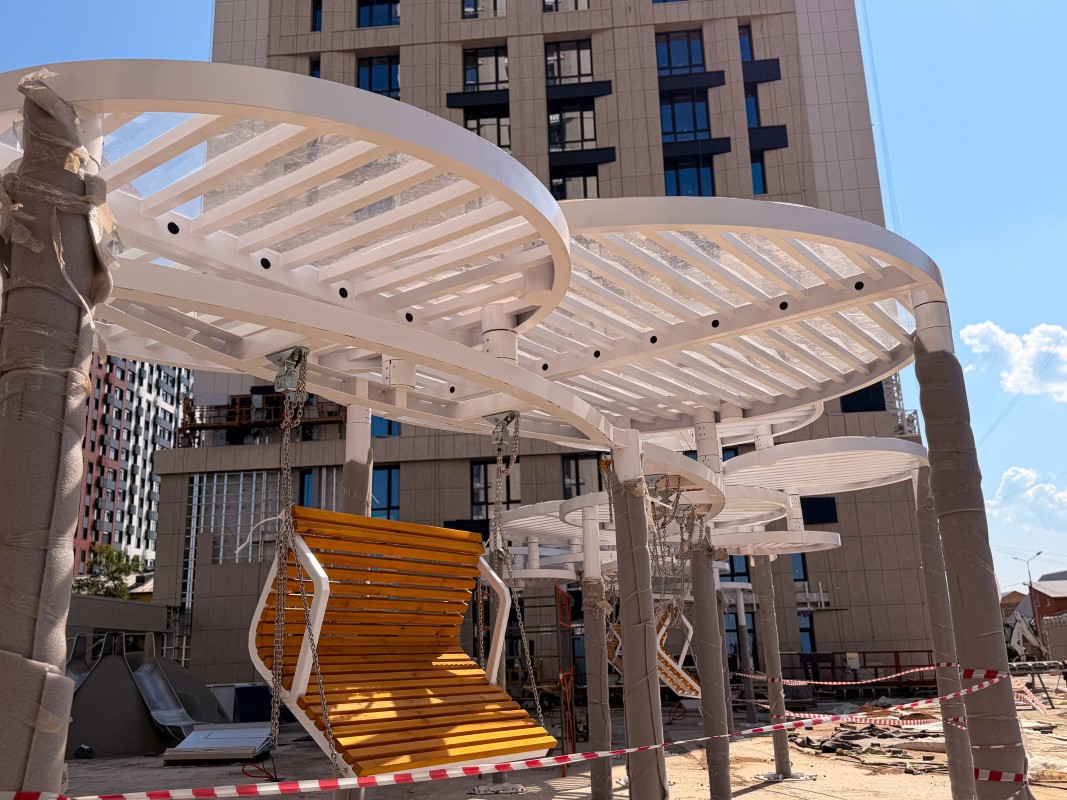

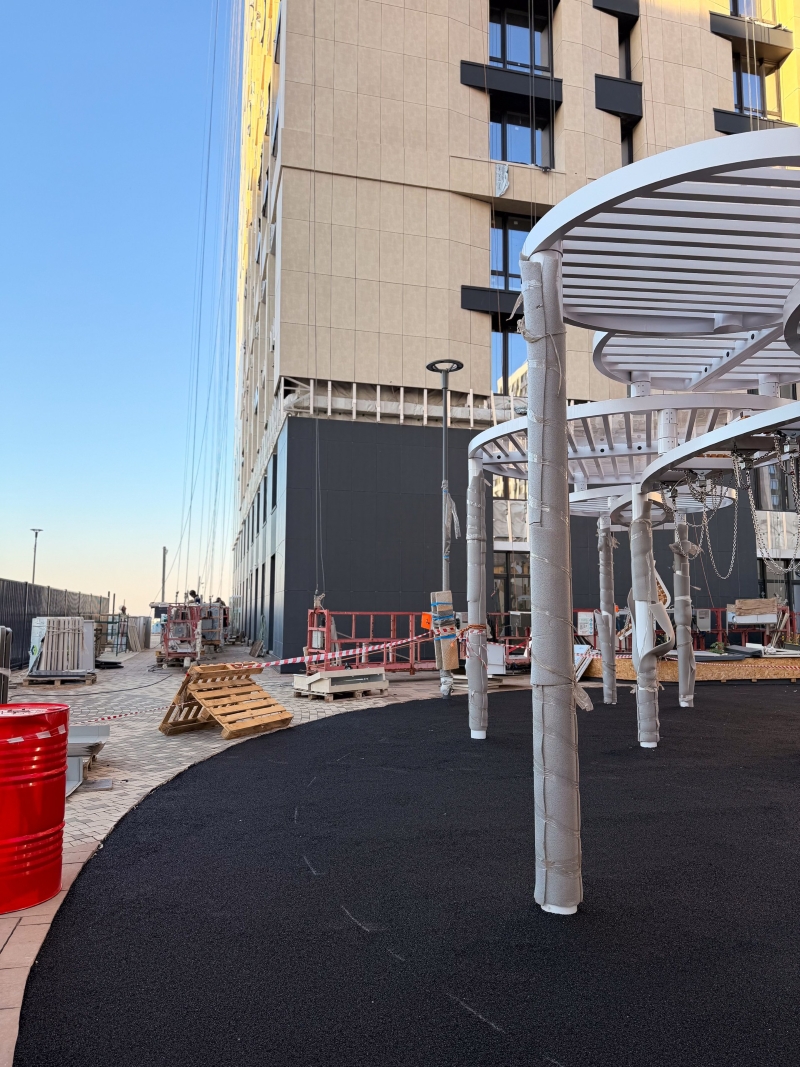

Ведем работы по благоустройству территории на стилобатной части: производим устройство щебеночного основания и бетонной стяжки под резиновое покрытие, устанавливаем игровые комплексы. На 95% выполнили укладку тротуарной плитки.
Июль 2026
Секция А
На 95% выполнили работы по нанесению декоративной штукатурки на стены в местах общего пользования.

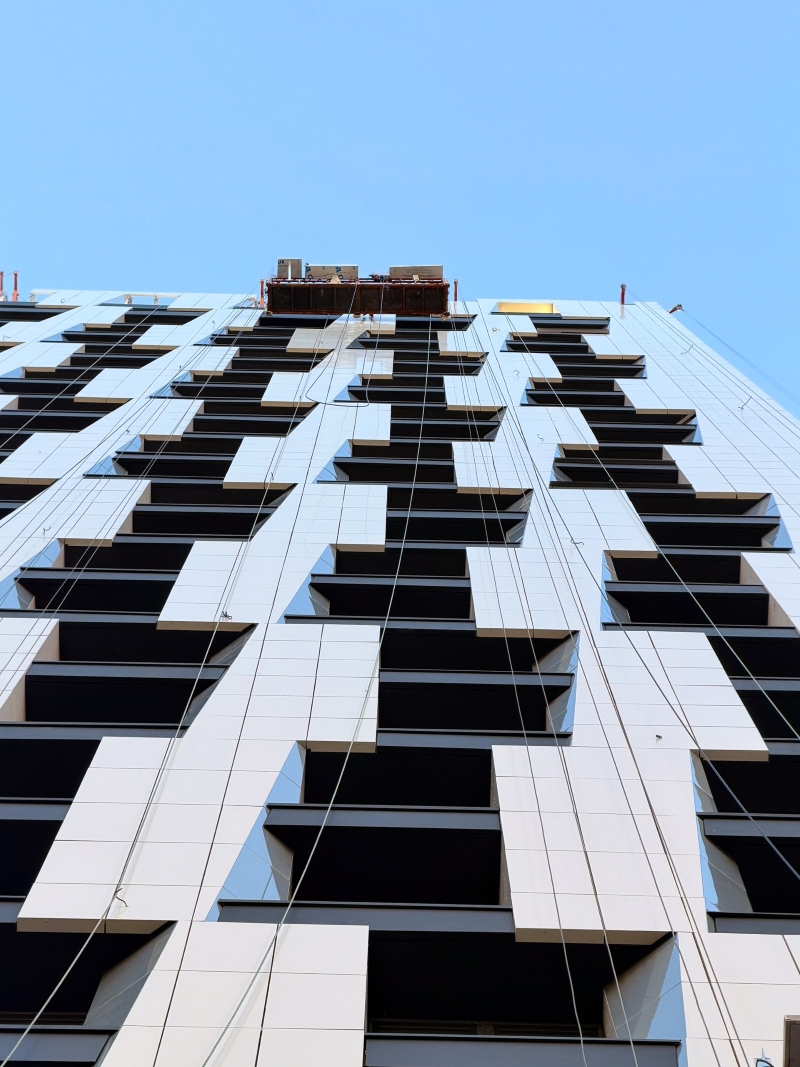

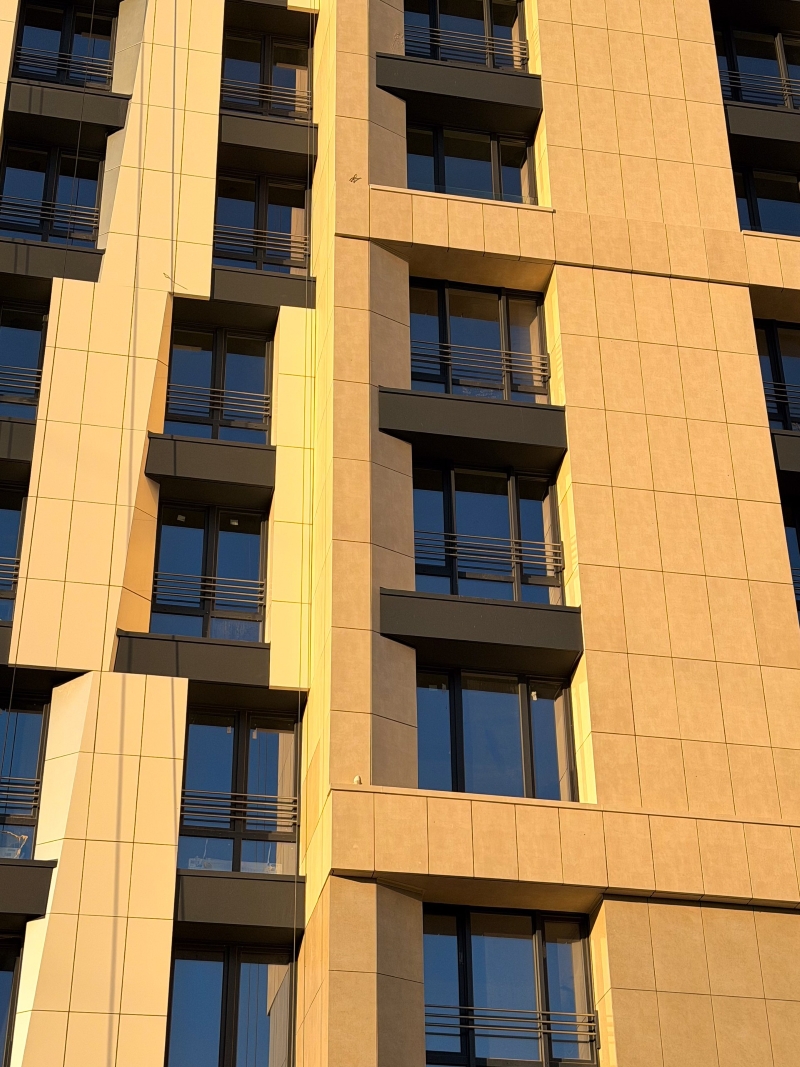

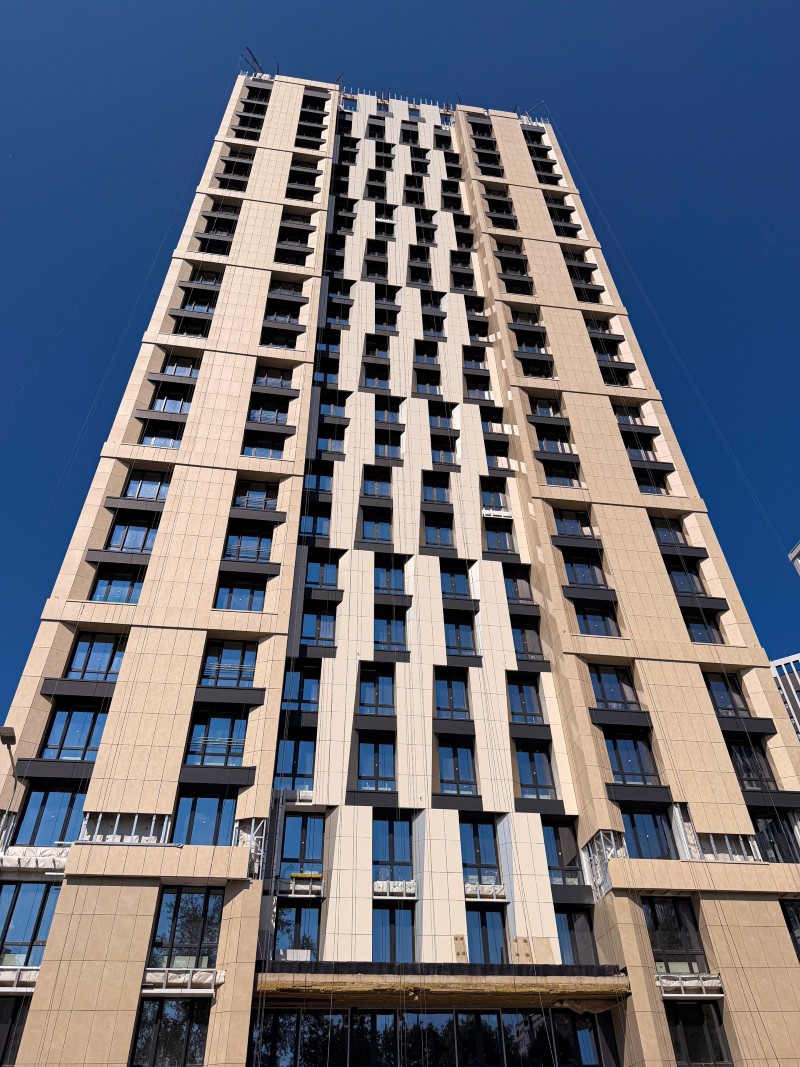

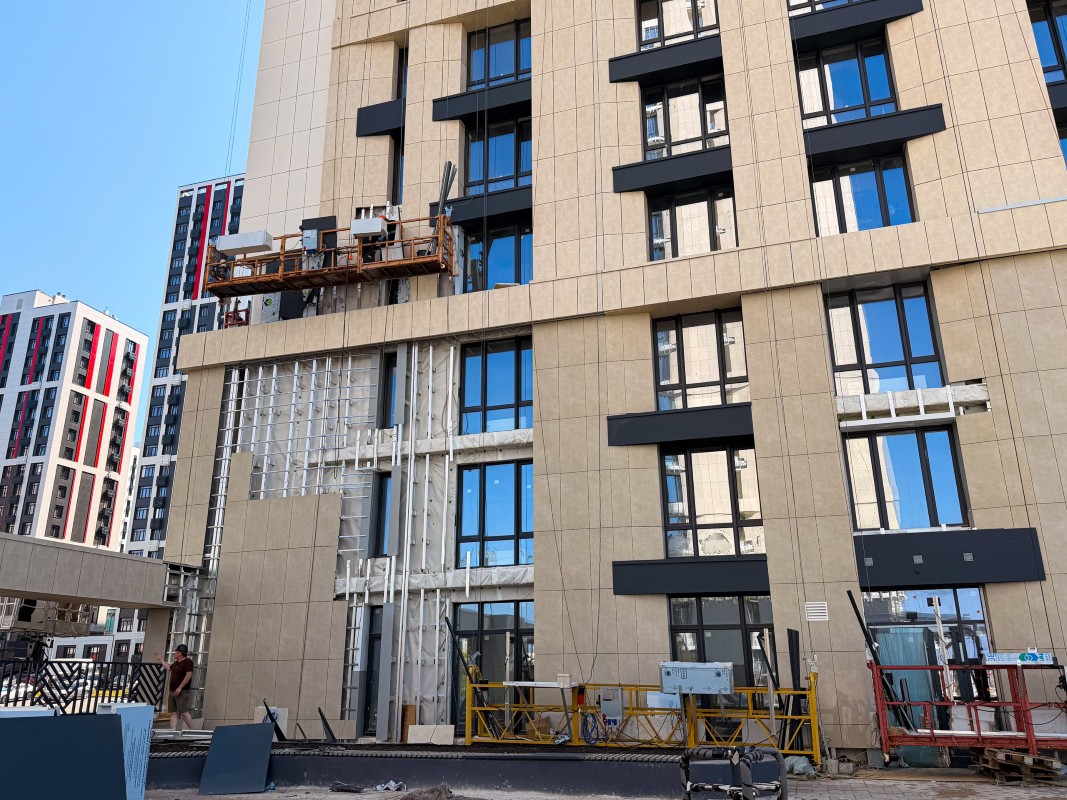

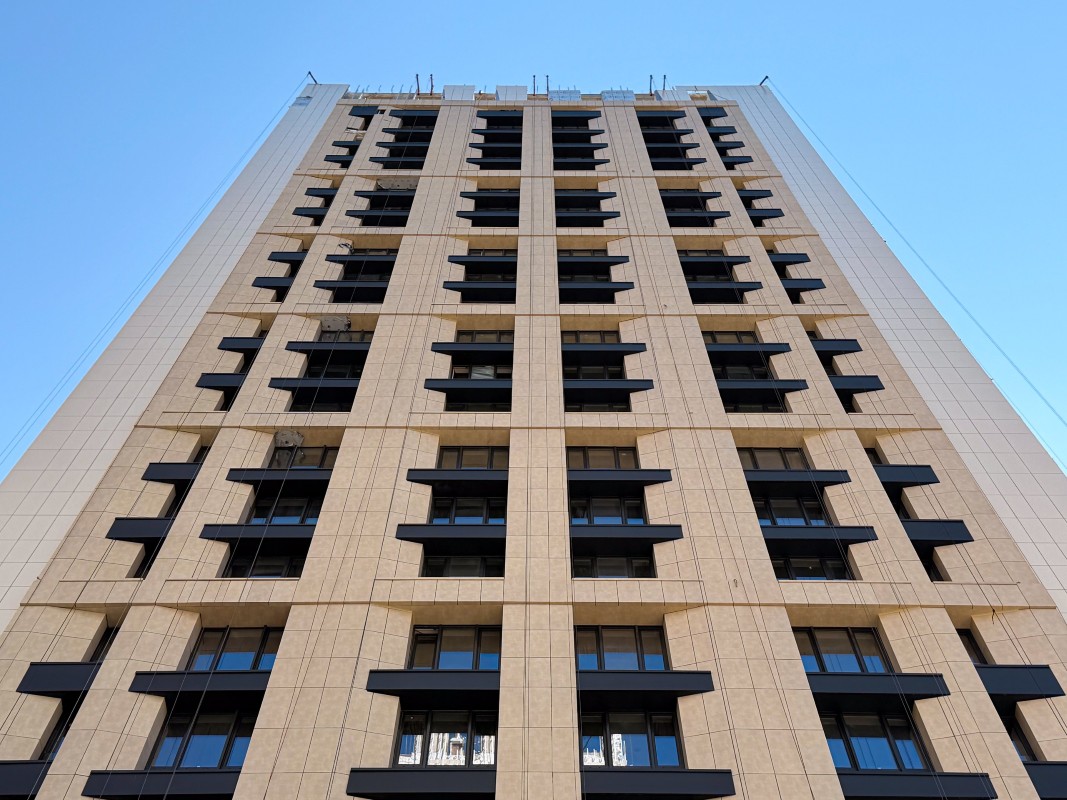

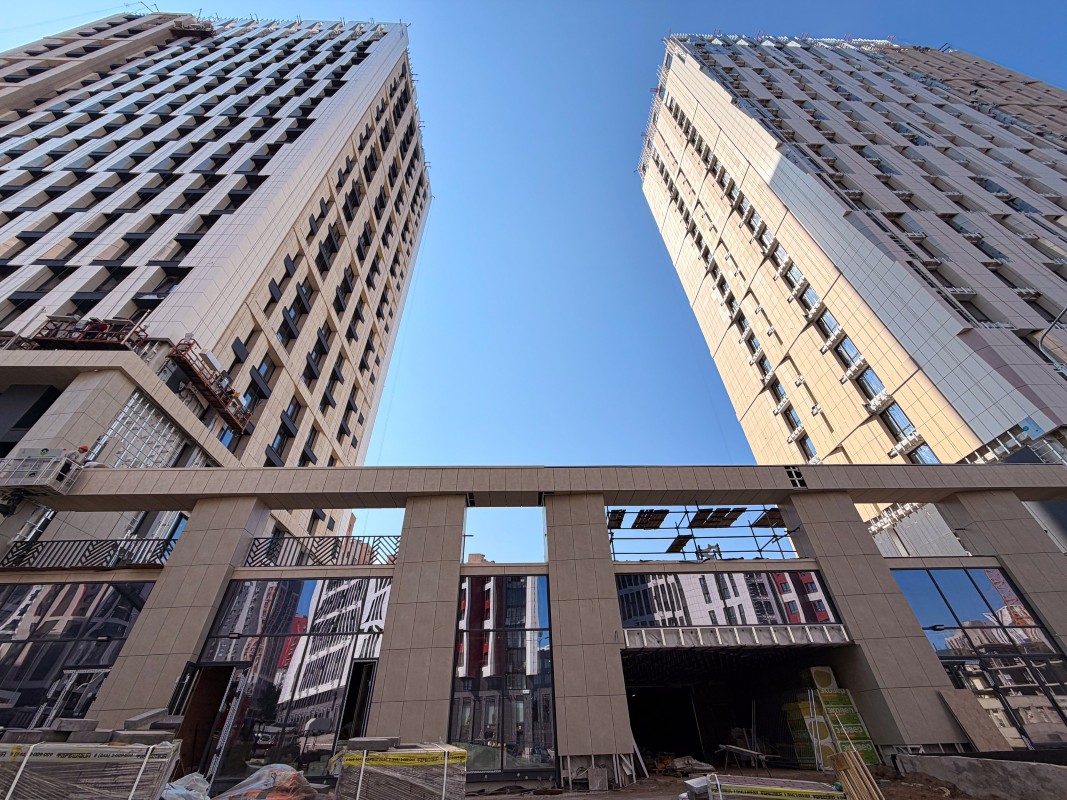

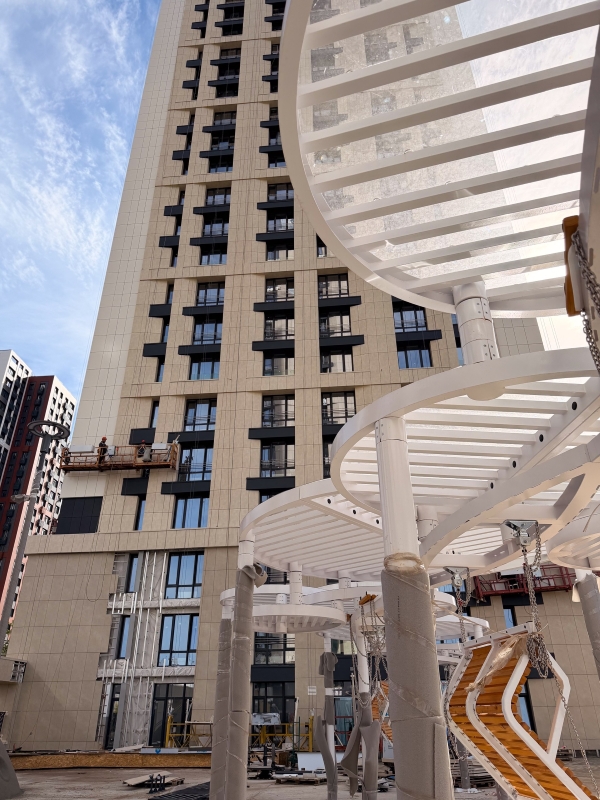

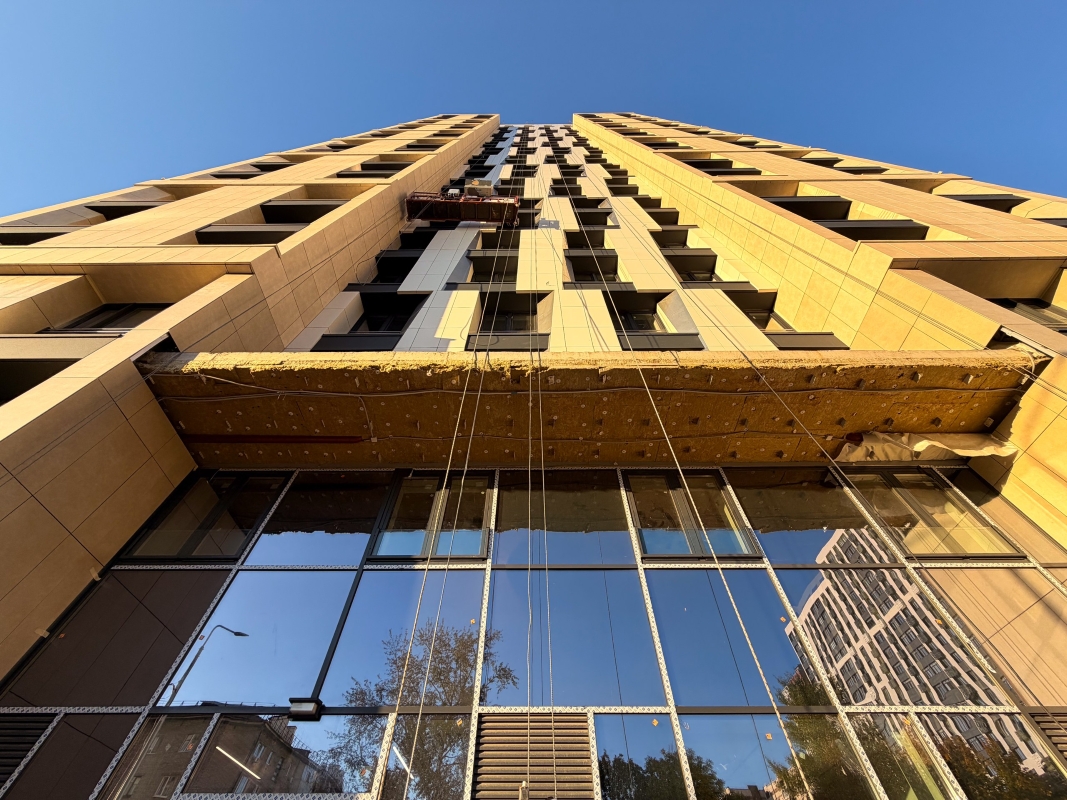

На 75% завершили устройство навесного вентилируемого фасада.
Секция Б
На 55% выполнили монтаж навесного вентилируемого фасада. На 40% осуществили устройство забора на стилобатной части.
Продолжаем работы по благоустройству территории на стилобатной части возле обеих секций: продолжаем устройство щебеночного основания и бетонной стяжки под резиновое покрытие, устанавливаем игровые комплексы. На 60% произвели укладку тротуарной плитки рядом с секцией А, а также на 80% завершили облицовку подпорных стенок.
Июнь 2026
Секция А
На 90% выполнили работы по нанесению декоративной штукатурки на стены в местах общего пользования.
Секция Б
На 55% завершили монтаж навесного вентилируемого фасада.
На 40% осуществили устройство забора на стилобатной части.
Ведем работы по благоустройству территории на стилобатной части возле обеих секций: продолжаем устройство щебеночного основания и бетонной стяжки под резиновое покрытие, устанавливаем игровые комплексы. На 55% произвели укладку тротуарной плитки рядом с секцией А и на 95% — рядом с секцией Б.
Май 2026
Секция А

На 90% выполнили облицовку стен первого этажа керамогранитной плиткой. На 30% провели работы по устройству навесного вентилируемого фасада. На 60% выполнили обрамление лифтовых дверей.
Секция Б
Приступили к устройству навесного вентилируемого фасада. На стилобате смонтировали 2 металлические противопожарные лестницы. На 50% выполнили облицовку подпорных стенок. На 50% завершили устройство забора на стилобатной части.
Ведем работы по благоустройству территории на стилобатной части возле секции Б: выполняем устройство щебеночного основания и бетонной стяжки под резиновое покрытие, устанавливаем игровые комплексы.
В обеих секциях завершили устройство топпинговых полов в зоне паркинга на -1 и -2 этажах.
Апрель 2026
Секция А

Завершили укладку напольной керамогранитной плитки на 1 этаже.
Установили двери на 1 этаже.
На 95% завершили работы по устройству системы автоматического пожаротушения в зоне паркинга. Выполняем «обвязку» оборудования.
В полном объеме выполнили устройство ветрозащиты.
Секция Б
Завершили утепление фасада и устройство ветрозащиты.
На 30% произвели установку забора на стилобатной части.
Ведем работы по благоустройству территории на стилобатной части: осуществляем устройство щебеночного основания и бетонной стяжки под резиновое покрытие, устанавливаем игровые комплексы.

В обеих секциях выполнили работы по устройству топинговых полов на –1 этаже. Ведем подготовительные работы на –2 этаже.
Март 2026
Секция А
Завершили устройство декоративной штукатурки на 12, 13, 15, 23, 24 этажах. На 80% выполнили эти работы на 14, 21 и 22 этажах.

На 15 % завершили укладку керамогранитной плитки на стены 1 этажа.
На 90% произвели установку дверей на 1 этаже.
На 80% выполнили устройство автоматического пожаротушения в зоне паркинга.
На 15% осуществили устройство навесного вентилируемого фасада.
Секция Б
Приступили к устройству навесного вентилируемого фасада.
Приступили к установке квартирных дверей с 15 по 23 этаж, на 40% смонтировали алюминиевые противопожарные двери с 12 по 16 этаж.
На 40% выполнили шпаклевку стен в местах общего пользования с 2 по 23 этаж
На 80% смонтировали системы автоматического пожаротушения на -2 и -1 этажах.

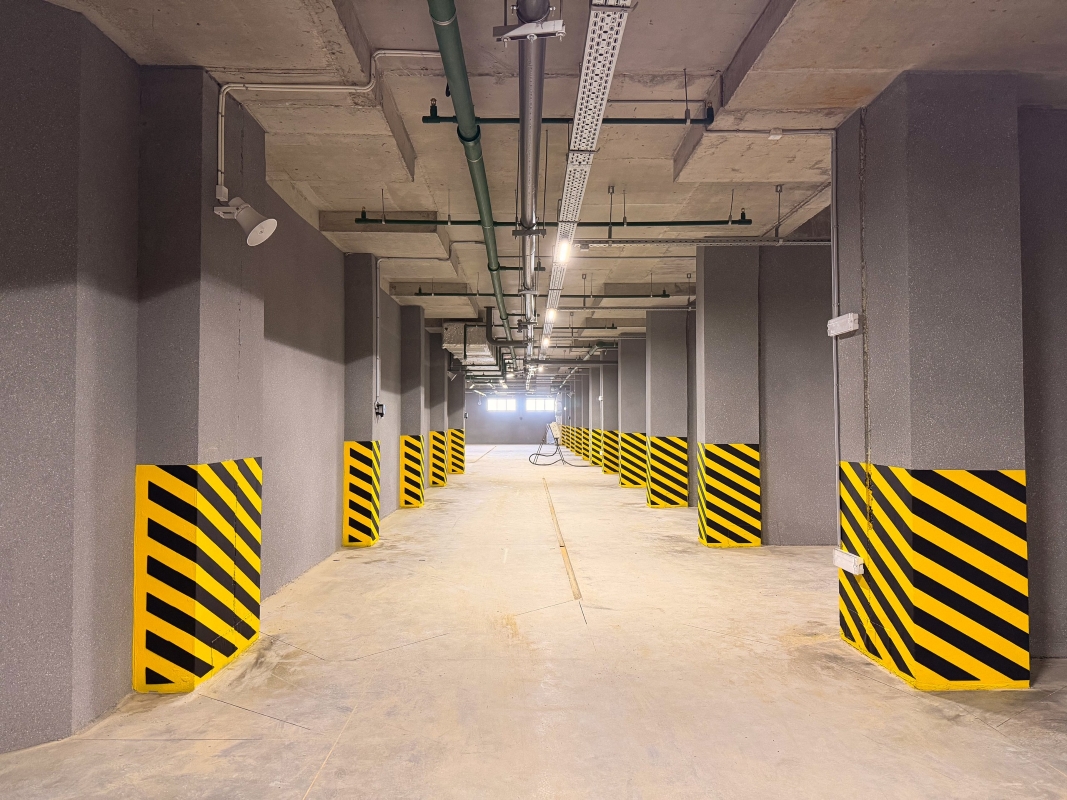

В обеих секциях на 10% выполнили устройство топпинговых полов в зоне паркинга.
Февраль 2026
Секция А
Завершили шпаклевку стен в местах общего пользования с 10 по 25 этаж.
Выполнили в полном объеме покраску потолков с 14 по 25 этаж.
Завершили подготовку к нанесению декоративной штукатурки с 5 по 25 этаж, приступили к оштукатуриванию на 13, 15 и 23 этажах.
На 90% выполнили укладку керамогранитной плитки на пол на 1 этаже.
На 30% произвели установку дверей на 1 этаже.
На 10% выполнили укладку керамогранитной плитки на стены 1 этажа.
На 70% выполнили работы по устройству автоматического пожаротушения в зоне паркинга.
Приступили к монтажу навесного вентилируемого фасада.
Начали устройство топпинговых полов в зоне паркинга.
Секция Б
Завершили устройство канализационных систем на -2 этаже.
Выполнили утепление фасада до 23 этажа.
Завершили монтаж систем кондиционирования с 17 по 23 этаж.
На 40% выполнили устройство витражных конструкций -2 этажа.
Выполнили работы по укладке плитки по полу и на стенах, а также на 30% зашпаклевали стены в местах общего пользования с 2 по 23 этаж.
Завершили устройство квартирных дверей с 2 по 14 этаж и алюминиевых противопожарных дверей с 2 по 11 этаж.
На 30% смонтировали системы автоматического пожаротушения на -2,-1 этажах.
Январь 2026
Секция А
Утеплили фасад до 25 этажа.
Завершили монтаж квартирных и алюминиевых дверей на типовых этажах.
На 40% зашпаклевали стены в местах общего пользования с 10 по 22 этаж.
Выполнили покраску потолков с 4 по 13 этаж, на 30% завершили этот этап с 14 по 25 этаж.
На 30% произвели подготовку к нанесению декоративной штукатурки с 5 по 25 этаж.
Секция Б
На 90% выполнили монтаж канализационных систем на -2 этаже.
Завершили устройство холодного и горячего водоснабжения, магистральных систем пожаротушения на -2 этаже.
Выполнили устройство стяжки на 23 этаже.
На 90% завершили утепление фасада до 16 этажа.
На 90% смонтировали системы кондиционирования с 17 по 22 этаж.

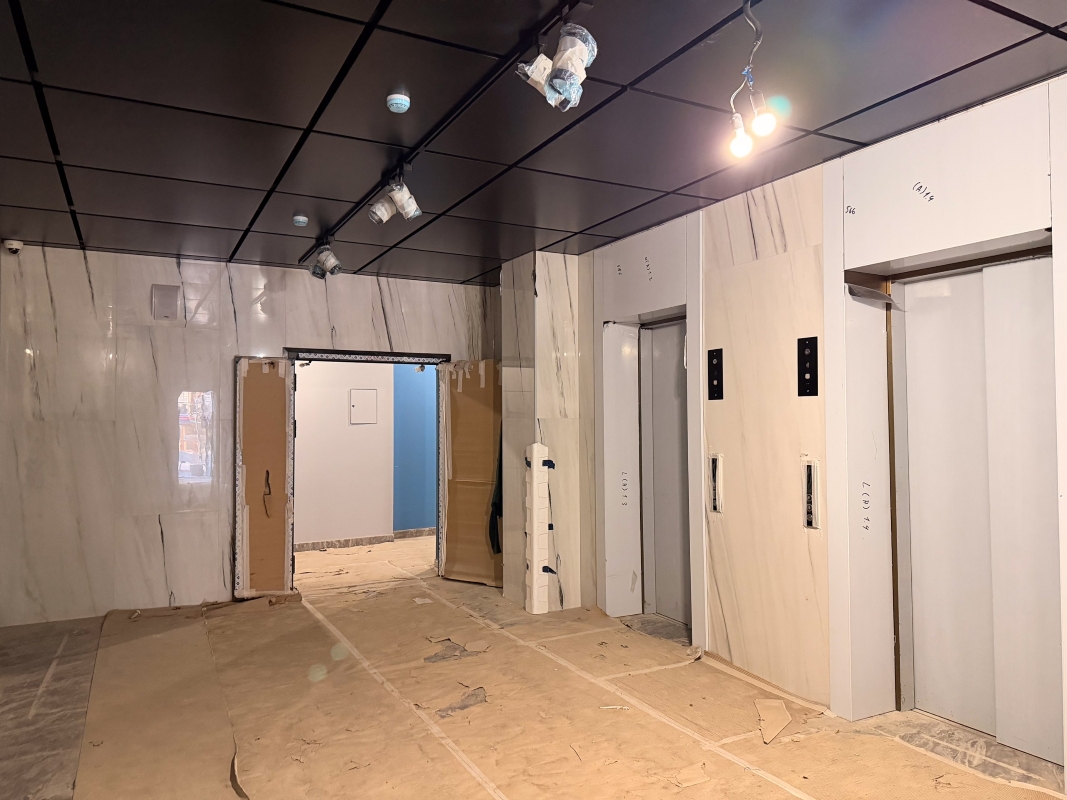

Установили лифты.
На 40% выполнили устройство витражных конструкций -2 этажа.
На 90% завершили работы по укладке плитки на стены с 1 по 14 этаж
На 10% выполнили установку квартирных дверей с 1 по 14 этаж.
Декабрь 2025
Секция А
На 1 этаже завершили монтаж витражных конструкций входной группы и устройство оконных конструкций.
На 85% выполнили работы по утеплению фасада до 25 этажа.
На 30% смонтировали квартирные двери с 22 по 24 этаж.
Установили алюминиевые двери с 4 по14 этаж. На 40% выполнили этот этап на 15 и 16 этажах.
На 20% выполнили шпаклевочные работы в местах общего пользования с 10 по 22 этаж.
На 70% завершили покраску потолков с 4 по 13 этаж.
Секция Б
На 85% завершили устройство канализационных систем на -2 этаже.
Выполнили штукатурные работы в полном объеме.
Осуществили поквартирную разводку отопления на 16, 19, 20, 21, 22, 23 этажах.
Завершили устройство стяжки на 18, 19 20, 21, 22 этажах, на 10% выполнили эти работы на 23 этаже.
На 85% утеплили фасад до 16 этажа.
Смонтировали системы кондиционирования на 15 и 16 этажах, на 20% реализовали этот этап с 17 по 22 этаж.
На 70% смонтировали лифтовое оборудование.
Завершили устройство витражных конструкций -1 этажа, на 20% выполнили эти работы на -2 этаже.
Ноябрь 2025
Секция А
Смонтировали витражные конструкции -1 этажа, на 70% выполнили этот этап на 1 этаже. В полном объеме провели электромонтажные работы в местах общего пользования на 1 этаже. Закончили штукатурные работы на 15 этаже. Смонтировали системы кондиционирования с 20 по 25 этаж. Установили квартирные двери на 13, 17, 19, 21 этажах, на 50% выполнили эти работы на 20 этаже Завершили укладку плитки на 10, 11, 17 этажах, приступили к этому этапу на 15, 22, 23, 24 этажах. Смонтировали лифтовое оборудование.
Секция Б
Завершили штукатурные работы с 16 по 19 этаж, на 20% выполнили этот этап на 15, 20, 21 этажах.
Выполнили поквартирную разводку отопления на -2, -1, 1, 17, 18 этажах, на 50% произвели эти работы на 16,19 этажах.
Завершили устройство стяжки пола на -2, -1, 1, 17 этажах, на 80% реализовали этот этап на 18 этаже.
На 80% выполнили утепление фасада до 16 этажа.
Завершили кирпичную кладку на 22, 23 и техническом этажах.
На 50% смонтировали лифтовое оборудование.
Октябрь 2025
Секция А
Завершили монтаж оконных конструкций технического этажа, а также 15, 16, 24, 25 этажей.
На 80% выполнили работы по монтажу витражных конструкций -1 этажа.
На 10% смонтировали витражные конструкции входной группы на 1 этаже.
Завершили поквартирную разводку отопления с 23 по 25 этаж.
Выполнили электромонтажные работы на 24, 25 этажах.
80% провели электромонтажные работы в местах общего пользования на 1 этаже.
Закончили электромонтажные работы слаботочных систем на 15, 16 этажах.
Завершили штукатурные работы на 16 этаже, на 50% выполнили их на 15 этаже.
Выполнили устройство стяжки на техническом и 25 этажах.
На 80% завершили утепление фасада до 25 этажа.
Смонтировали системы кондиционирования с 14 по 19 этаж, на 80% выполнили этот этап на 20 и 21 этажах.
Завершили монтаж квартирных дверей с 2 по 9 этаж.
Смонтировали противопожарные двери 2-9 этаж.
Выполнили работы по кирпичной кладке на 15 этаже.
Завершили укладку плитки на пол и стены с 2 по 9 этаж. На 50% выполнили этот этап на 10, 11, 17 этажах.
Секция Б
Завершили устройство вертикальных конструкций и плит перекрытия 23 этажа.
На -2 этаже на 80% выполнили устройство канализационных систем и на 70% — систем холодного, горячего водоснабжения и магистральных систем пожаротушения.
Закончили штукатурные работы с 10 по 14 этаж, на 30% выполнили этот этап на 15 этаже.
Выполнили поквартирную разводку отопления на 13 и 14 этажах, на 80% закончили эти работы на -2, -1, 1 этажах.
На 10% произвели устройство стяжки пола на -2, -1, 1 этажах.
На 80% утеплили фасад до 16 этажа.
Завершили кирпичную кладку на 19, 20, 21 этажах и на кровле, на 80% реализовали этот этап на 22 и 23 этаже, а также на техническом этаже.
Смонтировали системы кондиционирования на 13 и 14 этажах.
Закончили укладку напольной плитки с 4 по 14 этаж.
Сентябрь 2025
Секция А
На 70% смонтировали оконные конструкции 24, 25 этажей
На 50% завершили монтаж витражных конструкций -1 этажа.
Завершили поквартирную разводку отопления с 19 по 22 этаж. На 20% выполнили эти работы на 23 этаже.
На 24, 25 этажах на 90% завершили электромонтажные работы и полностью смонтировали слаботочные системы.
Выполнили работы по устройству штукатурки с 20 по 23 этаж. На 30% завершили этот этап на 24 и 25 этажах.
Завершили устройство стяжки с 19 по 22 этаж. На 10% выполнили эти работы на 23 этаже.
На 80% выполнили утепление фасада с 2 по 16 этаж и на 10% — с 17 по 25 этаж.
Смонтировали системы кондиционирования с 14 по 19 этаж.
Секция Б
Выполнили работы по устройству вертикальных конструкций и плит перекрытия 23 этажа.
На 80% завершили устройство канализационных систем на -2 этаже На 60% выполнили устройство холодного, горячего водоснабжения и магистральных систем пожаротушения на -2 этаже.
Завершили поквартирную разводку отопления 13 и 14 этажей. На 40% выполнили утепление фасада с 2 по 16 этаж.
На 10% выполнили кирпичную кладку стен и перегородок с 18 по 23 этаж.
На 50% завершили кирпичную кладку на кровле.
Смонтировали системы кондиционирования с 2 по 10 этаж. На 40% выполнили эти работы на 11,12 этажах.
Август 2025
Секция А
На 50% смонтировали оконные конструкции 24 и 25 этажей.
На 40% выполнили монтаж витражных конструкций -1 этажа.
Завершили поквартирную разводку отопления на 14, 17, 18 этажах, на 40% выполнили эти работы на 19 этаже.
На 70% закончили электромонтажные работы на 24 и 25 этажах
На 10% смонтировали слаботочные системы Уфанет на 24 и 25 этажах.
Завершили штукатурные работы на -1, 17, 18, 19 этажах, на 50% выполнили их на 20 этаже.
Закончили устройство стяжки на 14, 17 ,18 этажах и на 20% — на 19 этаже.
Секция Б
На 80% выполнили устройство вертикальных конструкций и плит перекрытия 23 этажа.
На 70% обеспечили устройство канализационных систем на -2 этаже.
На 50% выполнили работы по устройству холодного, горячего водоснабжения и магистральных систем пожаротушения на -2 этаже.
Закончили поквартирную разводку отопления с 8 по 12 этаж, на 20% выполнили этот этап на 13 и 14 этажах.
Июль 2025
Секция А
Выполнены работы по устройству монолитных конструкций кровли жилого дома. Выполнены работы по кирпичной кладке 19, 23 этажей. Ведутся работы по кирпичной кладке на 24 и 25 этажах, работы выполнены на 70%. На 60% завершен монтаж оконных конструкций 17-20, 23 этажа и на 30% монтаж витражных конструкций -1 этажа. Выполнены работы поквартирной разводки отопления с 10 по 13 этаж. На 90% проложена поквартирная разводка отопления 14 этажа. Выполнены электромонтажные работы на 22, 23 этажах. Выполнены работы по устройству слаботочных систем 22, 23 этажах. Выполнены штукатурные работы на -2, 13, 14 этажах. На 20% выполнено устройство штукатурки на -1 этаже. Выполнены работы по укладке плитки с 3 по 9 этаж и по устройству стяжки с 11 по 13 этаж. Ведутся работы по устройству стяжки 14 этажа. На 80% утеплен фасад до 16 этажа.
Секция Б
Выполнены работы по устройству монолитных конструкций 20, 21, 22 этажа. На 80% завершены работы по устройству вертикальных конструкций 23 этажа.
Выполнены работы по монтажу оконных конструкций 11, 12, 13, 14 этажа.
Выполнены электромонтажные работы на 13, 14 этажах.
На 60% выполнили устройство канализационных систем на -2 этаже.
На 40% выполнили устройство холодного, горячего водоснабжения, магистральных систем пожаротушения на -2 этаже.
Выполнены работы по устройству штукатурки с 6 по 9 этаж и 70% оштукатурен 10 этаж.
Выполнены работы по устройству слаботочных систем с 10 по 14 этаж.
Выполнена поквартирная разводка систем отопления с 5 по 7 этаж.
На 50% завершена поквартирная разводка отопления 8 и 9 этажей.
На 10% выполнены работы по утеплению фасада до 16 этажа.
Июнь 2025
Секция А
Завершили устройство монолитных конструкций технического этажа.
На 50% выполнили устройство вертикальных конструкций кровли жилого дома
Закончили кирпичную кладку на 20, 21, 22 этажах. На 70% выполнили эти работы на 19, 23 этажах.
Смонтировали оконные конструкции на 14 этаже, на 30% завершили этот этап на 17 этаже и на 20% осуществили монтаж витражных конструкций на -1 этаже.
На 96% произвели устройство магистральных хозяйственно-питьевого и противопожарного трубопроводов на -2 уровне.
Завершили устройство магистральных трубопроводов горячего и холодного водоснабжения с 9 по 14 этаж.
Выполнили поквартирную разводку отопления на с 2 по 9 этаж. На 50% выполнили эти работы на 10 и 11 этажах.
Завершили электромонтажные работы на 17, 18, 20, 21 этажах
Выполнили работы по устройству слаботочных систем с 17 по 21 этаж
Завершили штукатурные работы с 10 по 12 этаж, на 10% выполнили этот этап на 13 и 14 этажах.
Смонтировали наружные тепловых сетей.

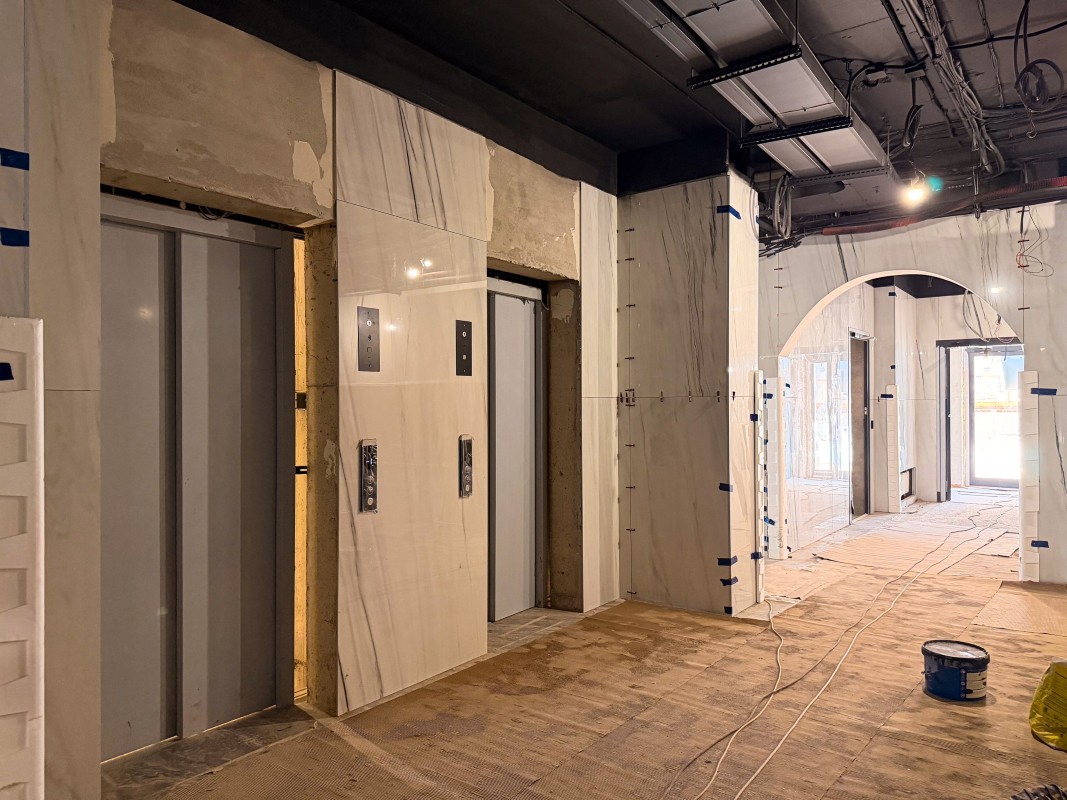

На 90% выполнили укладку плитки в местах общего пользования на 2 и 3 этажах.
Завершили устройство стяжки с 2 по 9 этаж. На 10% выполнили эти работы на 10 и 11 этажах.
Секция Б Завершили устройство монолитных конструкций 19 этажа.
На 20% выполнили устройство плиты перекрытия 20 этажа.
Завершили кирпичную кладку с 12 по 14 этаж.
Смонтировали оконные конструкции на 2, 3, 8, 9, 10 этажах. На 30% выполнили эти работы с 11 по 14 этаж.
Завершили устройство кровли паркинга.
Выполнили электромонтажные работы с 9 по 12 этаж. На 30% завершили этот этап на 13 этаже.
На -2 этаже на 55% осуществили устройство канализационных систем и на 35% — устройство холодного, горячего водоснабжения, магистральных систем пожаротушения.
Завершили штукатурные работы на 4, 5 этажах и на 70% выполнили их на 3 этаже.
Завершили устройство слаботочных систем с 10 по 14 этаж.
На 50% произвели поквартирную разводку систем отопления 5 этажа.
Приступили к утеплению фасада.
Май 2025
Секция А
Завершили устройство монолитных конструкций 24 и 25 этажей.
Закончили кирпичную кладку на 13, 17 и 18 этажах. На 10% выполнили этот этап на 19, 20 и 21 этажах.
Смонтировали оконные конструкции с 11 по 13 этаж. На 10% выполнили монтаж на 14 этаже.
На 95% завершили устройство магистральных хозяйственно-питьевого и противопожарного трубопроводов на -2 уровне.
Выполнили устройство магистральных трубопроводов горячего и холодного водоснабжения с 2 по 9 этаж.
Приступили к электромонтажным работам на 17 этаже. Завершили этот этап с 8 по 14 этаж.
Закончили устройство слаботочных систем с 3 по 14 этаж.
Завершили штукатурные работы с 2 по 9 этаж. На 20% выполнили их на 10 и 11 этажах.
На 60% закончили устройство поквартирной разводки систем отопления с 2 по 5 этаж.
На 20% смонтировали наружные тепловые сети.
Секция Б
Завершили устройство монолитных конструкций 16, 17 и 18 этажа.
На 15% выполнили устройство плиты перекрытия 19 этажа.
Закончили кирпичную кладку 8, 9 и 10 этажей, на 25% выполнили эти работы на 12 этаже.
Смонтировали оконные конструкции 4, 5, 6, 7 и 10 этажей. На 20% завершили этот этап на 2, 3, 8 этажах.
На 70% выполнили устройство кровли паркинга.
Завершили электромонтажные работы на 3, 5, 6, 7, 8 этажах. На 70% выполнили эти работы на 9 и 10 этажах.
На 50% закончили устройство канализационных систем на -2 этаже.
На 30% выполнили устройство холодного, горячего водоснабжения, а также магистральных систем пожаротушения на -2 этаже.
Приступили к оштукатуриванию 4 этажа.
Осуществили устройство слаботочных систем с 2 по 10 этаж.
Апрель 2025
Секция А
Завершили устройство монолитных конструкций с 21-го по 23-й этаж.
На 10% выполнили устройство плиты перекрытия 24-го этажа.
Закончили кирпичную кладку на 10-м, 11-м, 12-м и 14-м этажах. На 10% выполнили эти работы на 13-м, 17-м и 18-м этажах.
Смонтировали оконные конструкции на 8-м, 9-м и 10-м этажах. На 60% выполнили этот этап на 11-м и 14-м этажах.
На 90% закончили устройство магистральных хозяйственно-питьевого и противопожарного трубопроводов на −2-м уровне.
Закончили устройство магистральных труб системы отопления с 1-го по 13-й этаж.
Выполнили устройство противопожарного водопровода со 2-го по 9-й этаж.
На 20% выполнили устройство магистральных трубопроводов горячего и холодного водоснабжения со 2-го по 9-й этаж.
Завершили устройство кровли паркинга.
Выполнили электромонтажные работы на 6-м и 7-м этажах
На 90% завершили электромонтажные работы на 8-м и 9-м этажах.
Выполнили устройство слаботочных систем на 2-м этаже. На 30% завершили эти работы на 3-м и 4-м этажах.
На 50% закончили штукатурные работы на 2-м этаже.
Секция Б
Завершили устройство монолитных конструкций с 13-го по 15-й этаж.
Выполняем устройство плиты перекрытия 16-го этажа.
Закончили кирпичную кладку на 4-м, 5-м, 6-м и 7-м этажах. На 10% выполнили эти работы с 8-го по 10-й этаж
На 50% выполнили монтаж оконных конструкций на 5-м и 6-м этажах
На 10% закончили устройство кровли паркинга.
Завершили электромонтажные работы на −1-м, 1-м и 4-м этажах. На 20% выполнили их на 3-м и 5-м этажах.
На 40% завершили устройство канализационных систем на −2-м этаже.
На 20% выполнили устройство систем холодного и горячего водоснабжения, а также магистральных систем пожаротушения на −2-м этаже.
Март 2025
Секция А
Завершили устройство монолитных конструкций 19-20 этажей.
На 50% выполнили устройство плиты перекрытия 21 этажа.
Завершили кирпичную кладку на 7-9 этажах, на 10% выполнили эти работы на 10-12 этажах.
Смонтировали оконные конструкции 6-7 этажей, на 80% закончили этот этап на 8 этаже.
На 80% выполнили устройство магистральных хозяйственно-питьевого и противопожарного трубопроводов на -2 уровне.
Также на 80% завершили устройство магистральных труб системы отопления 1-13 этажей.
На 50% выполнили устройство магистральных трубопроводов стояков хозяйственно-питьевой воды 2-9 этажей.
На 90% закончили устройство кровли паркинга.
Завершили электромонтажные работы на 5 этаже, на 30% выполнили их на 6-7 этажах.
Секция Б
Закончили устройство монолитных конструкций 10-12 этажей.
Ведем работы по устройству плиты перекрытия 13 этажа.
Завершили кирпичную кладку -2, -1, 1 этажей, на 30% выполнили эти работы на 4 этаже.
Закончили устройство монолитных конструкций паркинга на -1 уровне (между секциями А и Б).
Февраль 2025
Секция А
Завершили устройство вертикальных конструкций и плит перекрытия 16-18 этажей. На 50% выполнили устройство плиты перекрытия 19 этажа. Закончили работы по кирпичной кладке 5-6 этажей. На 30% выполнили этот этап на 7-9 этажах. Завершили монтаж оконных конструкций 5 этажа и на 40% выполнили эти работы на 6-7 этажах На 60% закончили работы по устройству магистральных хозяйственно-питьевого и противопожарного трубопроводов на -2 уровне.
На 80% выполнили устройство магистральных труб системы отопления 1-13 этажей. Завершили устройство магистральных трубопроводов горячего водоснабжение на -2 уровне. Выполнили устройство ливневой канализации на -2 уровне. На 70% проведено устройство кровли паркинга. Полностью выполнены электромонтажные работы на 2-4 этажах, и на 50% — на 5 этаже.
Секция Б
Завершили устройство вертикальных конструкций и плит перекрытия 7-9 этажей.
На 30% выполнили эти работы на 10 этаже.
На 30% выполнили кирпичную кладку 1 этажа.
Закончили устройство воздуховодов паркинга.
Полностью завершили устройство вертикальных конструкций паркинга на -2 уровне и на 50% выполнили этот этап на -1 уровне.
Выполнили устройство плит перекрытия паркинга -2 уровня между секциями А и Б.
Январь 2025
Секция А
Завершили устройство вертикальных конструкций и плиты перекрытия 14-15 этажей и на 40% — 16 этажа. Выполнили работы по кирпичной кладке 4 этажа и на 70% завершили этот этап на 5 и 6 этажах. Смонтировали оконные конструкции 4 этажа, на 80% выполнили эти работы на 5 этаже. На 50% выполнили устройство магистральных хозяйственно-питьевого и противопожарного трубопроводов, а также трубопровода горячего водоснабжения на -2 уровне.
На 80% закончили устройство ливневой канализации на -2 уровне. На 50% завершили электромонтажные работы на 2 этаже. На 55% выполнили устройство кровли паркинга.
Секция Б
Выполнили устройство вертикальных конструкций и плиты перекрытия 5 и 6 этажей, на 50% закончили этот этап на 7 этаже.
На 80% осуществили устройство воздуховодов паркинга и на 70% — системы вентиляции офисных помещений.
На 70% завершили устройство вертикальных конструкций паркинга на -2 уровне.
Декабрь 2024
Секция А
Завершили устройство вертикальных конструкций и плиты перекрытия с 11 по 13 этаж. На 80% выполнили устройство плиты перекрытия 14 этажа.
На 70% завершили работы по кирпичной кладке 4-го уровня и на 30% — по кирпичной кладке 5 уровня.
Закончили монтаж оконных конструкций 3 этажа. На 50% выполнили эти работы на 4 этаже.
На 50% выполнили работы по устройству магистральных труб отопления на -1 этаже.
Закончили устройство ввода канализации К1.1 и К1.2.
На 45% выполнили устройство кровли паркинга.
Секция Б
Завершили устройство вертикальных конструкций и плиты перекрытия с 2 по 4 этаж.
На 90% выполнили устройство плиты перекрытия 5 этажа.
Закончили устройство фундаментной плиты паркинга.
Выполнили монтаж воздуховодов стояков с -2 по 3 этаж.
Закончили этап устройства ввода канализации К1.1 и К1.2.
Октябрь 2024
Секция А
Выполнено устройство вертикальных конструкций и плиты перекрытия 8 и 9 этажей.
Ведется устройство плиты перекрытия 10 этажа. Работы выполнены на 10%.
Закончены работы по кирпичной кладке -1 и 1 этажей.
На 30% завершены работы по кирпичной кладке на 2 этаже.
На 10% выполнены работы по кирпичной кладке на 3 этаже.
Завершен монтаж воздуховодов -1 этажа жилого дома и паркинга.
Ведутся работы по монтажу воздуховодов 1 этажа. Готовность — 10%.
Выполнено устройство вертикальных конструкций и плиты перекрытия паркинга на -1 этаже.
На 90% выполнены работы по устройству плиты перекрытия паркинга на 1 этаже.
Секция Б
Выполнено устройство плиты перекрытия жилого дома на уровне -1 этажа.
На 80% выполнены работы по устройству вертикальных конструкций -1 этажа.
Выполнено устройство бетонной подготовки паркинга секции Б.
На 30% выполнены работы по устройству фундаментной плиты паркинга секции Б.
Выполнено устройство шпунтового ограждения секции Б.
Сентябрь 2024
Секция А
Выполнено устройство вертикальных конструкций и плиты перекрытия 5, 6, 7 этажей жилого дома. Ведется устройство вертикальных конструкций 8 этажа жилого дома. Работы выполнены на 10%. На 70% завершены работы по кирпичной кладке на -1 уровне жилого дома. На 30% выполнены работы по кирпичной кладке на 1 уровне жилого дома. Закончен монтаж воздуховодов на -2 уровне. Ведутся работы по монтажу воздуховодов на -1 уровне. Работы выполнены на 20%. Выполнено устройство вертикальных конструкций паркинга в осях 13-19/А-Ф. Ведется устройство плиты перекрытия паркинга на -1 этаже. Работы выполнены на 20%.
Секция Б
Выполнено устройство плиты перекрытия паркинга на отметке -1.100. Завершено устройство фундамента плиты жилого дома. Ведется устройство вертикальных конструкций -2 этажа жилого дома. Выполнено 30% работ.
Август 2024
Секция А
Выполнено устройство вертикальных конструкций и плиты перекрытия 4 этажа жилого дома.
Ведутся работы по устройству вертикальных конструкций 5 этажа жилого дома. Работы выполнены на 30%.
Выполнены работы по устройству фундаментной плиты паркинга в осях 13-19/А-Ф.
На 40% выполнены работы по армированию вертикальных конструкций -2 этажа паркинга в осях 13-19/А-Ф. На 90% выполнены работы по кирпичной кладке -2 уровень жилого дома.
Секция Б
Выполнена под бетонная подготовка жилого дома.
Выполнено устройство вертикальных конструкций и плиты перекрытия паркинга на -1 уровне.
Продолжается устройство плиты перекрытия, работаем на отметке -1.100, выполнено 50% работ.
Июль 2024
Секция А
Выполнено устройство вертикальных конструкций и плиты перекрытия 1 этажа жилого дома.
Ведутся работы по устройству вертикальных конструкций и плиты перекрытия 2 этажа жилого дома. Готовность — 60%.
Выполнены работы по устройство вертикальных конструкций и плиты перекрытия – 1 этажа паркинга.
Секция Б
Выполнены работы по устройству фундаментной плиты паркинга.
Ведутся работы по устройству вертикальных конструкций и плиты перекрытия – 2 этажа паркинга. Готовность — 50%.
Июнь 2024
Секция А
Выполнено устройство вертикальных конструкций и плиты перекрытия -1 этажа жилого дома.
Ведутся работы по устройству вертикальных конструкций 1 этажа жилого дома. Работы выполнены на 10%.
Ведутся работы по армированию вертикальных конструкций -1 этажа паркинга. Работы выполнены 80 %.
Секция Б
Завершены работы по устройству котлована паркинга.
Выполнены работы по устройству бетонной подготовки паркинга. Ведется армирование фундаментной плиты паркинга. Работы выполнены на 10%.
Май 2024
Секция А
Выполнено устройство вертикальных конструкций -2 этажа жилого дома.
Ведутся работы по устройству плиты перекрытия -2 этажа жилого дома.
Выполнены на 30% работы по армированию вертикальных конструкций -2 этажа паркинга.
Секция Б
Завершены работы по устройству грунтоцементных элементов секции Б.
Ведутся работы по устройству котлована жилого дома и паркинга.
Апрель 2024
Секция А Выполнено устройство фундаментной плиты жилого дома. На 70 % выполнено бетонирование фундаментной плиты паркинга. Ведется армирование вертикальных конструкций – 2 этажа. Работы выполнены 40 %.
Секция Б
Ведутся работы по устройству грунтоцементных элементов секции Б. Работы выполнены на 86 %.
Март 2024
Вместе с теплыми лучами солнца растет и наш дом! Разработка котлована секции А завершена, что заложило основу для всего дальнейшего строительства ЖК Небо.
Секция А
В полном объеме выполнена разработка котлована. Выполнено устройство бетонной подготовки жилого дома и паркинга. Ведутся работы по армированию фундаментной плиты. Работы выполнены 20 %.
Секция Б
Ведутся работы по устройству грунтоцементных элементов секции Б. Работы выполнены на 24 %.
Февраль 2024
Что происходило на строительной площадке THE SKY в феврале? Несмотря на холодное дыхание зимы, работа кипит! Секция А теперь стоит на надежном основании: мы завершили работы по устройству грунтоцементных элементов. Ведутся работы по разработке котлована, они уже выполнены на 40 %.
Январь 2024
Что происходит на строительной площадке жилого комплекса "Небо"?
Здесь по-прежнему горячая пора, несмотря на то, что на улице зима: продолжаются работы по устройству грунтоцементных элементов секции «А». Работа выполнена уже на 38%!
Декабрь 2023
Кажется, что работа на строительной площадке жилого комплекса "Небо" только началась, а уже сделано очень много!
Полностью завершены работы по устройству ограждения (укреплению) котлована из металлических труб.
Уже на 15% выполнены работы по устройству грунтоцементных элементов секции «А».
Ноябрь 2023
Что происходит под звездами? Начинается строительство жилого комплекса Небо! И мы готовы поделиться первыми новостями. Ограждена строительная площадка и устроена пешеходная галерея. Проведены подготовительные работы по отсыпке и очистке территории от порослей. Вынесены электрокабели с пятна застройки. Ведется работа по устройству ограждения (укреплению) котлована из металлических труб. Уже готово 70%. Начато устройство грунтоцементных элементов секции «А», работы выполнены на 5%. Это еще самое начало, но мы уже представляем, как здесь вырастут здания ЖК "Небо", устремленные в небо!
Онлайн трансляция
Следите за самыми актуальными изменениями на площадке в режиме онлайн
Камера находится
на улице Чернышевского, 7
